文件编号 | 5289 | 工期 | 270天 | 开始时间 | 2016-03-01 | 结束时间 | 2016-11-25 |
任务数 | 42K | 整理日期 | 2019/5/17 | 下载次数 | 3903次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

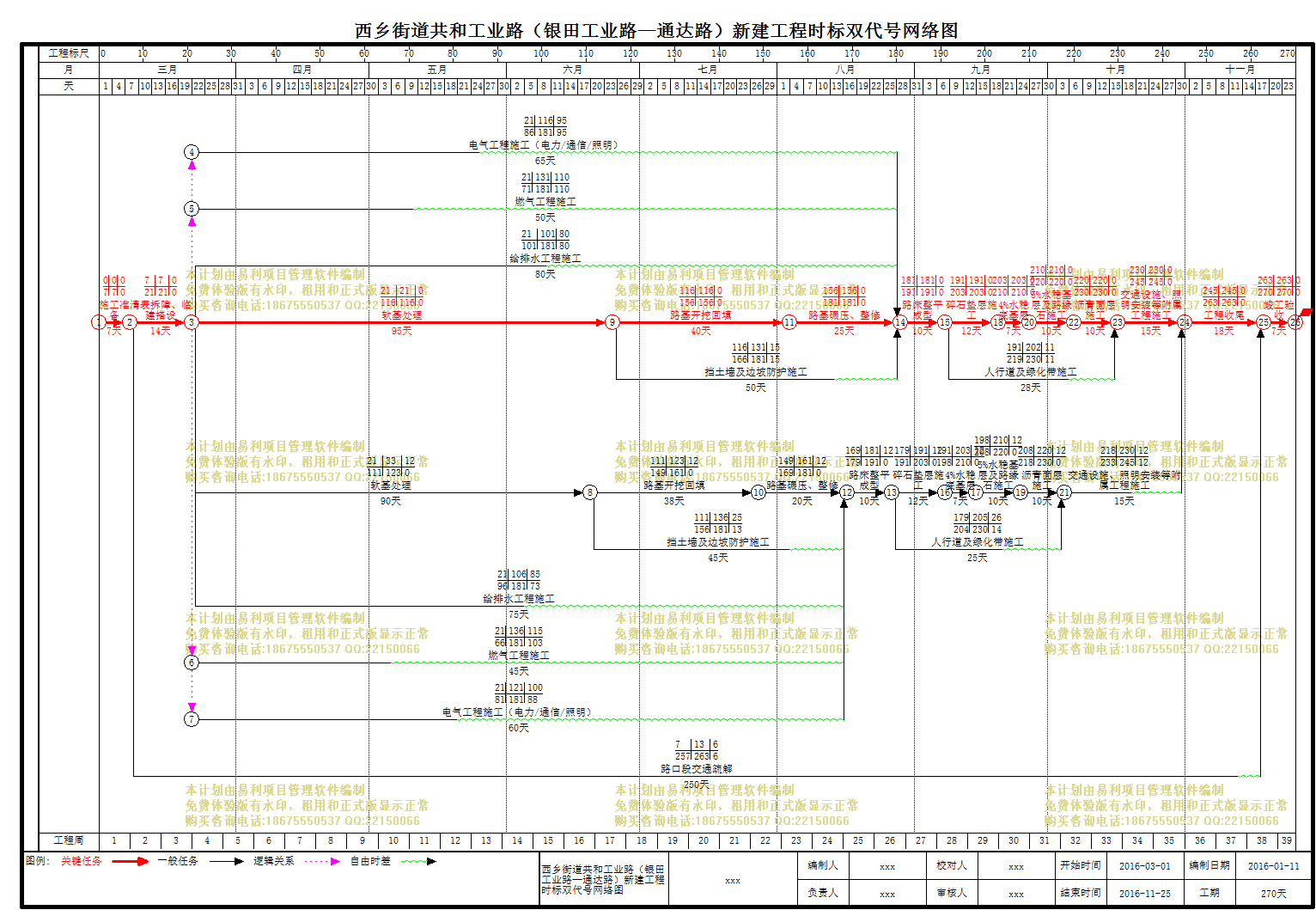

西乡街道共和工业路(银田工业路—通达路)新建工程施工进度计划 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 西乡街道共和工业路(银田工业路—通达路)新建工程 |
270天 | 2016-03-01 | 2016-11-25 | ||
2 | 施工准备 |
7天 | 2016-03-01 | 2016-03-07 | ||
3 | 清表拆障、临建搭设 |
14天 | 2016-03-08 | 2016-03-21 | 2 | |
4 | 路口段交通疏解 |
250天 | 2016-03-08 | 2016-11-12 | 2 | |
5 | 施工一片区(K0+000-K0+300) |
224天 | 2016-03-22 | 2016-10-31 | ||
6 | 路基工程 |
160天 | 2016-03-22 | 2016-08-28 | ||
7 | 软基处理 |
95天 | 2016-03-22 | 2016-06-24 | 3 | |
8 | 路基开挖回填 |
40天 | 2016-06-25 | 2016-08-03 | 7 | |
9 | 路基碾压、整修 |
25天 | 2016-08-04 | 2016-08-28 | 8 | |
10 | 市政管线工程 |
80天 | 2016-03-22 | 2016-06-09 | ||
11 | 给排水工程施工 |
80天 | 2016-03-22 | 2016-06-09 | 3 | |
12 | 燃气工程施工 |
50天 | 2016-03-22 | 2016-05-10 | 3 | |
13 | 电气工程施工(电力/通信/照明) |
65天 | 2016-03-22 | 2016-05-25 | 3 | |
14 | 挡土墙及边坡防护施工 |
50天 | 2016-06-25 | 2016-08-13 | 7 | |
15 | 路床整平成型 |
10天 | 2016-08-29 | 2016-09-07 | 14,9,13,12,11 | |
16 | 机动车道道路面工程 |
39天 | 2016-09-08 | 2016-10-16 | ||
17 | 碎石垫层施工 |
12天 | 2016-09-08 | 2016-09-19 | 15 | |
18 | 4%水稳底基层 |
7天 | 2016-09-20 | 2016-09-26 | 17 | |
19 | 5%水稳基层及路缘石施工 |
10天 | 2016-09-27 | 2016-10-06 | 18 | |
20 | 沥青面层施工 |
10天 | 2016-10-07 | 2016-10-16 | 19 | |
21 | 人行道及绿化带施工 |
28天 | 2016-09-08 | 2016-10-05 | 15 | |
22 | 交通设施、照明安装等附属工程施工 |
15天 | 2016-10-17 | 2016-10-31 | 21,20 | |
23 | 施工二片区(K0+300-K0+529.528) |
212天 | 2016-03-22 | 2016-10-19 | ||
24 | 路基工程 |
148天 | 2016-03-22 | 2016-08-16 | ||
25 | 软基处理 |
90天 | 2016-03-22 | 2016-06-19 | 3 | |
26 | 路基开挖回填 |
38天 | 2016-06-20 | 2016-07-27 | 25 | |
27 | 路基碾压、整修 |
20天 | 2016-07-28 | 2016-08-16 | 26 | |
28 | 市政管线工程 |
75天 | 2016-03-22 | 2016-06-04 | ||
29 | 给排水工程施工 |
75天 | 2016-03-22 | 2016-06-04 | 3 | |
30 | 燃气工程施工 |
45天 | 2016-03-22 | 2016-05-05 | 3 | |
31 | 电气工程施工(电力/通信/照明) |
60天 | 2016-03-22 | 2016-05-20 | 3 | |
32 | 挡土墙及边坡防护施工 |
45天 | 2016-06-20 | 2016-08-03 | 25 | |
33 | 路床整平成型 |
10天 | 2016-08-17 | 2016-08-26 | 32,31,30,29,27 | |
34 | 机动车道道路面工程 |
39天 | 2016-08-27 | 2016-10-04 | ||
35 | 碎石垫层施工 |
12天 | 2016-08-27 | 2016-09-07 | 33 | |
36 | 4%水稳底基层 |
7天 | 2016-09-08 | 2016-09-14 | 35 | |
37 | 5%水稳基层及路缘石施工 |
10天 | 2016-09-15 | 2016-09-24 | 36 | |
38 | 沥青面层施工 |
10天 | 2016-09-25 | 2016-10-04 | 37 | |
39 | 人行道及绿化带施工 |
25天 | 2016-08-27 | 2016-09-20 | 33 | |
40 | 交通设施、照明安装等附属工程施工 |
15天 | 2016-10-05 | 2016-10-19 | 39,38 | |
41 | 工程收尾 |
18天 | 2016-11-01 | 2016-11-18 | 40,22 | |
42 | 竣工验收 |
7天 | 2016-11-19 | 2016-11-25 | 41,4 |
