航海路施工进度计划| 文件编号 | 5287 | 工期 | 365天 | 开始时间 | 2016-06-15 | 结束时间 | 2017-06-14 |
| 任务数 | 45K | 整理日期 | 2019/5/17 | 下载次数 | 3897次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

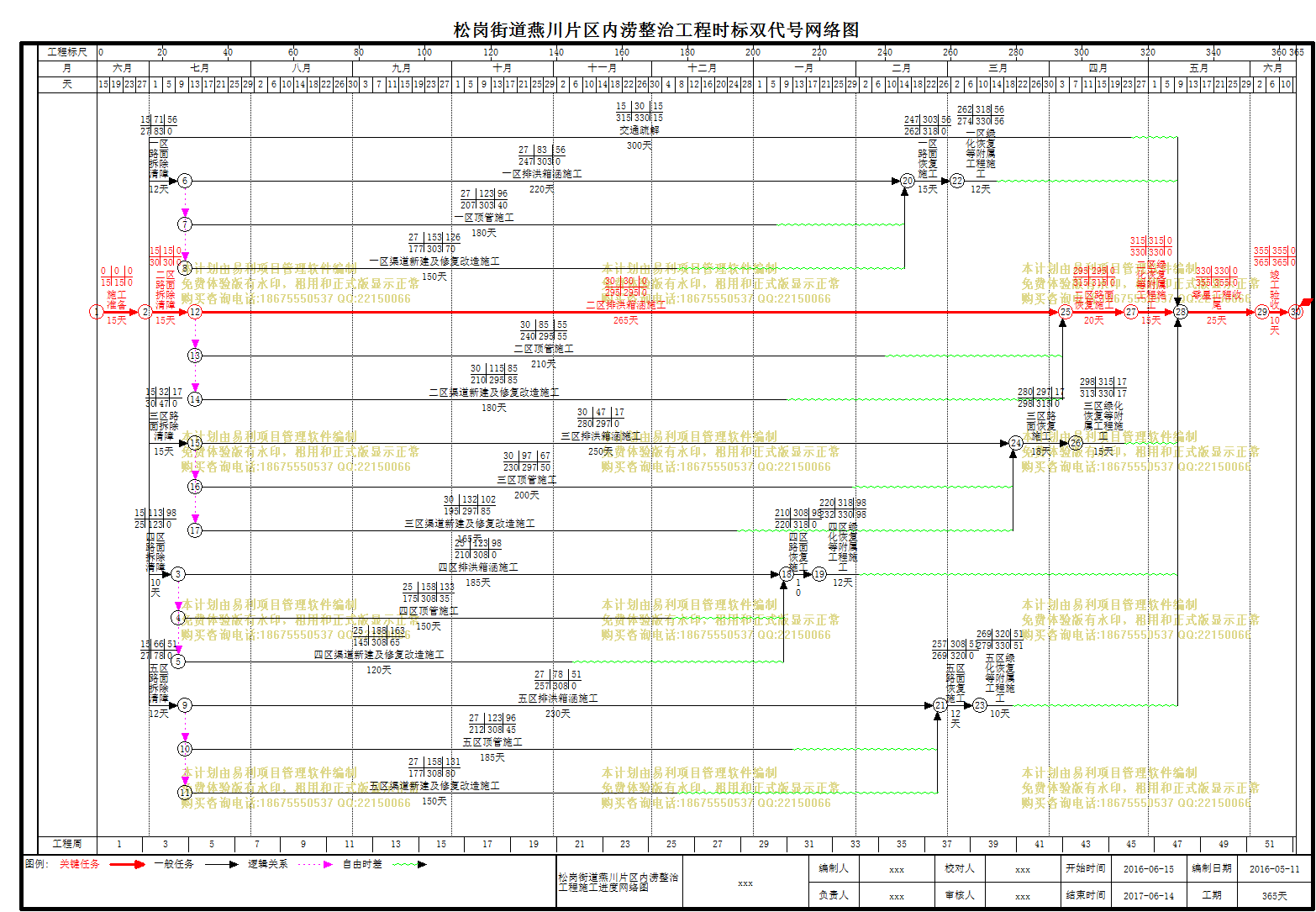

| 航海路施工进度计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | 松岗街道燕川片区内涝整治工程 |
365天 | 2016-06-15 | 2017-06-14 | ||
| 2 | 施工准备 |
15天 | 2016-06-15 | 2016-06-29 | ||
| 3 | 交通疏解 |
300天 | 2016-06-30 | 2017-04-25 | 2 | |
| 4 | 施工一片区(牛角路) |
259天 | 2016-06-30 | 2017-03-15 | ||
| 5 | 一区路面拆除清障 |
12天 | 2016-06-30 | 2016-07-11 | 2 | |
| 6 | 一区内涝整治 |
220天 | 2016-07-12 | 2017-02-16 | ||
| 7 | 一区排洪箱涵施工 |
220天 | 2016-07-12 | 2017-02-16 | 5 | |
| 8 | 一区顶管施工 |
180天 | 2016-07-12 | 2017-01-07 | 5 | |
| 9 | 一区渠道新建及修复改造施工 |
150天 | 2016-07-12 | 2016-12-08 | 5 | |
| 10 | 一区路面恢复施工 |
15天 | 2017-02-17 | 2017-03-03 | 9,8,7 | |
| 11 | 一区绿化恢复等附属工程施工 |
12天 | 2017-03-04 | 2017-03-15 | 10 | |
| 12 | 施工二片区(燕川北路至环胜北路) |
315天 | 2016-06-30 | 2017-05-10 | ||
| 13 | 二区路面拆除清障 |
15天 | 2016-06-30 | 2016-07-14 | 2 | |
| 14 | 二区内涝整治 |
265天 | 2016-07-15 | 2017-04-05 | ||
| 15 | 二区排洪箱涵施工 |
265天 | 2016-07-15 | 2017-04-05 | 13 | |
| 16 | 二区顶管施工 |
210天 | 2016-07-15 | 2017-02-09 | 13 | |
| 17 | 二区渠道新建及修复改造施工 |
180天 | 2016-07-15 | 2017-01-10 | 13 | |
| 18 | 二区路面恢复施工 |
20天 | 2017-04-06 | 2017-04-25 | 17,16,15 | |
| 19 | 二区绿化恢复等附属工程施工 |
15天 | 2017-04-26 | 2017-05-10 | 18 | |
| 20 | 施工三片区(罗田排洪渠西侧) |
298天 | 2016-06-30 | 2017-04-23 | ||
| 21 | 三区路面拆除清障 |
15天 | 2016-06-30 | 2016-07-14 | 2 | |
| 22 | 三区内涝整治 |
250天 | 2016-07-15 | 2017-03-21 | ||
| 23 | 三区排洪箱涵施工 |
250天 | 2016-07-15 | 2017-03-21 | 21 | |
| 24 | 三区顶管施工 |
200天 | 2016-07-15 | 2017-01-30 | 21 | |
| 25 | 三区渠道新建及修复改造施工 |
165天 | 2016-07-15 | 2016-12-26 | 21 | |
| 26 | 三区路面恢复施工 |
18天 | 2017-03-22 | 2017-04-08 | 25,24,23 | |
| 27 | 三区绿化恢复等附属工程施工 |
15天 | 2017-04-09 | 2017-04-23 | 26 | |
| 28 | 施工四片区(长堤路) |
217天 | 2016-06-30 | 2017-02-01 | ||
| 29 | 四区路面拆除清障 |
10天 | 2016-06-30 | 2016-07-09 | 2 | |
| 30 | 四区内涝整治 |
185天 | 2016-07-10 | 2017-01-10 | ||
| 31 | 四区排洪箱涵施工 |
185天 | 2016-07-10 | 2017-01-10 | 29 | |
| 32 | 四区顶管施工 |
150天 | 2016-07-10 | 2016-12-06 | 29 | |
| 33 | 四区渠道新建及修复改造施工 |
120天 | 2016-07-10 | 2016-11-06 | 29 | |
| 34 | 四区路面恢复施工 |
10天 | 2017-01-11 | 2017-01-20 | 33,32,31 | |
| 35 | 四区绿化恢复等附属工程施工 |
12天 | 2017-01-21 | 2017-02-01 | 34 | |
| 36 | 施工五片区(红湖南路至朗西路) |
264天 | 2016-06-30 | 2017-03-20 | ||
| 37 | 五区路面拆除清障 |
12天 | 2016-06-30 | 2016-07-11 | 2 | |
| 38 | 五区内涝整治 |
230天 | 2016-07-12 | 2017-02-26 | ||
| 39 | 五区排洪箱涵施工 |
230天 | 2016-07-12 | 2017-02-26 | 37 | |
| 40 | 五区顶管施工 |
185天 | 2016-07-12 | 2017-01-12 | 37 | |
| 41 | 五区渠道新建及修复改造施工 |
150天 | 2016-07-12 | 2016-12-08 | 37 | |
| 42 | 五区路面恢复施工 |
12天 | 2017-02-27 | 2017-03-10 | 41,40,39 | |
| 43 | 五区绿化恢复等附属工程施工 |
10天 | 2017-03-11 | 2017-03-20 | 42 | |
| 44 | 零星工程收尾 |
25天 | 2017-05-11 | 2017-06-04 | 43,35,27,19,3,11 | |
| 45 | 竣工验收 |
10天 | 2017-06-05 | 2017-06-14 | 44 |
