文件编号 | 5264 | 工期 | 361天 | 开始时间 | 2018-07-10 | 结束时间 | 2019-07-05 |
任务数 | 24K | 整理日期 | 2019/5/17 | 下载次数 | 3889次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

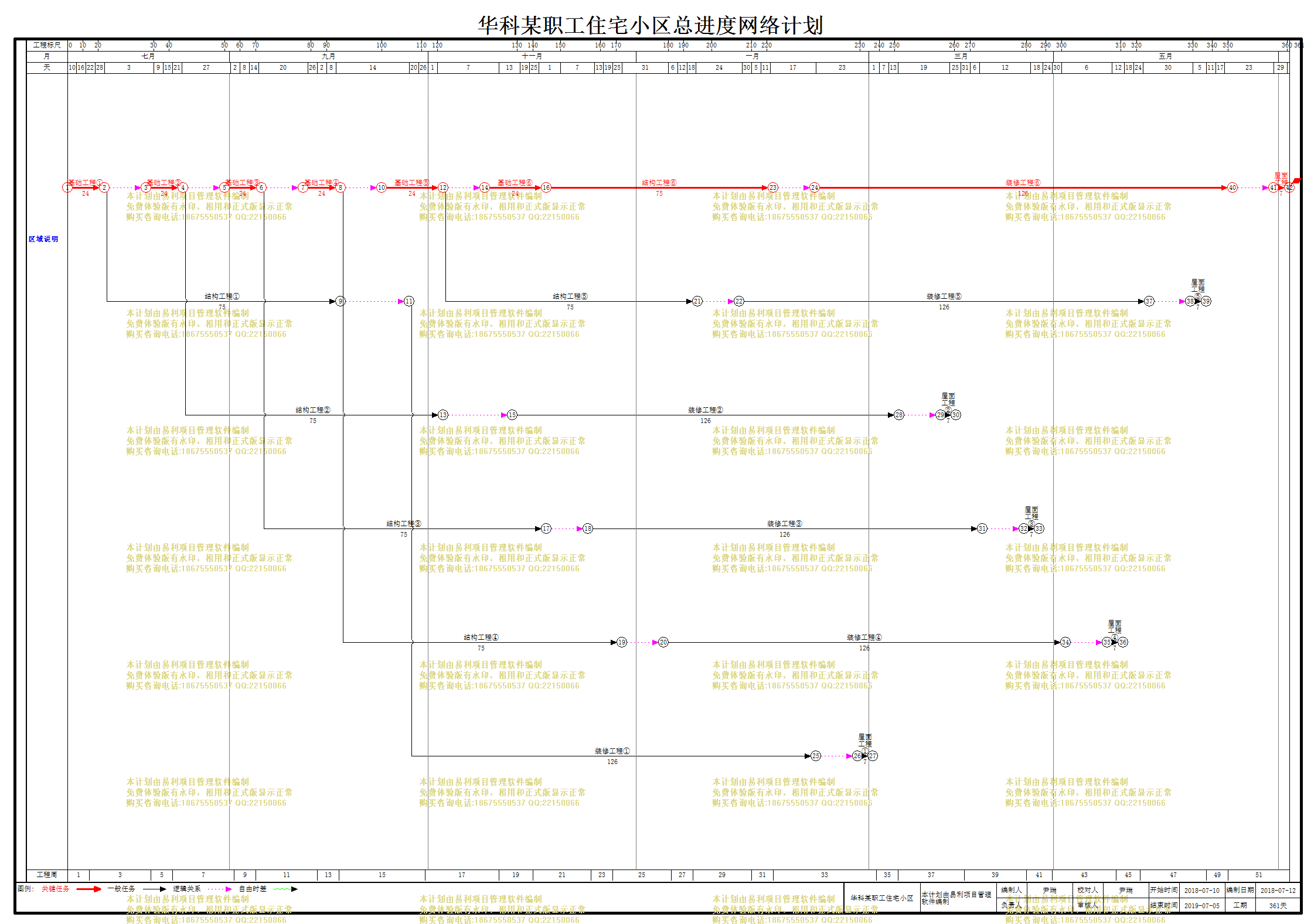

华科某职工住宅小区 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 基础工程① |
24天 | 2018-07-10 | 2018-08-02 | ||
2 | 结构工程① |
75天 | 2018-08-03 | 2018-10-16 | 1 | |
3 | 装修工程① |
126天 | 2018-10-20 | 2019-02-22 | 2[FS+3] | |
4 | 屋面工程① |
7天 | 2019-02-24 | 2019-03-02 | 3[FS+1] | |
5 | 基础工程② |
24天 | 2018-08-04 | 2018-08-27 | 1[FS+1] | |
6 | 结构工程② |
75天 | 2018-08-28 | 2018-11-10 | 5 | |
7 | 装修工程② |
126天 | 2018-11-14 | 2019-03-19 | 6[FS+3] | |
8 | 屋面工程② |
7天 | 2019-03-21 | 2019-03-27 | 7[FS+1] | |
9 | 基础工程③ |
24天 | 2018-08-29 | 2018-09-21 | 5[FS+1] | |
10 | 结构工程③ |
75天 | 2018-09-22 | 2018-12-05 | 9 | |
11 | 装修工程③ |
126天 | 2018-12-09 | 2019-04-13 | 10[FS+3] | |
12 | 屋面工程③ |
7天 | 2019-04-15 | 2019-04-21 | 11[FS+1] | |
13 | 基础工程④ |
24天 | 2018-09-23 | 2018-10-16 | 9[FS+1] | |
14 | 结构工程④ |
75天 | 2018-10-17 | 2018-12-30 | 13 | |
15 | 装修工程④ |
126天 | 2019-01-03 | 2019-05-08 | 14[FS+3] | |
16 | 屋面工程④ |
7天 | 2019-05-10 | 2019-05-16 | 15[FS+1] | |
17 | 基础工程⑤ |
24天 | 2018-10-18 | 2018-11-10 | 13[FS+1] | |
18 | 结构工程⑤ |
75天 | 2018-11-11 | 2019-01-24 | 17 | |
19 | 装修工程⑤ |
126天 | 2019-01-28 | 2019-06-02 | 18[FS+3] | |
20 | 屋面工程⑤ |
7天 | 2019-06-04 | 2019-06-10 | 19[FS+1] | |
21 | 基础工程⑥ |
24天 | 2018-11-12 | 2018-12-05 | 17[FS+1] | |
22 | 结构工程⑥ |
75天 | 2018-12-06 | 2019-02-18 | 21 | |
23 | 装修工程⑥ |
126天 | 2019-02-22 | 2019-06-27 | 22[FS+3] | |
24 | 屋面工程 |
7天 | 2019-06-29 | 2019-07-05 | 23[FS+1] |
