文件编号 | 5255 | 工期 | 317天 | 开始时间 | 2013-06-01 | 结束时间 | 2014-04-13 |
任务数 | 32K | 整理日期 | 2019/5/17 | 下载次数 | 3889次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

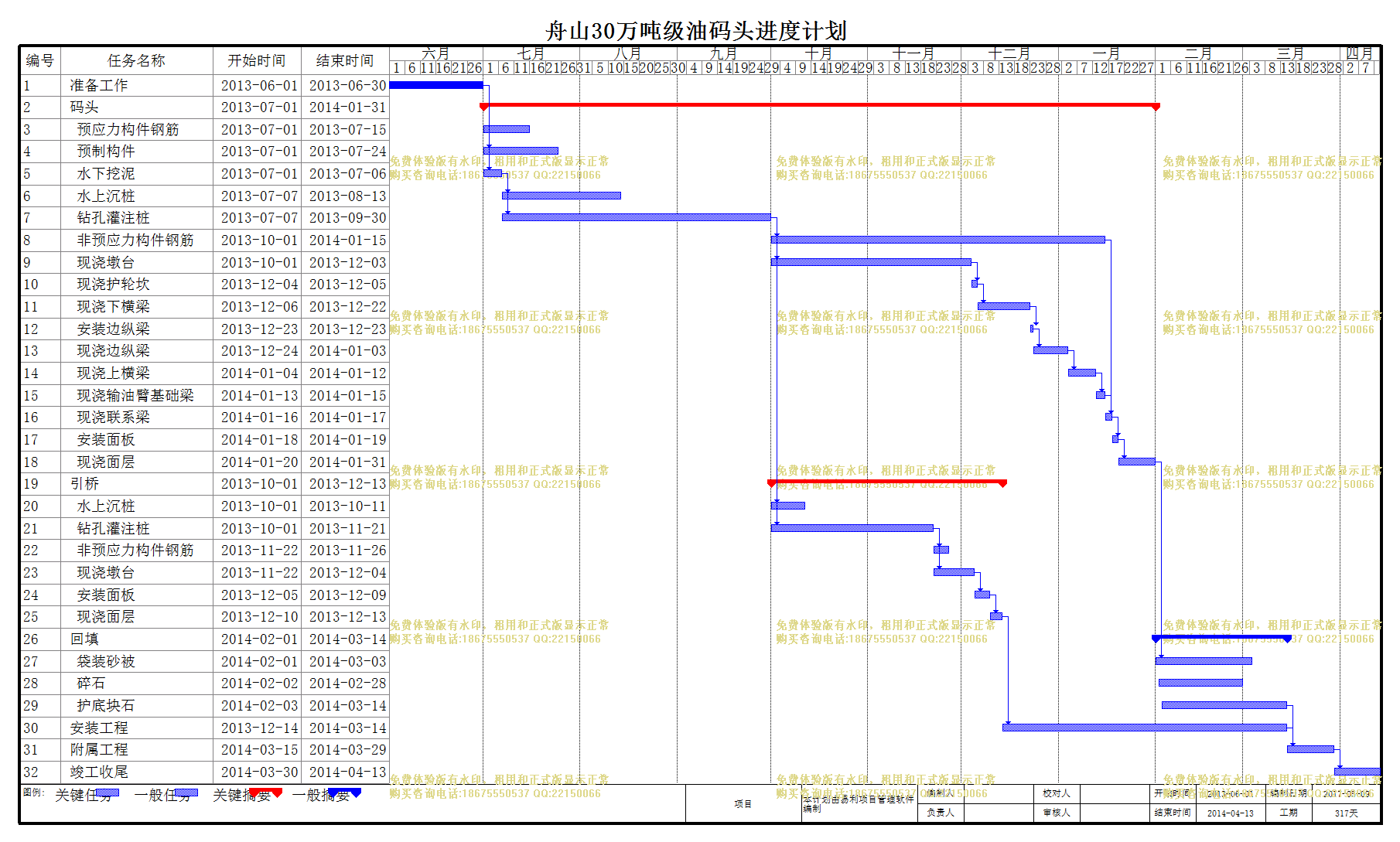

项目 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 准备工作 |
30天 | 2013-06-01 | 2013-06-30 | ||
2 | 码头 |
215天 | 2013-07-01 | 2014-01-31 | ||
3 | 预应力构件钢筋 |
15天 | 2013-07-01 | 2013-07-15 | ||
4 | 预制构件 |
24天 | 2013-07-01 | 2013-07-24 | 1 | |
5 | 水下挖泥 |
6天 | 2013-07-01 | 2013-07-06 | 1 | |
6 | 水上沉桩 |
38天 | 2013-07-07 | 2013-08-13 | 5 | |
7 | 钻孔灌注桩 |
86天 | 2013-07-07 | 2013-09-30 | 5 | |
8 | 非预应力构件钢筋 |
107天 | 2013-10-01 | 2014-01-15 | 7 | |
9 | 现浇墩台 |
64天 | 2013-10-01 | 2013-12-03 | 7 | |
10 | 现浇护轮坎 |
2天 | 2013-12-04 | 2013-12-05 | 9 | |
11 | 现浇下横梁 |
17天 | 2013-12-06 | 2013-12-22 | 10 | |
12 | 安装边纵梁 |
1天 | 2013-12-23 | 2013-12-23 | 11 | |
13 | 现浇边纵梁 |
11天 | 2013-12-24 | 2014-01-03 | 12 | |
14 | 现浇上横梁 |
9天 | 2014-01-04 | 2014-01-12 | 13 | |
15 | 现浇输油臂基础梁 |
3天 | 2014-01-13 | 2014-01-15 | 14 | |
16 | 现浇联系梁 |
2天 | 2014-01-16 | 2014-01-17 | 8,15 | |
17 | 安装面板 |
2天 | 2014-01-18 | 2014-01-19 | 16 | |
18 | 现浇面层 |
12天 | 2014-01-20 | 2014-01-31 | 17 | |
19 | 引桥 |
74天 | 2013-10-01 | 2013-12-13 | ||
20 | 水上沉桩 |
11天 | 2013-10-01 | 2013-10-11 | 7 | |
21 | 钻孔灌注桩 |
52天 | 2013-10-01 | 2013-11-21 | 7 | |
22 | 非预应力构件钢筋 |
5天 | 2013-11-22 | 2013-11-26 | 21 | |
23 | 现浇墩台 |
13天 | 2013-11-22 | 2013-12-04 | 21 | |
24 | 安装面板 |
5天 | 2013-12-05 | 2013-12-09 | 23 | |
25 | 现浇面层 |
4天 | 2013-12-10 | 2013-12-13 | 24 | |
26 | 回填 |
42天 | 2014-02-01 | 2014-03-14 | ||
27 | 袋装砂被 |
31天 | 2014-02-01 | 2014-03-03 | 18 | |
28 | 碎石 |
27天 | 2014-02-02 | 2014-02-28 | ||
29 | 护底块石 |
40天 | 2014-02-03 | 2014-03-14 | ||
30 | 安装工程 |
91天 | 2013-12-14 | 2014-03-14 | 25 | |
31 | 附属工程 |
15天 | 2014-03-15 | 2014-03-29 | 30,29 | |
32 | 竣工收尾 |
15天 | 2014-03-30 | 2014-04-13 | 31 |
