 天河区广州大道北路920号(商业)地块工程

天河区广州大道北路920号(商业)地块工程

文件编号 5247 工期 711天 开始时间 2016-07-18 结束时间 2018-06-28
任务数 66K 整理日期 2019/5/17 下载次数 3889
下载地址 计划文件点击下载(登录后才可以下载)

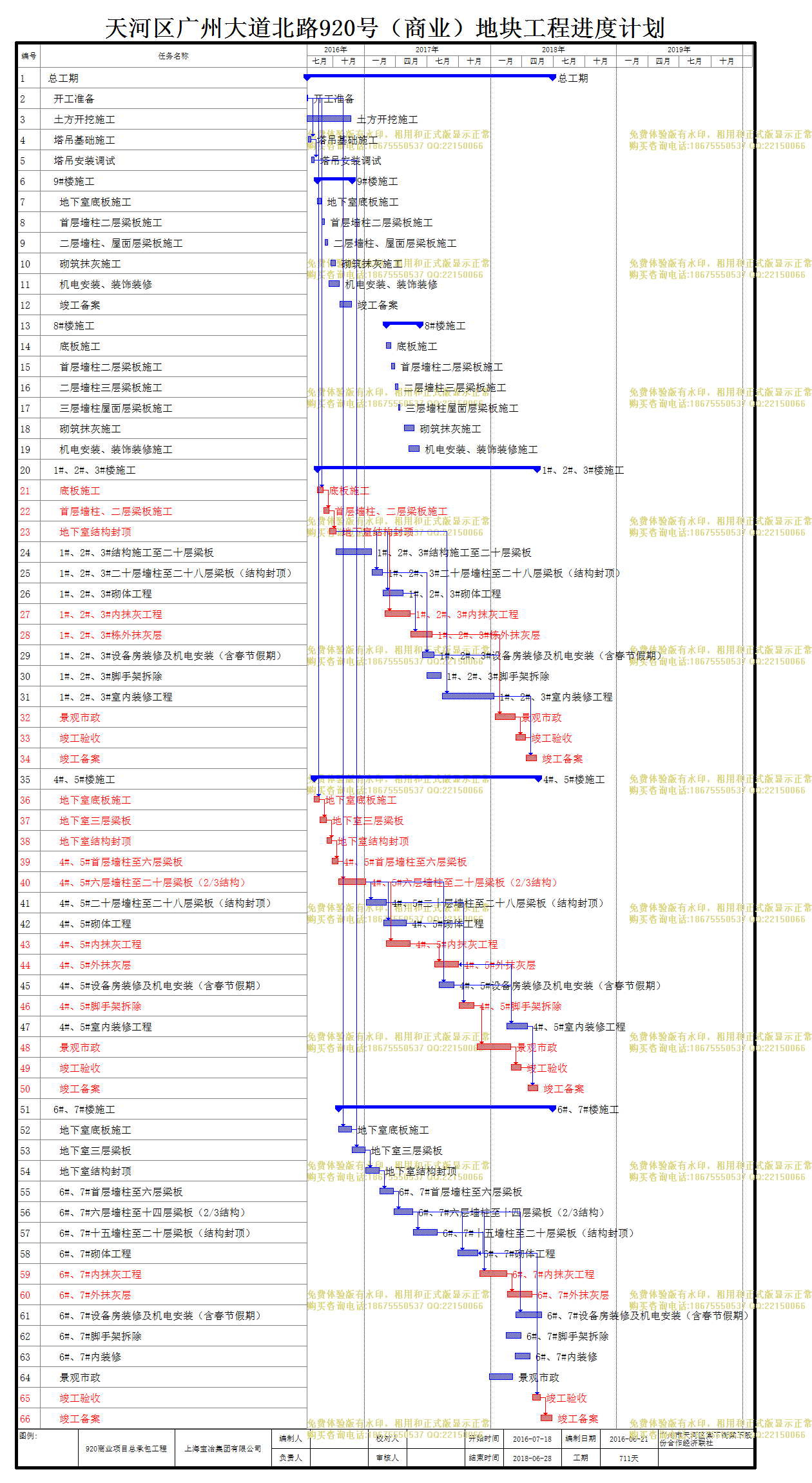

计划内容
天河区广州大道北路920号(商业)地块工程

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
总工期
711天 2016-07-18 2018-06-28
2
开工准备
5天 2016-07-18 2016-07-22
3
土方开挖施工
130天 2016-07-18 2016-11-24
4
塔吊基础施工
8天 2016-07-23 2016-07-30 2
5
塔吊安装调试
10天 2016-07-31 2016-08-09 4
6
9#楼施工
100天 2016-08-18 2016-11-25
7
地下室底板施工
12天 2016-08-18 2016-08-29
8
首层墙柱二层梁板施工
10天 2016-08-30 2016-09-08
9
二层墙柱、屋面层梁板施工
9天 2016-09-10 2016-09-18
10
砌筑抹灰施工
15天 2016-09-25 2016-10-09
11
机电安装、装饰装修
32天 2016-09-20 2016-10-21
12
竣工备案
35天 2016-10-22 2016-11-25
13
8#楼施工
98天 2017-03-05 2017-06-10
14
底板施工
15天 2017-03-05 2017-03-19
15
首层墙柱二层梁板施工
12天 2017-03-20 2017-03-31
16
二层墙柱三层梁板施工
8天 2017-04-01 2017-04-08
17
三层墙柱屋面层梁板施工
6天 2017-04-09 2017-04-14
18
砌筑抹灰施工
30天 2017-04-26 2017-05-25
19
机电安装、装饰装修施工
32天 2017-05-10 2017-06-10
20
1#、2#、3#楼施工
636天 2016-08-17 2018-05-14
21
底板施工
20天 2016-08-17 2016-09-05 2
22
首层墙柱、二层梁板施工
17天 2016-09-06 2016-09-22 21
23
地下室结构封顶
20天 2016-09-23 2016-10-12 22
24
1#、2#、3#结构施工至二十层梁板
106天 2016-10-10 2017-01-23
25
1#、2#、3#二十层墙柱至二十八层梁板(结构封顶)
31天 2017-01-24 2017-02-23 23
26
1#、2#、3#砌体工程
60天 2017-02-24 2017-04-24 23
27
1#、2#、3#内抹灰工程
75天 2017-03-02 2017-05-15 23
28
1#、2#、3#栋外抹灰层
63天 2017-05-16 2017-07-17 27,26[FS+10]
29
1#、2#、3#设备房装修及机电安装(含春节假期)
35天 2017-06-18 2017-07-22 25
30
1#、2#、3#脚手架拆除
43天 2017-07-01 2017-08-12
31
1#、2#、3#室内装修工程
150天 2017-08-15 2018-01-11 23
32
景观市政
60天 2018-01-15 2018-03-15 28,29
33
竣工验收
30天 2018-03-16 2018-04-14 32
34
竣工备案
30天 2018-04-15 2018-05-14 31,33
35
4#、5#楼施工
648天 2016-08-09 2018-05-18
36
地下室底板施工
16天 2016-08-09 2016-08-24 2
37
地下室三层梁板
20天 2016-08-25 2016-09-13 36
38
地下室结构封顶
15天 2016-09-14 2016-09-28 37
39
4#、5#首层墙柱至六层梁板
20天 2016-09-29 2016-10-18 38
40
4#、5#六层墙柱至二十层梁板(2/3结构)
80天 2016-10-19 2017-01-06 39
41
4#、5#二十层墙柱至二十八层梁板(结构封顶)
59天 2017-01-07 2017-03-06 40
42
4#、5#砌体工程
68天 2017-02-25 2017-05-03 40
43
4#、5#内抹灰工程
70天 2017-03-06 2017-05-14 40
44
4#、5#外抹灰层
71天 2017-07-23 2017-10-01 43,41[FF+209]
45
4#、5#设备房装修及机电安装(含春节假期)
45天 2017-08-06 2017-09-19 40
46
4#、5#脚手架拆除
45天 2017-10-02 2017-11-15 44,42[FS+130]
47
4#、5#室内装修工程
60天 2018-02-18 2018-04-18 45[FS+151],44
48
景观市政
100天 2017-11-23 2018-03-02 46
49
竣工验收
30天 2018-03-03 2018-04-01 48
50
竣工备案
30天 2018-04-19 2018-05-18 47,49
51
6#、7#楼施工
618天 2016-10-19 2018-06-28
52
地下室底板施工
38天 2016-10-19 2016-11-25 2
53
地下室三层梁板
40天 2016-11-26 2017-01-04 5,52
54
地下室结构封顶
41天 2017-01-05 2017-02-14 53
55
6#、7#首层墙柱至六层梁板
40天 2017-02-15 2017-03-26 54
56
6#、7#六层墙柱至十四层梁板(2/3结构)
56天 2017-03-27 2017-05-21 55
57
6#、7#十五墙柱至二十层梁板(结构封顶)
72天 2017-05-22 2017-08-01 56
58
6#、7#砌体工程
60天 2017-09-29 2017-11-27 57[FF+118],56
59
6#、7#内抹灰工程
80天 2017-12-01 2018-02-18 56
60
6#、7#外抹灰层
73天 2018-02-19 2018-05-02 59
61
6#、7#设备房装修及机电安装(含春节假期)
76天 2018-03-15 2018-05-29 56
62
6#、7#脚手架拆除
45天 2018-02-15 2018-03-31
63
6#、7#内装修
46天 2018-03-13 2018-04-27
64
景观市政
70天 2017-12-28 2018-03-07
65
竣工验收
24天 2018-05-03 2018-05-26 60,58
66
竣工备案
33天 2018-05-27 2018-06-28 65

局部效果预览,详细内容请下载附件查看
