 升级改造工程及二期新建工程水泥结晶及工艺整改计划

升级改造工程及二期新建工程水泥结晶及工艺整改计划

文件编号 5246 工期 85天 开始时间 2015-08-11 结束时间 2015-11-03
任务数 30K 整理日期 2019/5/17 下载次数 3889
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

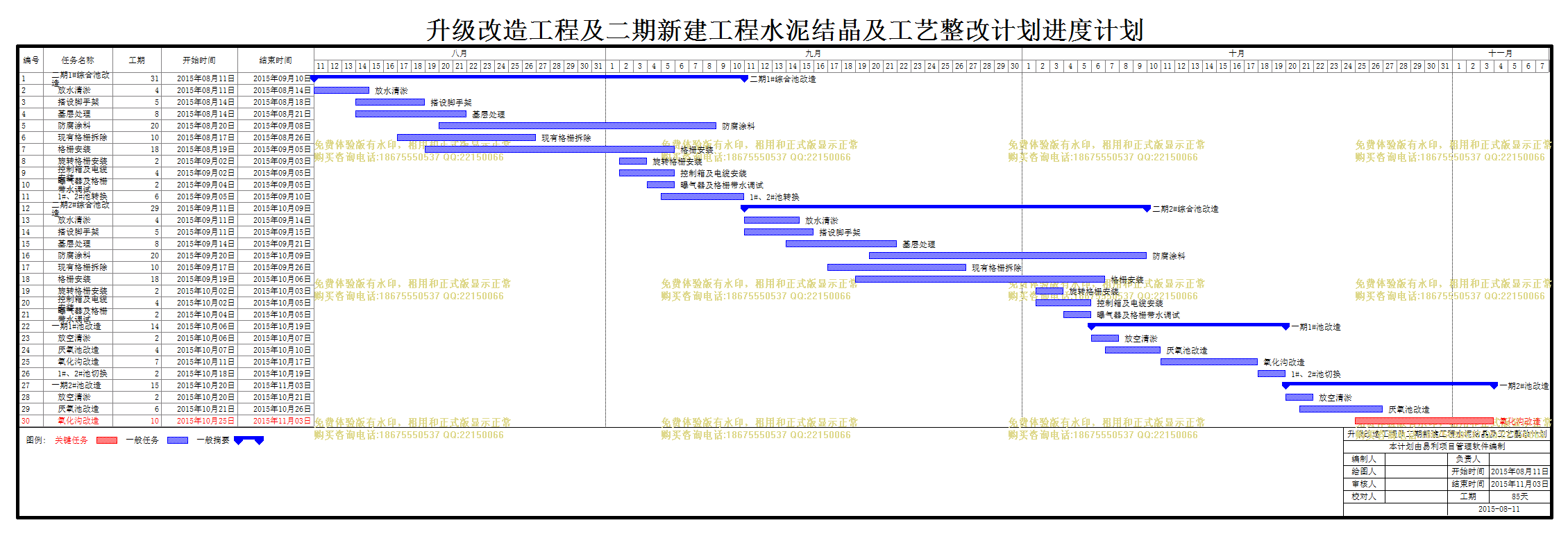

升级改造工程及二期新建工程水泥结晶及工艺整改计划

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
二期1#综合池改造
31天 2015年08月11日 2015年09月10日
2
放水清淤
4天 2015年08月11日 2015年08月14日
3
搭设脚手架
5天 2015年08月14日 2015年08月18日
4
基层处理
8天 2015年08月14日 2015年08月21日
5
防腐涂料
20天 2015年08月20日 2015年09月08日
6
现有格栅拆除
10天 2015年08月17日 2015年08月26日
7
格栅安装
18天 2015年08月19日 2015年09月05日
8
旋转格栅安装
2天 2015年09月02日 2015年09月03日
9
控制箱及电缆安装
4天 2015年09月02日 2015年09月05日
10
曝气器及格栅带水调试
2天 2015年09月04日 2015年09月05日
11
1#、2#池转换
6天 2015年09月05日 2015年09月10日
12
二期2#综合池改造
29天 2015年09月11日 2015年10月09日
13
放水清淤
4天 2015年09月11日 2015年09月14日
14
搭设脚手架
5天 2015年09月11日 2015年09月15日
15
基层处理
8天 2015年09月14日 2015年09月21日
16
防腐涂料
20天 2015年09月20日 2015年10月09日
17
现有格栅拆除
10天 2015年09月17日 2015年09月26日
18
格栅安装
18天 2015年09月19日 2015年10月06日
19
旋转格栅安装
2天 2015年10月02日 2015年10月03日
20
控制箱及电缆安装
4天 2015年10月02日 2015年10月05日
21
曝气器及格栅带水调试
2天 2015年10月04日 2015年10月05日
22
一期1#池改造
14天 2015年10月06日 2015年10月19日
23
放空清淤
2天 2015年10月06日 2015年10月07日
24
厌氧池改造
4天 2015年10月07日 2015年10月10日
25
氧化沟改造
7天 2015年10月11日 2015年10月17日
26
1#、2#池切换
2天 2015年10月18日 2015年10月19日
27
一期2#池改造
15天 2015年10月20日 2015年11月03日
28
放空清淤
2天 2015年10月20日 2015年10月21日
29
厌氧池改造
6天 2015年10月21日 2015年10月26日
30
氧化沟改造
10天 2015年10月25日 2015年11月03日
