文件编号 5233 工期 67天 开始时间 2014-09-05 结束时间 2014-11-10
任务数 24K 整理日期 2019/5/17 下载次数 3887
下载地址 计划文件点击下载(登录后才可以下载)

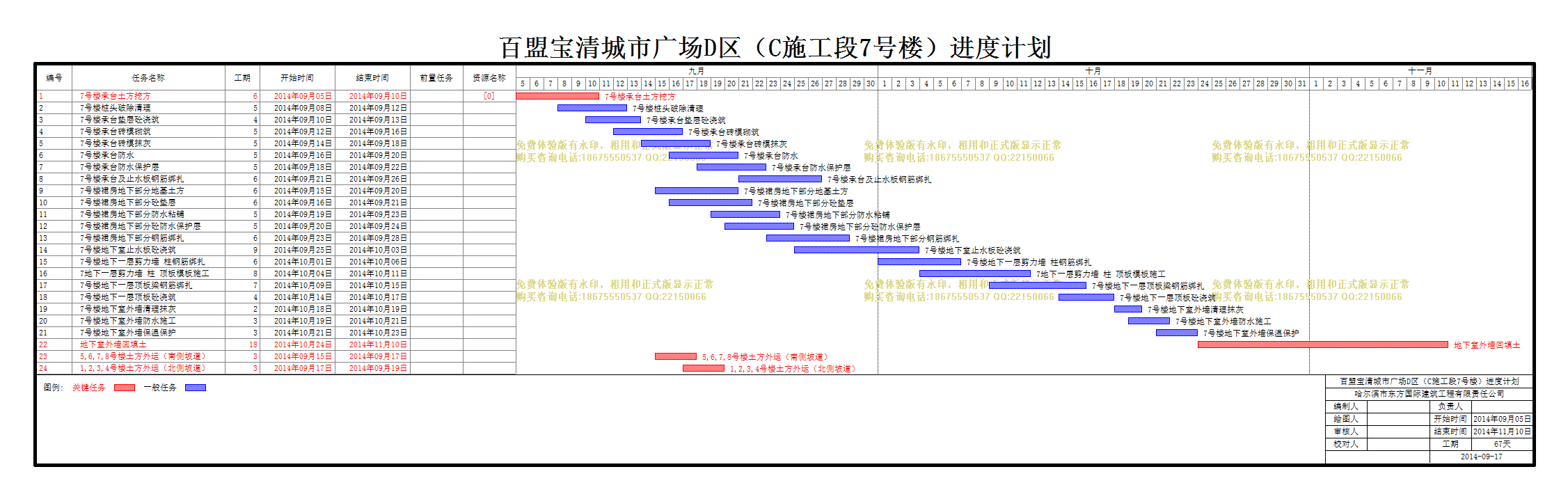

计划内容
项目111

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
7号楼承台土方挖方
6天 2014年09月05日 2014年09月10日   [0]
2
7号楼桩头破除清理
5天 2014年09月08日 2014年09月12日
3
7号楼承台垫层砼浇筑
4天 2014年09月10日 2014年09月13日
4
7号楼承台砖模砌筑
5天 2014年09月12日 2014年09月16日
5
7号楼承台砖模抹灰
5天 2014年09月14日 2014年09月18日
6
7号楼承台防水
5天 2014年09月16日 2014年09月20日
7
7号楼承台防水保护层
5天 2014年09月18日 2014年09月22日
8
7号楼承台及止水板钢筋绑扎
6天 2014年09月21日 2014年09月26日
9
7号楼裙房地下部分地基土方
6天 2014年09月15日 2014年09月20日
10
7号楼裙房地下部分砼垫层
6天 2014年09月16日 2014年09月21日
11
7号楼裙房地下部分防水粘铺
5天 2014年09月19日 2014年09月23日
12
7号楼裙房地下部分砼防水保护层
5天 2014年09月20日 2014年09月24日
13
7号楼裙房地下部分钢筋绑扎
6天 2014年09月23日 2014年09月28日
14
7号楼地下室止水板砼浇筑
9天 2014年09月25日 2014年10月03日
15
7号楼地下一层剪力墙 柱钢筋绑扎
6天 2014年10月01日 2014年10月06日
16
7地下一层剪力墙 柱 顶板模板施工
8天 2014年10月04日 2014年10月11日
17
7号楼地下一层顶板梁钢筋绑扎
7天 2014年10月09日 2014年10月15日
18
7号楼地下一层顶板砼浇筑
4天 2014年10月14日 2014年10月17日
19
7号楼地下室外墙清理抹灰
2天 2014年10月18日 2014年10月19日
20
7号楼地下室外墙防水施工
3天 2014年10月19日 2014年10月21日
21
7号楼地下室外墙保温保护
3天 2014年10月21日 2014年10月23日
22
地下室外墙回填土
18天 2014年10月24日 2014年11月10日
23
5,6,7,8号楼土方外运(南侧坡道)
3天 2014年09月15日 2014年09月17日
24
1,2,3,4号楼土方外运(北侧坡道)
3天 2014年09月17日 2014年09月19日
