 项目3号楼

项目3号楼

文件编号 5229 工期 67天 开始时间 2014-09-05 结束时间 2014-11-10
任务数 24K 整理日期 2019/5/17 下载次数 3890
下载地址 计划文件点击下载(登录后才可以下载)

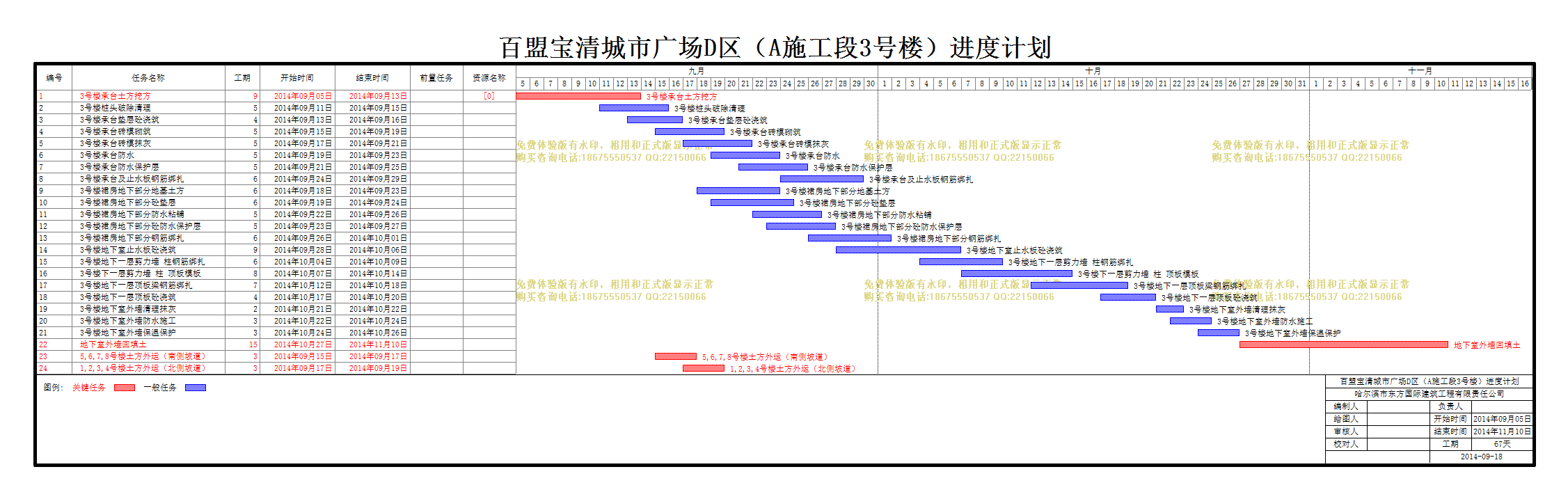

计划内容
项目3号楼

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
3号楼承台土方挖方
9天 2014年09月05日 2014年09月13日   [0]
2
3号楼桩头破除清理
5天 2014年09月11日 2014年09月15日
3
3号楼承台垫层砼浇筑
4天 2014年09月13日 2014年09月16日
4
3号楼承台砖模砌筑
5天 2014年09月15日 2014年09月19日
5
3号楼承台砖模抹灰
5天 2014年09月17日 2014年09月21日
6
3号楼承台防水
5天 2014年09月19日 2014年09月23日
7
3号楼承台防水保护层
5天 2014年09月21日 2014年09月25日
8
3号楼承台及止水板钢筋绑扎
6天 2014年09月24日 2014年09月29日
9
3号楼裙房地下部分地基土方
6天 2014年09月18日 2014年09月23日
10
3号楼裙房地下部分砼垫层
6天 2014年09月19日 2014年09月24日
11
3号楼裙房地下部分防水粘铺
5天 2014年09月22日 2014年09月26日
12
3号楼裙房地下部分砼防水保护层
5天 2014年09月23日 2014年09月27日
13
3号楼裙房地下部分钢筋绑扎
6天 2014年09月26日 2014年10月01日
14
3号楼地下室止水板砼浇筑
9天 2014年09月28日 2014年10月06日
15
3号楼地下一层剪力墙 柱钢筋绑扎
6天 2014年10月04日 2014年10月09日
16
3号楼下一层剪力墙 柱 顶板模板
8天 2014年10月07日 2014年10月14日
17
3号楼地下一层顶板梁钢筋绑扎
7天 2014年10月12日 2014年10月18日
18
3号楼地下一层顶板砼浇筑
4天 2014年10月17日 2014年10月20日
19
3号楼地下室外墙清理抹灰
2天 2014年10月21日 2014年10月22日
20
3号楼地下室外墙防水施工
3天 2014年10月22日 2014年10月24日
21
3号楼地下室外墙保温保护
3天 2014年10月24日 2014年10月26日
22
地下室外墙回填土
15天 2014年10月27日 2014年11月10日
23
5,6,7,8号楼土方外运(南侧坡道)
3天 2014年09月15日 2014年09月17日
24
1,2,3,4号楼土方外运(北侧坡道)
3天 2014年09月17日 2014年09月19日
