文件编号 | 5109 | 工期 | 365天 | 开始时间 | 2016-05-15 | 结束时间 | 2017-05-14 |
任务数 | 37K | 整理日期 | 2019/5/17 | 下载次数 | 3889次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

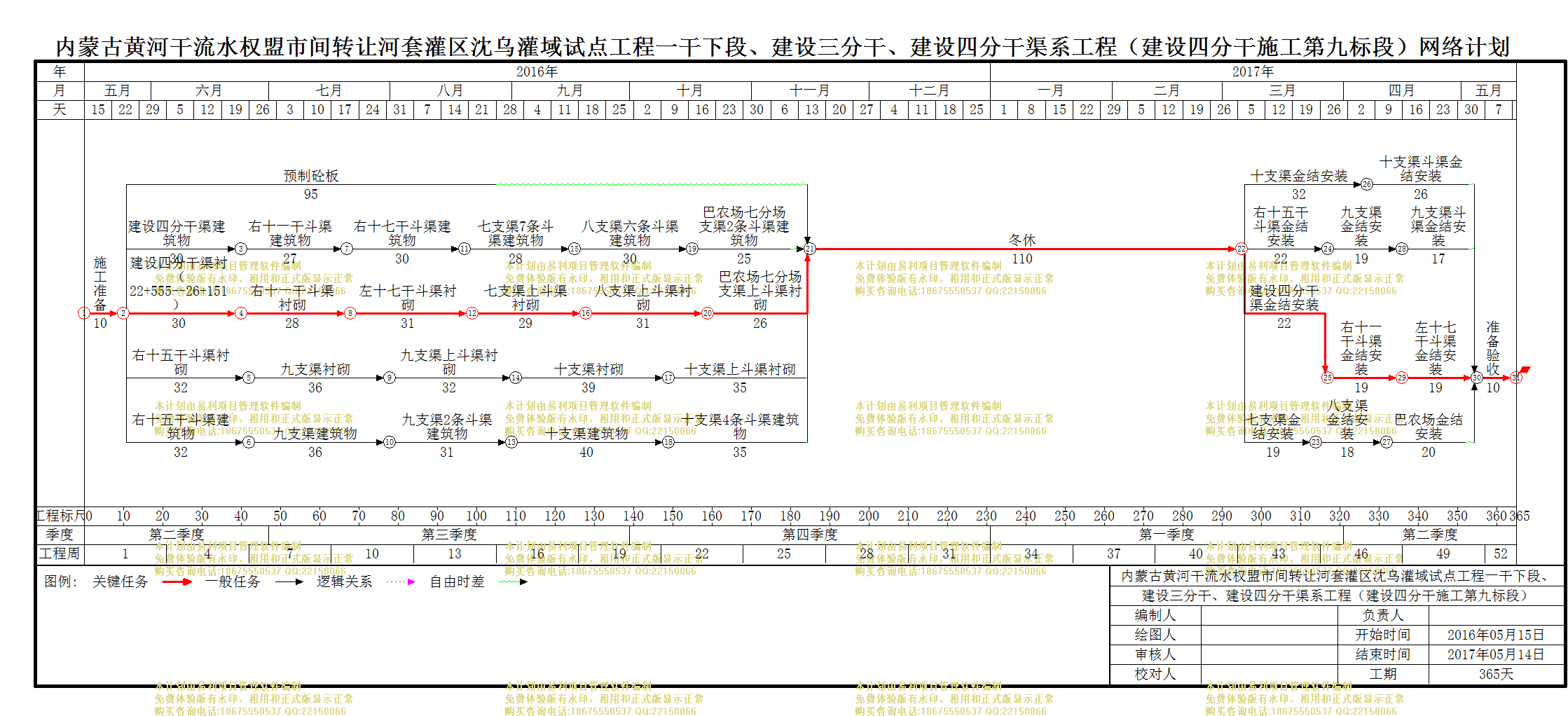

内蒙古黄河干流水权盟市间转让河套灌区沈乌灌域试点工程一干下段、建设三分干、建设四分干渠系工程(建设四分干施工第九标段) | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 施工准备 |
10天 | 2016年05月15日 | 2016年05月24日 | ||
2 | 建设四分干渠衬(22+555--26+151) |
30天 | 2016年05月25日 | 2016年06月23日 | 1 | |
3 | 右十五干斗渠衬砌 |
32天 | 2016年05月25日 | 2016年06月25日 | 1 | |
4 | 建设四分干渠建筑物 |
30天 | 2016年05月25日 | 2016年06月23日 | 1 | |
5 | 右十五干斗渠建筑物 |
32天 | 2016年05月25日 | 2016年06月25日 | 1 | |
6 | 预制砼板 |
95天 | 2016年05月25日 | 2016年08月27日 | 1 | |
7 | 九支渠建筑物 |
36天 | 2016年06月26日 | 2016年07月31日 | 5 | |
8 | 九支渠2条斗渠建筑物 |
31天 | 2016年08月01日 | 2016年08月31日 | 7 | |
9 | 十支渠建筑物 |
40天 | 2016年09月01日 | 2016年10月10日 | 8 | |
10 | 十支渠4条斗渠建筑物 |
35天 | 2016年10月11日 | 2016年11月14日 | 9 | |
11 | 右十一干斗渠建筑物 |
27天 | 2016年06月24日 | 2016年07月20日 | 4 | |
12 | 右十七干斗渠建筑物 |
30天 | 2016年07月21日 | 2016年08月19日 | 11 | |
13 | 七支渠7条斗渠建筑物 |
28天 | 2016年08月20日 | 2016年09月16日 | 12 | |
14 | 八支渠六条斗渠建筑物 |
30天 | 2016年09月17日 | 2016年10月16日 | 13 | |
15 | 巴农场七分场支渠2条斗渠建筑物 |
25天 | 2016年10月17日 | 2016年11月10日 | 14 | |
16 | 九支渠衬砌 |
36天 | 2016年06月26日 | 2016年07月31日 | 3 | |
17 | 九支渠上斗渠衬砌 |
32天 | 2016年08月01日 | 2016年09月01日 | 16 | |
18 | 十支渠衬砌 |
39天 | 2016年09月02日 | 2016年10月10日 | 17 | |
19 | 十支渠上斗渠衬砌 |
35天 | 2016年10月11日 | 2016年11月14日 | 18 | |
20 | 右十一干斗渠衬砌 |
28天 | 2016年06月24日 | 2016年07月21日 | 2 | |
21 | 左十七干斗渠衬砌 |
31天 | 2016年07月22日 | 2016年08月21日 | 20 | |
22 | 七支渠上斗渠衬砌 |
29天 | 2016年08月22日 | 2016年09月19日 | 21 | |
23 | 八支渠上斗渠衬砌 |
31天 | 2016年09月20日 | 2016年10月20日 | 22 | |
24 | 巴农场七分场支渠上斗渠衬砌 |
26天 | 2016年10月21日 | 2016年11月15日 | 23 | |
25 | 冬休 |
110天 | 2016年11月16日 | 2017年03月05日 | 6,10,19,15,24 | |
26 | 建设四分干渠金结安装 |
22天 | 2017年03月06日 | 2017年03月27日 | 25 | |
27 | 七支渠金结安装 |
19天 | 2017年03月06日 | 2017年03月24日 | 25 | |
28 | 右十五干斗渠金结安装 |
22天 | 2017年03月06日 | 2017年03月27日 | 25 | |
29 | 十支渠金结安装 |
32天 | 2017年03月06日 | 2017年04月06日 | 25 | |
30 | 十支渠斗渠金结安装 |
26天 | 2017年04月07日 | 2017年05月02日 | 29 | |
31 | 九支渠金结安装 |
19天 | 2017年03月28日 | 2017年04月15日 | 28 | |
32 | 九支渠斗渠金结安装 |
17天 | 2017年04月16日 | 2017年05月02日 | 31 | |
33 | 八支渠金结安装 |
18天 | 2017年03月25日 | 2017年04月11日 | 27 | |
34 | 巴农场金结安装 |
20天 | 2017年04月12日 | 2017年05月01日 | 33 | |
35 | 右十一干斗渠金结安装 |
19天 | 2017年03月28日 | 2017年04月15日 | 26 | |
36 | 左十七干斗渠金结安装 |
19天 | 2017年04月16日 | 2017年05月04日 | 35 | |
37 | 准备验收 |
10天 | 2017年05月05日 | 2017年05月14日 | 30,32,34,36 |
