北楼室内装饰总进度计划| 文件编号 | 5093 | 工期 | 166天 | 开始时间 | 2016-06-18 | 结束时间 | 2016-11-30 |
| 任务数 | 42K | 整理日期 | 2019/5/17 | 下载次数 | 3895次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

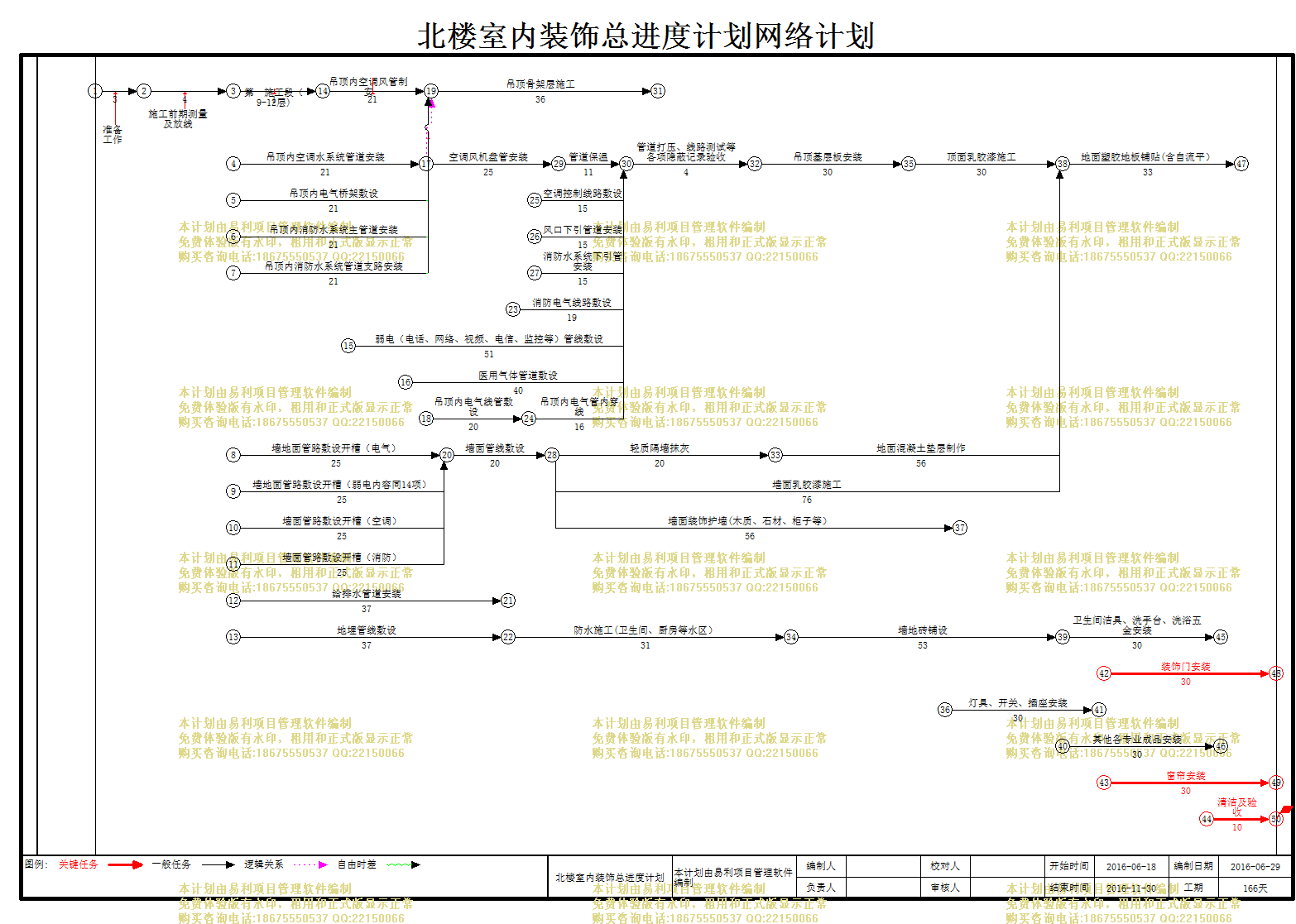

| 北楼室内装饰总进度计划 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | 准备工作 |
3天 | 2016-06-18 | 2016-06-20 | ||
| 2 | 施工前期测量及放线 |
4天 | 2016-06-21 | 2016-06-24 | 1 | |
| 3 | 第一施工段(9-12层) |
1天 | 2016-06-25 | 2016-06-25 | 2 | |
| 4 | 吊顶内空调风管制安 |
21天 | 2016-06-26 | 2016-07-16 | 3 | |
| 5 | 吊顶内空调水系统管道安装 |
21天 | 2016-06-25 | 2016-07-15 | ||
| 6 | 吊顶内电气桥架敷设 |
21天 | 2016-06-25 | 2016-07-15 | ||
| 7 | 吊顶内消防水系统主管道安装 |
21天 | 2016-06-25 | 2016-07-15 | ||
| 8 | 吊顶内消防水系统管道支路安装 |
21天 | 2016-06-25 | 2016-07-15 | ||
| 9 | 吊顶骨架层施工 |
36天 | 2016-07-17 | 2016-08-21 | 7,6,5,4,8 | |
| 10 | 空调风机盘管安装 |
25天 | 2016-07-16 | 2016-08-09 | 5 | |
| 11 | 管道保温 |
11天 | 2016-08-10 | 2016-08-20 | 10 | |
| 12 | 空调控制线路敷设 |
15天 | 2016-08-06 | 2016-08-20 | ||
| 13 | 风口下引管道安装 |
15天 | 2016-08-06 | 2016-08-20 | ||
| 14 | 消防水系统下引管安装 |
15天 | 2016-08-06 | 2016-08-20 | ||
| 15 | 消防电气线路敷设 |
19天 | 2016-08-02 | 2016-08-20 | ||
| 16 | 弱电(电话、网络、视频、电信、监控等)管线敷设 |
51天 | 2016-07-01 | 2016-08-20 | ||
| 17 | 医用气体管道敷设 |
40天 | 2016-07-12 | 2016-08-20 | ||
| 18 | 吊顶内电气线管敷设 |
20天 | 2016-07-16 | 2016-08-04 | ||
| 19 | 吊顶内电气管内穿线 |
16天 | 2016-08-05 | 2016-08-20 | 18 | |
| 20 | 管道打压、线路测试等各项隐蔽记录验收 |
4天 | 2016-08-21 | 2016-08-24 | 19,17,16,15,14,13,12,11 | |
| 21 | 吊顶基层板安装 |
30天 | 2016-08-25 | 2016-09-23 | 20 | |
| 22 | 顶面乳胶漆施工 |
30天 | 2016-09-24 | 2016-10-23 | 21 | |
| 23 | 墙地面管路敷设开槽(电气) |
25天 | 2016-06-25 | 2016-07-19 | ||
| 24 | 墙地面管路敷设开槽(弱电内容同14项) |
25天 | 2016-06-25 | 2016-07-19 | ||
| 25 | 墙面管路敷设开槽(空调) |
25天 | 2016-06-25 | 2016-07-19 | ||
| 26 | 墙面管路敷设开槽(消防) |
25天 | 2016-06-25 | 2016-07-19 | ||
| 27 | 墙面管线敷设 |
20天 | 2016-07-20 | 2016-08-08 | 25,24,23,26 | |
| 28 | 轻质隔墙抹灰 |
20天 | 2016-08-09 | 2016-08-28 | 27 | |
| 29 | 墙面乳胶漆施工 |
76天 | 2016-08-09 | 2016-10-23 | 27 | |
| 30 | 墙面装饰护墙(木质、石材、柜子等) |
56天 | 2016-08-09 | 2016-10-03 | 27 | |
| 31 | 地面混凝土垫层制作 |
56天 | 2016-08-29 | 2016-10-23 | 28 | |
| 32 | 地面塑胶地板铺贴(含自流平) |
33天 | 2016-10-24 | 2016-11-25 | 31,22,29 | |
| 33 | 给排水管道安装 |
37天 | 2016-06-25 | 2016-07-31 | ||
| 34 | 地埋管线敷设 |
37天 | 2016-06-25 | 2016-07-31 | ||
| 35 | 防水施工(卫生间、厨房等水区) |
31天 | 2016-08-01 | 2016-08-31 | 34 | |
| 36 | 墙地砖铺设 |
53天 | 2016-09-01 | 2016-10-23 | 35 | |
| 37 | 装饰门安装 |
30天 | 2016-11-01 | 2016-11-30 | ||
| 38 | 灯具、开关、插座安装 |
30天 | 2016-10-01 | 2016-10-30 | ||
| 39 | 卫生间洁具、洗手台、洗浴五金安装 |
30天 | 2016-10-24 | 2016-11-22 | 36 | |
| 40 | 其他各专业成品安装 |
30天 | 2016-10-24 | 2016-11-22 | ||
| 41 | 窗帘安装 |
30天 | 2016-11-01 | 2016-11-30 | ||
| 42 | 清洁及验收 |
10天 | 2016-11-21 | 2016-11-30 |
