咨询QQ:1592397559 软件交流群④:160391824(高级群)
欢迎访问易利项目管理网!
 科研试验楼等4项(国家特种设备安全与节能技术研究试验基地项目)消防工程

科研试验楼等4项(国家特种设备安全与节能技术研究试验基地项目)消防工程

文件编号 5045 工期 90天 开始时间 2015-06-15 结束时间 2015-09-12
任务数 30K 整理日期 2019/5/17 下载次数 3890
下载地址 计划文件点击下载(登录后才可以下载)

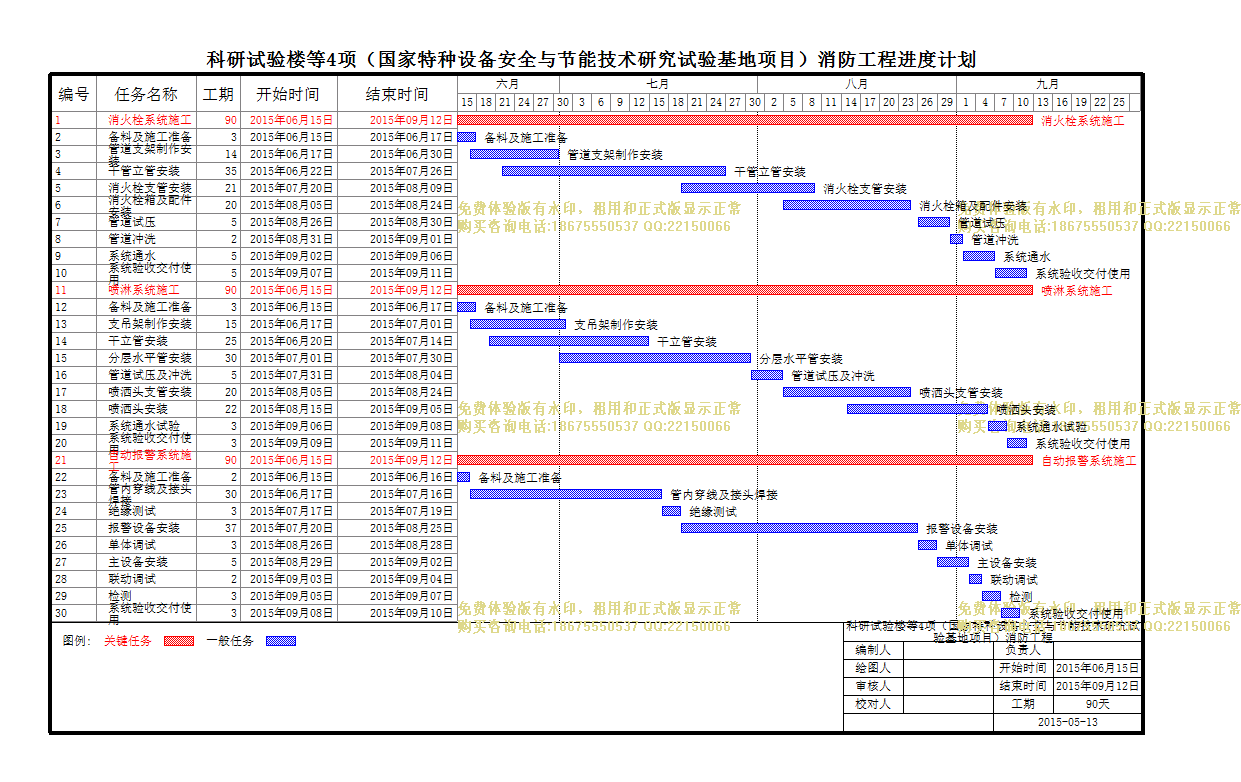

计划内容
科研试验楼等4项(国家特种设备安全与节能技术研究试验基地项目)消防工程

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
消火栓系统施工
90天 2015年06月15日 2015年09月12日
2
备料及施工准备
3天 2015年06月15日 2015年06月17日
3
管道支架制作安装
14天 2015年06月17日 2015年06月30日
4
干管立管安装
35天 2015年06月22日 2015年07月26日
5
消火栓支管安装
21天 2015年07月20日 2015年08月09日
6
消火栓箱及配件安装
20天 2015年08月05日 2015年08月24日
7
管道试压
5天 2015年08月26日 2015年08月30日
8
管道冲洗
2天 2015年08月31日 2015年09月01日
9
系统通水
5天 2015年09月02日 2015年09月06日
10
系统验收交付使用
5天 2015年09月07日 2015年09月11日
11
喷淋系统施工
90天 2015年06月15日 2015年09月12日
12
备料及施工准备
3天 2015年06月15日 2015年06月17日
13
支吊架制作安装
15天 2015年06月17日 2015年07月01日
14
干立管安装
25天 2015年06月20日 2015年07月14日
15
分层水平管安装
30天 2015年07月01日 2015年07月30日
16
管道试压及冲洗
5天 2015年07月31日 2015年08月04日
17
喷洒头支管安装
20天 2015年08月05日 2015年08月24日
18
喷洒头安装
22天 2015年08月15日 2015年09月05日
19
系统通水试验
3天 2015年09月06日 2015年09月08日
20
系统验收交付使用
3天 2015年09月09日 2015年09月11日
21
自动报警系统施工
90天 2015年06月15日 2015年09月12日
22
备料及施工准备
2天 2015年06月15日 2015年06月16日
23
管内穿线及接头焊接
30天 2015年06月17日 2015年07月16日
24
绝缘测试
3天 2015年07月17日 2015年07月19日
25
报警设备安装
37天 2015年07月20日 2015年08月25日
26
单体调试
3天 2015年08月26日 2015年08月28日
27
主设备安装
5天 2015年08月29日 2015年09月02日
28
联动调试
2天 2015年09月03日 2015年09月04日
29
检测
3天 2015年09月05日 2015年09月07日
30
系统验收交付使用
3天 2015年09月08日 2015年09月10日

局部效果预览,详细内容请下载附件查看
