文件编号 | 5015 | 工期 | 60天 | 开始时间 | 2014-09-01 | 结束时间 | 2014-10-30 |
任务数 | 20K | 整理日期 | 2019/5/17 | 下载次数 | 3890次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

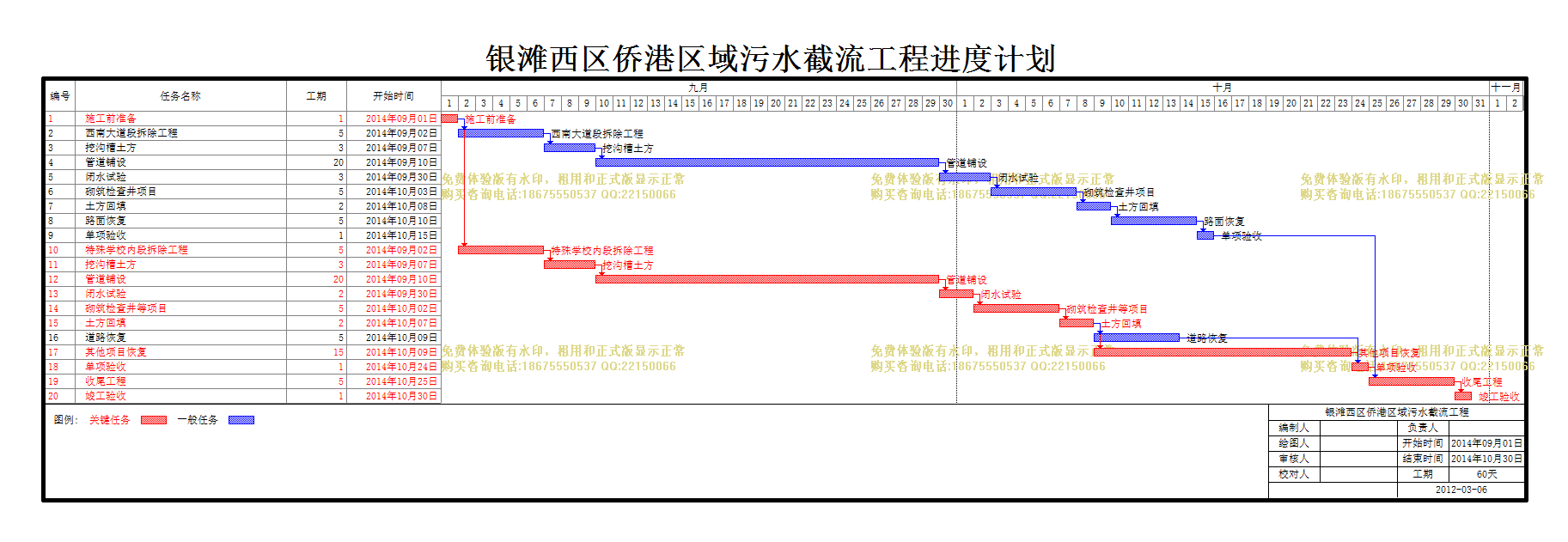

银滩西区侨港区域污水截流工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 施工前准备 |
1天 | 2014年09月01日 | 2014年09月01日 | ||
2 | 西南大道段拆除工程 |
5天 | 2014年09月02日 | 2014年09月06日 | 1 | |
3 | 挖沟槽土方 |
3天 | 2014年09月07日 | 2014年09月09日 | 2 | |
4 | 管道铺设 |
20天 | 2014年09月10日 | 2014年09月29日 | 3 | |
5 | 闭水试验 |
3天 | 2014年09月30日 | 2014年10月02日 | 4 | |
6 | 砌筑检查井项目 |
5天 | 2014年10月03日 | 2014年10月07日 | 5 | |
7 | 土方回填 |
2天 | 2014年10月08日 | 2014年10月09日 | 6 | |
8 | 路面恢复 |
5天 | 2014年10月10日 | 2014年10月14日 | 7 | |
9 | 单项验收 |
1天 | 2014年10月15日 | 2014年10月15日 | 8 | |
10 | 特殊学校内段拆除工程 |
5天 | 2014年09月02日 | 2014年09月06日 | 1 | |
11 | 挖沟槽土方 |
3天 | 2014年09月07日 | 2014年09月09日 | 10 | |
12 | 管道铺设 |
20天 | 2014年09月10日 | 2014年09月29日 | 11 | |
13 | 闭水试验 |
2天 | 2014年09月30日 | 2014年10月01日 | 12 | |
14 | 砌筑检查井等项目 |
5天 | 2014年10月02日 | 2014年10月06日 | 13 | |
15 | 土方回填 |
2天 | 2014年10月07日 | 2014年10月08日 | 14 | |
16 | 道路恢复 |
5天 | 2014年10月09日 | 2014年10月13日 | 15 | |
17 | 其他项目恢复 |
15天 | 2014年10月09日 | 2014年10月23日 | 15 | |
18 | 单项验收 |
1天 | 2014年10月24日 | 2014年10月24日 | 16,17 | |
19 | 收尾工程 |
5天 | 2014年10月25日 | 2014年10月29日 | 9,18 | |
20 | 竣工验收 |
1天 | 2014年10月30日 | 2014年10月30日 | 19 |
