 锅炉房精装施工进度计划表

锅炉房精装施工进度计划表

文件编号 4965 工期 77天 开始时间 2014-08-16 结束时间 2014-10-31
任务数 32K 整理日期 2019/5/17 下载次数 3892
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

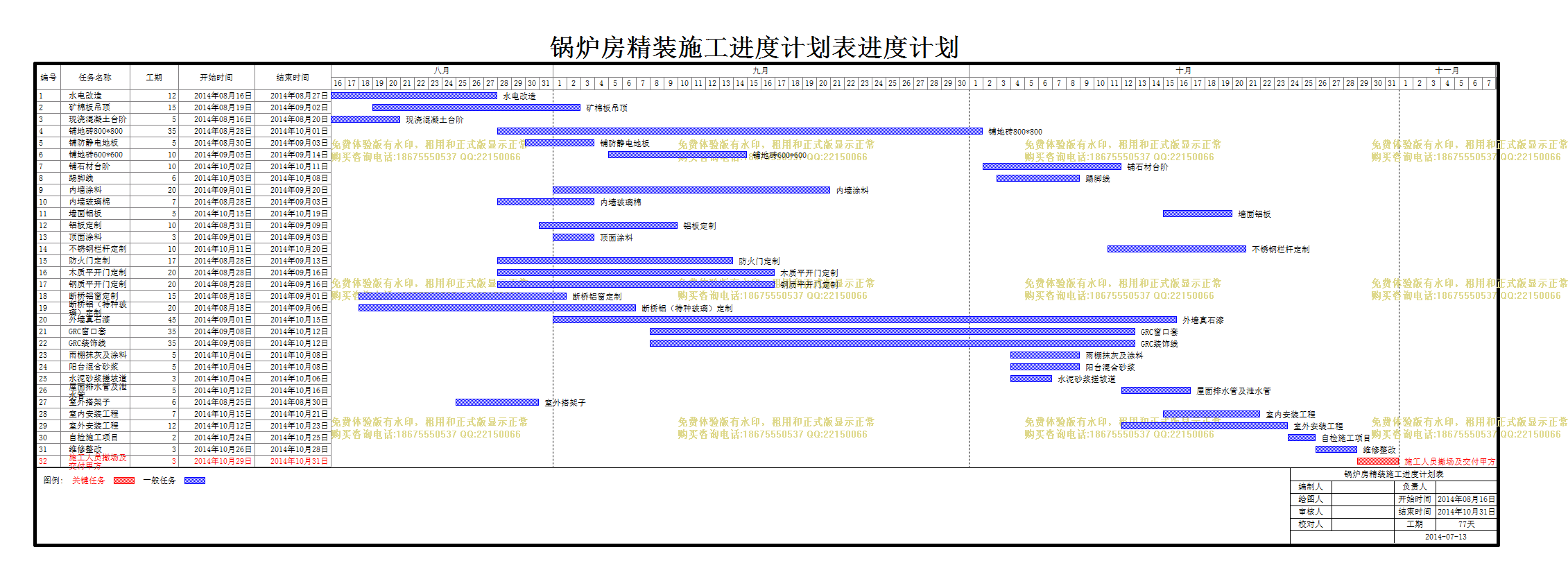

锅炉房精装施工进度计划表

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
水电改造
12天 2014年08月16日 2014年08月27日
2
矿棉板吊顶
15天 2014年08月19日 2014年09月02日
3
现浇混凝土台阶
5天 2014年08月16日 2014年08月20日
4
铺地砖800*800
35天 2014年08月28日 2014年10月01日
5
铺防静电地板
5天 2014年08月30日 2014年09月03日
6
铺地砖600*600
10天 2014年09月05日 2014年09月14日
7
铺石材台阶
10天 2014年10月02日 2014年10月11日
8
踢脚线
6天 2014年10月03日 2014年10月08日
9
内墙涂料
20天 2014年09月01日 2014年09月20日
10
内墙玻璃棉
7天 2014年08月28日 2014年09月03日
11
墙面铝板
5天 2014年10月15日 2014年10月19日
12
铝板定制
10天 2014年08月31日 2014年09月09日
13
顶面涂料
3天 2014年09月01日 2014年09月03日
14
不锈钢栏杆定制
10天 2014年10月11日 2014年10月20日
15
防火门定制
17天 2014年08月28日 2014年09月13日
16
木质平开门定制
20天 2014年08月28日 2014年09月16日
17
钢质平开门定制
20天 2014年08月28日 2014年09月16日
18
断桥铝窗定制
15天 2014年08月18日 2014年09月01日
19
断桥铝(特种玻璃)定制
20天 2014年08月18日 2014年09月06日
20
外墙真石漆
45天 2014年09月01日 2014年10月15日
21
GRC窗口套
35天 2014年09月08日 2014年10月12日
22
GRC装饰线
35天 2014年09月08日 2014年10月12日
23
雨棚抹灰及涂料
5天 2014年10月04日 2014年10月08日
24
阳台混合砂浆
5天 2014年10月04日 2014年10月08日
25
水泥砂浆搓坡道
3天 2014年10月04日 2014年10月06日
26
屋面排水管及泄水管
5天 2014年10月12日 2014年10月16日
27
室外搭架子
6天 2014年08月25日 2014年08月30日
28
室内安装工程
7天 2014年10月15日 2014年10月21日
29
室外安装工程
12天 2014年10月12日 2014年10月23日
30
自检施工项目
2天 2014年10月24日 2014年10月25日
31
维修整改
3天 2014年10月26日 2014年10月28日
32
施工人员撤场及交付甲方
3天 2014年10月29日 2014年10月31日
