津滨开(挂)2012-17号地块装修工程| 文件编号 | 4935 | 工期 | 137天 | 开始时间 | 2014-07-16 | 结束时间 | 2014-11-29 |
| 任务数 | 130K | 整理日期 | 2019/5/17 | 下载次数 | 3893次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

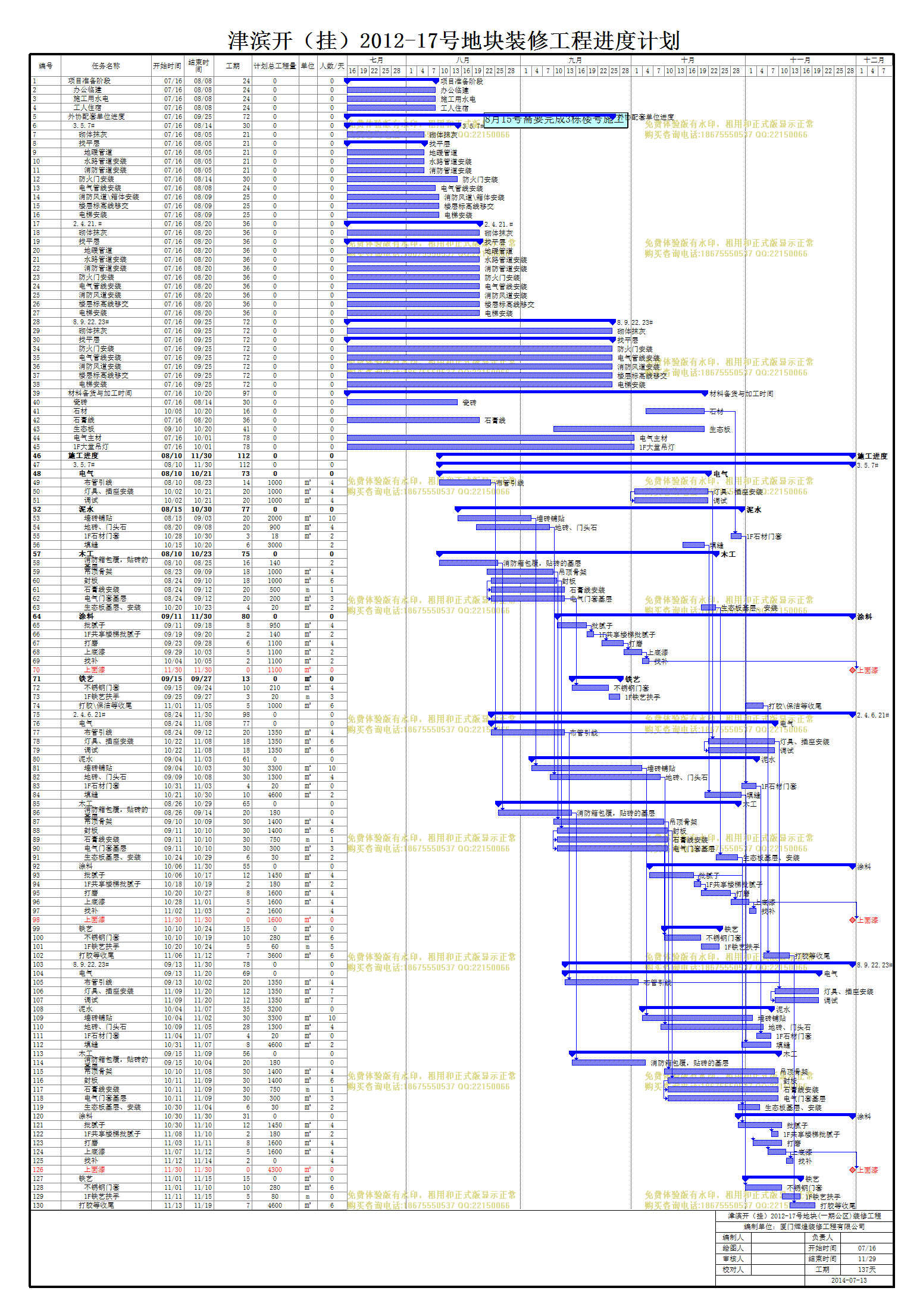

| 津滨开(挂)2012-17号地块装修工程 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
开始时间 |
结束时间 |
工期 |
计划总工程量 |
单位 |
人数/天 |
| 1 | 项目准备阶段 |
07/16 | 08/08 | 24天 | 0 | 0 | |
| 2 | 办公临建 |
07/16 | 08/08 | 24天 | 0 | 0 | |
| 3 | 施工用水电 |
07/16 | 08/08 | 24天 | 0 | 0 | |
| 4 | 工人住宿 |
07/16 | 08/08 | 24天 | 0 | 0 | |
| 5 | 外协配套单位进度 |
07/16 | 09/25 | 72天 | 0 | 0 | |
| 6 | 3.5.7# |
07/16 | 08/14 | 30天 | 0 | 0 | |
| 7 | 砌体抹灰 |
07/16 | 08/05 | 21天 | 0 | 0 | |
| 8 | 找平层 |
07/16 | 08/05 | 21天 | 0 | 0 | |
| 9 | 地暖管道 |
07/16 | 08/05 | 21天 | 0 | 0 | |
| 10 | 水路管道安装 |
07/16 | 08/05 | 21天 | 0 | 0 | |
| 11 | 消防管道安装 |
07/16 | 08/05 | 21天 | 0 | 0 | |
| 12 | 防火门安装 |
07/16 | 08/14 | 30天 | 0 | 0 | |
| 13 | 电气管线安装 |
07/16 | 08/08 | 24天 | 0 | 0 | |
| 14 | 消防风道\箱体安装 |
07/16 | 08/09 | 25天 | 0 | 0 | |
| 15 | 楼层标高线移交 |
07/16 | 08/09 | 25天 | 0 | 0 | |
| 16 | 电梯安装 |
07/16 | 08/09 | 25天 | 0 | 0 | |
| 17 | 2.4.21.# |
07/16 | 08/20 | 36天 | 0 | 0 | |
| 18 | 砌体抹灰 |
07/16 | 08/20 | 36天 | 0 | 0 | |
| 19 | 找平层 |
07/16 | 08/20 | 36天 | 0 | 0 | |
| 20 | 地暖管道 |
07/16 | 08/20 | 36天 | 0 | 0 | |
| 21 | 水路管道安装 |
07/16 | 08/20 | 36天 | 0 | 0 | |
| 22 | 消防管道安装 |
07/16 | 08/20 | 36天 | 0 | 0 | |
| 23 | 防火门安装 |
07/16 | 08/20 | 36天 | 0 | 0 | |
| 24 | 电气管线安装 |
07/16 | 08/20 | 36天 | 0 | 0 | |
| 25 | 消防风道安装 |
07/16 | 08/20 | 36天 | 0 | 0 | |
| 26 | 楼层标高线移交 |
07/16 | 08/20 | 36天 | 0 | 0 | |
| 27 | 电梯安装 |
07/16 | 08/20 | 36天 | 0 | 0 | |
| 28 | 8.9.22.23# |
07/16 | 09/25 | 72天 | 0 | 0 | |
| 29 | 砌体抹灰 |
07/16 | 09/25 | 72天 | 0 | 0 | |
| 30 | 找平层 |
07/16 | 09/25 | 72天 | 0 | 0 | |
| 31 | 地暖管道 |
07/16 | 09/25 | 72天 | 0 | 0 | |
| 32 | 水路管道安装 |
07/16 | 09/25 | 72天 | 0 | 0 | |
| 33 | 消防管道安装 |
07/16 | 09/25 | 72天 | 0 | 0 | |
| 34 | 防火门安装 |
07/16 | 09/25 | 72天 | 0 | 0 | |
| 35 | 电气管线安装 |
07/16 | 09/25 | 72天 | 0 | 0 | |
| 36 | 消防风道安装 |
07/16 | 09/25 | 72天 | 0 | 0 | |
| 37 | 楼层标高线移交 |
07/16 | 09/25 | 72天 | 0 | 0 | |
| 38 | 电梯安装 |
07/16 | 09/25 | 72天 | 0 | 0 | |
| 39 | 材料备货与加工时间 |
07/16 | 10/20 | 97天 | 0 | 0 | |
| 40 | 瓷砖 |
07/16 | 08/14 | 30天 | 0 | 0 | |
| 41 | 石材 |
10/05 | 10/20 | 16天 | 0 | 0 | |
| 42 | 石膏线 |
07/16 | 08/20 | 36天 | 0 | 0 | |
| 43 | 生态板 |
09/10 | 10/20 | 41天 | 0 | 0 | |
| 44 | 电气主材 |
07/16 | 10/01 | 78天 | 0 | 0 | |
| 45 | 1F大堂吊灯 |
07/16 | 10/01 | 78天 | 0 | 0 | |
| 46 | 施工进度 |
08/10 | 11/30 | 112天 | 0 | 0 | |
| 47 | 3.5.7# |
08/10 | 11/30 | 112天 | 0 | 0 | |
| 48 | 电气 |
08/10 | 10/21 | 73天 | 0 | 0 | |
| 49 | 布管引线 |
08/10 | 08/23 | 14天 | 1000 | ㎡ | 4 |
| 50 | 灯具、插座安装 |
10/02 | 10/21 | 20天 | 1000 | ㎡ | 4 |
| 51 | 调试 |
10/02 | 10/21 | 20天 | 1000 | ㎡ | 4 |
| 52 | 泥水 |
08/15 | 10/30 | 77天 | 0 | 0 | |
| 53 | 墙砖铺贴 |
08/15 | 09/03 | 20天 | 2000 | ㎡ | 10 |
| 54 | 地砖、门头石 |
08/20 | 09/08 | 20天 | 900 | ㎡ | 4 |
| 55 | 1F石材门套 |
10/28 | 10/30 | 3天 | 18 | ㎡ | 2 |
| 56 | 填缝 |
10/15 | 10/20 | 6天 | 3000 | 2 | |
| 57 | 木工 |
08/10 | 10/23 | 75天 | 0 | 0 | |
| 58 | 消防箱包覆,贴砖的基层 |
08/10 | 08/25 | 16天 | 140 | 2 | |
| 59 | 吊顶骨架 |
08/23 | 09/09 | 18天 | 1000 | ㎡ | 4 |
| 60 | 封板 |
08/24 | 09/10 | 18天 | 1000 | ㎡ | 6 |
| 61 | 石膏线安装 |
08/24 | 09/12 | 20天 | 500 | m | 1 |
| 62 | 电气门套基层 |
08/24 | 09/12 | 20天 | 200 | ㎡ | 3 |
| 63 | 生态板基层、安装 |
10/20 | 10/23 | 4天 | 20 | ㎡ | 2 |
| 64 | 涂料 |
09/11 | 11/30 | 80天 | 0 | 0 | |
| 65 | 批腻子 |
09/11 | 09/18 | 8天 | 950 | ㎡ | 4 |
| 66 | 1F共享楼梯批腻子 |
09/19 | 09/20 | 2天 | 140 | ㎡ | 2 |
| 67 | 打磨 |
09/23 | 09/28 | 6天 | 1100 | ㎡ | 4 |
| 68 | 上底漆 |
09/29 | 10/03 | 5天 | 1100 | ㎡ | 2 |
| 69 | 找补 |
10/04 | 10/05 | 2天 | 1100 | ㎡ | 2 |
| 70 | 上面漆 |
11/30 | 11/30 | 0天 | 1100 | ㎡ | 0 |
| 71 | 铁艺 |
09/15 | 09/27 | 13天 | 0 | ㎡ | 0 |
| 72 | 不锈钢门套 |
09/15 | 09/24 | 10天 | 210 | ㎡ | 4 |
| 73 | 1F铁艺扶手 |
09/25 | 09/27 | 3天 | 20 | m | 3 |
| 74 | 打胶\保洁等收尾 |
11/01 | 11/05 | 5天 | 1000 | ㎡ | 6 |
| 75 | 2.4.6.21# |
08/24 | 11/30 | 98天 | 0 | 0 | |
| 76 | 电气 |
08/24 | 11/08 | 77天 | 0 | 0 | |
| 77 | 布管引线 |
08/24 | 09/12 | 20天 | 1350 | ㎡ | 4 |
| 78 | 灯具、插座安装 |
10/22 | 11/08 | 18天 | 1350 | ㎡ | 6 |
| 79 | 调试 |
10/22 | 11/08 | 18天 | 1350 | ㎡ | 6 |
| 80 | 泥水 |
09/04 | 11/03 | 61天 | 0 | 0 | |
| 81 | 墙砖铺贴 |
09/04 | 10/03 | 30天 | 3300 | ㎡ | 10 |
| 82 | 地砖、门头石 |
09/09 | 10/08 | 30天 | 1300 | ㎡ | 4 |
| 83 | 1F石材门套 |
10/31 | 11/03 | 4天 | 20 | ㎡ | 0 |
| 84 | 填缝 |
10/21 | 10/30 | 10天 | 4600 | ㎡ | 2 |
| 85 | 木工 |
08/26 | 10/29 | 65天 | 0 | 0 | |
| 86 | 消防箱包覆,贴砖的基层 |
08/26 | 09/14 | 20天 | 180 | 0 | |
| 87 | 吊顶骨架 |
09/10 | 10/09 | 30天 | 1400 | ㎡ | 4 |
| 88 | 封板 |
09/11 | 10/10 | 30天 | 1400 | ㎡ | 6 |
| 89 | 石膏线安装 |
09/11 | 10/10 | 30天 | 750 | m | 1 |
| 90 | 电气门套基层 |
09/11 | 10/10 | 30天 | 300 | ㎡ | 3 |
| 91 | 生态板基层、安装 |
10/24 | 10/29 | 6天 | 30 | ㎡ | 2 |
| 92 | 涂料 |
10/06 | 11/30 | 55天 | 0 | 0 | |
| 93 | 批腻子 |
10/06 | 10/17 | 12天 | 1450 | ㎡ | 4 |
| 94 | 1F共享楼梯批腻子 |
10/18 | 10/19 | 2天 | 180 | ㎡ | 2 |
| 95 | 打磨 |
10/20 | 10/27 | 8天 | 1600 | ㎡ | 4 |
| 96 | 上底漆 |
10/28 | 11/01 | 5天 | 1600 | ㎡ | 4 |
| 97 | 找补 |
11/02 | 11/03 | 2天 | 1600 | 4 | |
| 98 | 上面漆 |
11/30 | 11/30 | 0天 | 1600 | ㎡ | 0 |
| 99 | 铁艺 |
10/10 | 10/24 | 15天 | 0 | ㎡ | 0 |
| 100 | 不锈钢门套 |
10/10 | 10/19 | 10天 | 280 | ㎡ | 6 |
| 101 | 1F铁艺扶手 |
10/20 | 10/24 | 5天 | 60 | m | 5 |
| 102 | 打胶等收尾 |
11/06 | 11/12 | 7天 | 3600 | ㎡ | 6 |
| 103 | 8.9.22.23# |
09/13 | 11/30 | 78天 | 0 | 0 | |
| 104 | 电气 |
09/13 | 11/20 | 69天 | 0 | 0 | |
| 105 | 布管引线 |
09/13 | 10/02 | 20天 | 1350 | ㎡ | 4 |
| 106 | 灯具、插座安装 |
11/09 | 11/20 | 12天 | 1350 | ㎡ | 7 |
| 107 | 调试 |
11/09 | 11/20 | 12天 | 1350 | ㎡ | 7 |
| 108 | 泥水 |
10/04 | 11/07 | 35天 | 3200 | 0 | |
| 109 | 墙砖铺贴 |
10/04 | 11/02 | 30天 | 3300 | ㎡ | 10 |
| 110 | 地砖、门头石 |
10/09 | 11/05 | 28天 | 1300 | ㎡ | 4 |
| 111 | 1F石材门套 |
11/04 | 11/07 | 4天 | 20 | ㎡ | 0 |
| 112 | 填缝 |
10/31 | 11/07 | 8天 | 4600 | ㎡ | 2 |
| 113 | 木工 |
09/15 | 11/09 | 56天 | 0 | 0 | |
| 114 | 消防箱包覆,贴砖的基层 |
09/15 | 10/04 | 20天 | 180 | 0 | |
| 115 | 吊顶骨架 |
10/10 | 11/08 | 30天 | 1400 | ㎡ | 4 |
| 116 | 封板 |
10/11 | 11/09 | 30天 | 1400 | ㎡ | 6 |
| 117 | 石膏线安装 |
10/11 | 11/09 | 30天 | 750 | m | 1 |
| 118 | 电气门套基层 |
10/11 | 11/09 | 30天 | 300 | ㎡ | 3 |
| 119 | 生态板基层、安装 |
10/30 | 11/04 | 6天 | 30 | ㎡ | 2 |
| 120 | 涂料 |
10/30 | 11/30 | 31天 | 0 | 0 | |
| 121 | 批腻子 |
10/30 | 11/10 | 12天 | 1450 | ㎡ | 4 |
| 122 | 1F共享楼梯批腻子 |
11/08 | 11/10 | 2天 | 180 | ㎡ | 2 |
| 123 | 打磨 |
11/03 | 11/11 | 8天 | 1600 | ㎡ | 4 |
| 124 | 上底漆 |
11/07 | 11/12 | 5天 | 1600 | ㎡ | 4 |
| 125 | 找补 |
11/12 | 11/14 | 2天 | 0 | 4 | |
| 126 | 上面漆 |
11/30 | 11/30 | 0天 | 4300 | ㎡ | 0 |
| 127 | 铁艺 |
11/01 | 11/15 | 15天 | 0 | ㎡ | 0 |
| 128 | 不锈钢门套 |
11/01 | 11/10 | 10天 | 280 | ㎡ | 6 |
| 129 | 1F铁艺扶手 |
11/11 | 11/15 | 5天 | 80 | m | 0 |
| 130 | 打胶等收尾 |
11/13 | 11/19 | 7天 | 4600 | ㎡ | 6 |
