 恒大悦庭23#、24#楼工程

恒大悦庭23#、24#楼工程

文件编号 4786 工期 143天 开始时间 2017-07-05 结束时间 2017-11-24
任务数 21K 整理日期 2019/5/17 下载次数 3891
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

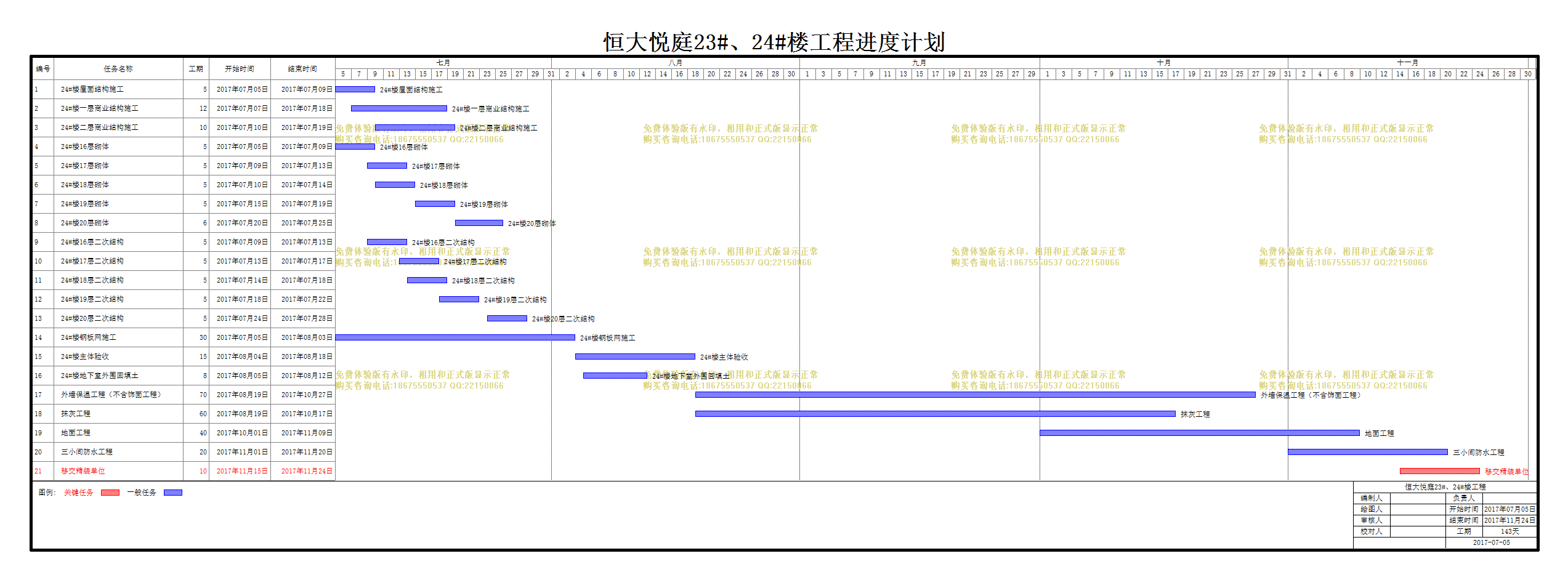

恒大悦庭23#、24#楼工程

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
24#楼屋面结构施工
5天 2017年07月05日 2017年07月09日
2
24#楼一层商业结构施工
12天 2017年07月07日 2017年07月18日
3
24#楼二层商业结构施工
10天 2017年07月10日 2017年07月19日
4
24#楼16层砌体
5天 2017年07月05日 2017年07月09日
5
24#楼17层砌体
5天 2017年07月09日 2017年07月13日
6
24#楼18层砌体
5天 2017年07月10日 2017年07月14日
7
24#楼19层砌体
5天 2017年07月15日 2017年07月19日
8
24#楼20层砌体
6天 2017年07月20日 2017年07月25日
9
24#楼16层二次结构
5天 2017年07月09日 2017年07月13日
10
24#楼17层二次结构
5天 2017年07月13日 2017年07月17日
11
24#楼18层二次结构
5天 2017年07月14日 2017年07月18日
12
24#楼19层二次结构
5天 2017年07月18日 2017年07月22日
13
24#楼20层二次结构
5天 2017年07月24日 2017年07月28日
14
24#楼钢板网施工
30天 2017年07月05日 2017年08月03日
15
24#楼主体验收
15天 2017年08月04日 2017年08月18日
16
24#楼地下室外围回填土
8天 2017年08月05日 2017年08月12日
17
外墙保温工程(不含饰面工程)
70天 2017年08月19日 2017年10月27日
18
抹灰工程
60天 2017年08月19日 2017年10月17日
19
地面工程
40天 2017年10月01日 2017年11月09日
20
三小间防水工程
20天 2017年11月01日 2017年11月20日
21
移交精装单位
10天 2017年11月15日 2017年11月24日
