室内地面进度计划| 文件编号 | 477 | 工期 | 30天 | 开始时间 | 2015-07-18 | 结束时间 | 2015-08-16 |
| 任务数 | 87K | 整理日期 | 2019/5/16 | 下载次数 | 4520次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

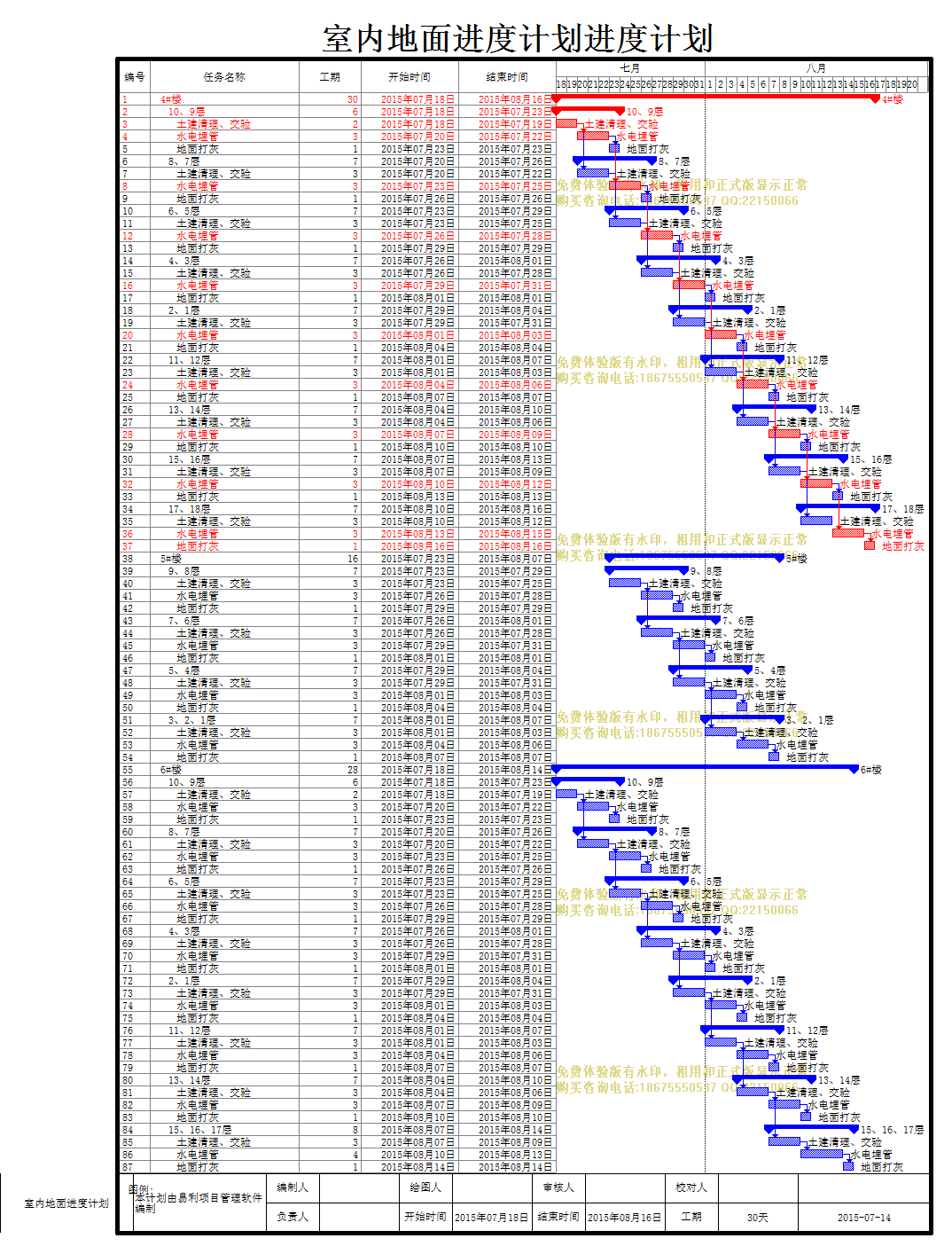

| 室内地面进度计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | 4#楼 |
30天 | 2015年07月18日 | 2015年08月16日 | ||
| 2 | 10、9层 |
6天 | 2015年07月18日 | 2015年07月23日 | ||
| 3 | 土建清理、交验 |
2天 | 2015年07月18日 | 2015年07月19日 | ||
| 4 | 水电埋管 |
3天 | 2015年07月20日 | 2015年07月22日 | 3 | |
| 5 | 地面打灰 |
1天 | 2015年07月23日 | 2015年07月23日 | 4 | |
| 6 | 8、7层 |
7天 | 2015年07月20日 | 2015年07月26日 | ||
| 7 | 土建清理、交验 |
3天 | 2015年07月20日 | 2015年07月22日 | 3 | |
| 8 | 水电埋管 |
3天 | 2015年07月23日 | 2015年07月25日 | 4 | |
| 9 | 地面打灰 |
1天 | 2015年07月26日 | 2015年07月26日 | 8 | |
| 10 | 6、5层 |
7天 | 2015年07月23日 | 2015年07月29日 | ||
| 11 | 土建清理、交验 |
3天 | 2015年07月23日 | 2015年07月25日 | 7 | |
| 12 | 水电埋管 |
3天 | 2015年07月26日 | 2015年07月28日 | 8 | |
| 13 | 地面打灰 |
1天 | 2015年07月29日 | 2015年07月29日 | 12 | |
| 14 | 4、3层 |
7天 | 2015年07月26日 | 2015年08月01日 | ||
| 15 | 土建清理、交验 |
3天 | 2015年07月26日 | 2015年07月28日 | 11 | |
| 16 | 水电埋管 |
3天 | 2015年07月29日 | 2015年07月31日 | 12 | |
| 17 | 地面打灰 |
1天 | 2015年08月01日 | 2015年08月01日 | 16 | |
| 18 | 2、1层 |
7天 | 2015年07月29日 | 2015年08月04日 | ||
| 19 | 土建清理、交验 |
3天 | 2015年07月29日 | 2015年07月31日 | 15 | |
| 20 | 水电埋管 |
3天 | 2015年08月01日 | 2015年08月03日 | 16 | |
| 21 | 地面打灰 |
1天 | 2015年08月04日 | 2015年08月04日 | 20 | |
| 22 | 11、12层 |
7天 | 2015年08月01日 | 2015年08月07日 | ||
| 23 | 土建清理、交验 |
3天 | 2015年08月01日 | 2015年08月03日 | 19 | |
| 24 | 水电埋管 |
3天 | 2015年08月04日 | 2015年08月06日 | 20 | |
| 25 | 地面打灰 |
1天 | 2015年08月07日 | 2015年08月07日 | 24 | |
| 26 | 13、14层 |
7天 | 2015年08月04日 | 2015年08月10日 | ||
| 27 | 土建清理、交验 |
3天 | 2015年08月04日 | 2015年08月06日 | 23 | |
| 28 | 水电埋管 |
3天 | 2015年08月07日 | 2015年08月09日 | 24 | |
| 29 | 地面打灰 |
1天 | 2015年08月10日 | 2015年08月10日 | 28 | |
| 30 | 15、16层 |
7天 | 2015年08月07日 | 2015年08月13日 | ||
| 31 | 土建清理、交验 |
3天 | 2015年08月07日 | 2015年08月09日 | 27 | |
| 32 | 水电埋管 |
3天 | 2015年08月10日 | 2015年08月12日 | 28 | |
| 33 | 地面打灰 |
1天 | 2015年08月13日 | 2015年08月13日 | 32 | |
| 34 | 17、18层 |
7天 | 2015年08月10日 | 2015年08月16日 | ||
| 35 | 土建清理、交验 |
3天 | 2015年08月10日 | 2015年08月12日 | 31 | |
| 36 | 水电埋管 |
3天 | 2015年08月13日 | 2015年08月15日 | 32 | |
| 37 | 地面打灰 |
1天 | 2015年08月16日 | 2015年08月16日 | 36 | |
| 38 | 5#楼 |
16天 | 2015年07月23日 | 2015年08月07日 | ||
| 39 | 9、8层 |
7天 | 2015年07月23日 | 2015年07月29日 | ||
| 40 | 土建清理、交验 |
3天 | 2015年07月23日 | 2015年07月25日 | ||
| 41 | 水电埋管 |
3天 | 2015年07月26日 | 2015年07月28日 | 40 | |
| 42 | 地面打灰 |
1天 | 2015年07月29日 | 2015年07月29日 | 41 | |
| 43 | 7、6层 |
7天 | 2015年07月26日 | 2015年08月01日 | ||
| 44 | 土建清理、交验 |
3天 | 2015年07月26日 | 2015年07月28日 | 40 | |
| 45 | 水电埋管 |
3天 | 2015年07月29日 | 2015年07月31日 | 44 | |
| 46 | 地面打灰 |
1天 | 2015年08月01日 | 2015年08月01日 | 45 | |
| 47 | 5、4层 |
7天 | 2015年07月29日 | 2015年08月04日 | ||
| 48 | 土建清理、交验 |
3天 | 2015年07月29日 | 2015年07月31日 | 44 | |
| 49 | 水电埋管 |
3天 | 2015年08月01日 | 2015年08月03日 | 48 | |
| 50 | 地面打灰 |
1天 | 2015年08月04日 | 2015年08月04日 | 49 | |
| 51 | 3、2、1层 |
7天 | 2015年08月01日 | 2015年08月07日 | ||
| 52 | 土建清理、交验 |
3天 | 2015年08月01日 | 2015年08月03日 | 48 | |
| 53 | 水电埋管 |
3天 | 2015年08月04日 | 2015年08月06日 | 52 | |
| 54 | 地面打灰 |
1天 | 2015年08月07日 | 2015年08月07日 | 53 | |
| 55 | 6#楼 |
28天 | 2015年07月18日 | 2015年08月14日 | ||
| 56 | 10、9层 |
6天 | 2015年07月18日 | 2015年07月23日 | ||
| 57 | 土建清理、交验 |
2天 | 2015年07月18日 | 2015年07月19日 | ||
| 58 | 水电埋管 |
3天 | 2015年07月20日 | 2015年07月22日 | 57 | |
| 59 | 地面打灰 |
1天 | 2015年07月23日 | 2015年07月23日 | 58 | |
| 60 | 8、7层 |
7天 | 2015年07月20日 | 2015年07月26日 | ||
| 61 | 土建清理、交验 |
3天 | 2015年07月20日 | 2015年07月22日 | 57 | |
| 62 | 水电埋管 |
3天 | 2015年07月23日 | 2015年07月25日 | 61 | |
| 63 | 地面打灰 |
1天 | 2015年07月26日 | 2015年07月26日 | 62 | |
| 64 | 6、5层 |
7天 | 2015年07月23日 | 2015年07月29日 | ||
| 65 | 土建清理、交验 |
3天 | 2015年07月23日 | 2015年07月25日 | 61 | |
| 66 | 水电埋管 |
3天 | 2015年07月26日 | 2015年07月28日 | 65 | |
| 67 | 地面打灰 |
1天 | 2015年07月29日 | 2015年07月29日 | 66 | |
| 68 | 4、3层 |
7天 | 2015年07月26日 | 2015年08月01日 | ||
| 69 | 土建清理、交验 |
3天 | 2015年07月26日 | 2015年07月28日 | 65 | |
| 70 | 水电埋管 |
3天 | 2015年07月29日 | 2015年07月31日 | 69 | |
| 71 | 地面打灰 |
1天 | 2015年08月01日 | 2015年08月01日 | 70 | |
| 72 | 2、1层 |
7天 | 2015年07月29日 | 2015年08月04日 | ||
| 73 | 土建清理、交验 |
3天 | 2015年07月29日 | 2015年07月31日 | 69 | |
| 74 | 水电埋管 |
3天 | 2015年08月01日 | 2015年08月03日 | 73 | |
| 75 | 地面打灰 |
1天 | 2015年08月04日 | 2015年08月04日 | 74 | |
| 76 | 11、12层 |
7天 | 2015年08月01日 | 2015年08月07日 | ||
| 77 | 土建清理、交验 |
3天 | 2015年08月01日 | 2015年08月03日 | 73 | |
| 78 | 水电埋管 |
3天 | 2015年08月04日 | 2015年08月06日 | 77 | |
| 79 | 地面打灰 |
1天 | 2015年08月07日 | 2015年08月07日 | 78 | |
| 80 | 13、14层 |
7天 | 2015年08月04日 | 2015年08月10日 | ||
| 81 | 土建清理、交验 |
3天 | 2015年08月04日 | 2015年08月06日 | 77 | |
| 82 | 水电埋管 |
3天 | 2015年08月07日 | 2015年08月09日 | 81 | |
| 83 | 地面打灰 |
1天 | 2015年08月10日 | 2015年08月10日 | 82 | |
| 84 | 15、16、17层 |
8天 | 2015年08月07日 | 2015年08月14日 | ||
| 85 | 土建清理、交验 |
3天 | 2015年08月07日 | 2015年08月09日 | 81 | |
| 86 | 水电埋管 |
4天 | 2015年08月10日 | 2015年08月13日 | 85 | |
| 87 | 地面打灰 |
1天 | 2015年08月14日 | 2015年08月14日 | 86 |
