临空A区地下室总进度计划| 文件编号 | 4693 | 工期 | 37天 | 开始时间 | 2016-04-25 | 结束时间 | 2016-05-31 |
| 任务数 | 21K | 整理日期 | 2019/5/17 | 下载次数 | 3898次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

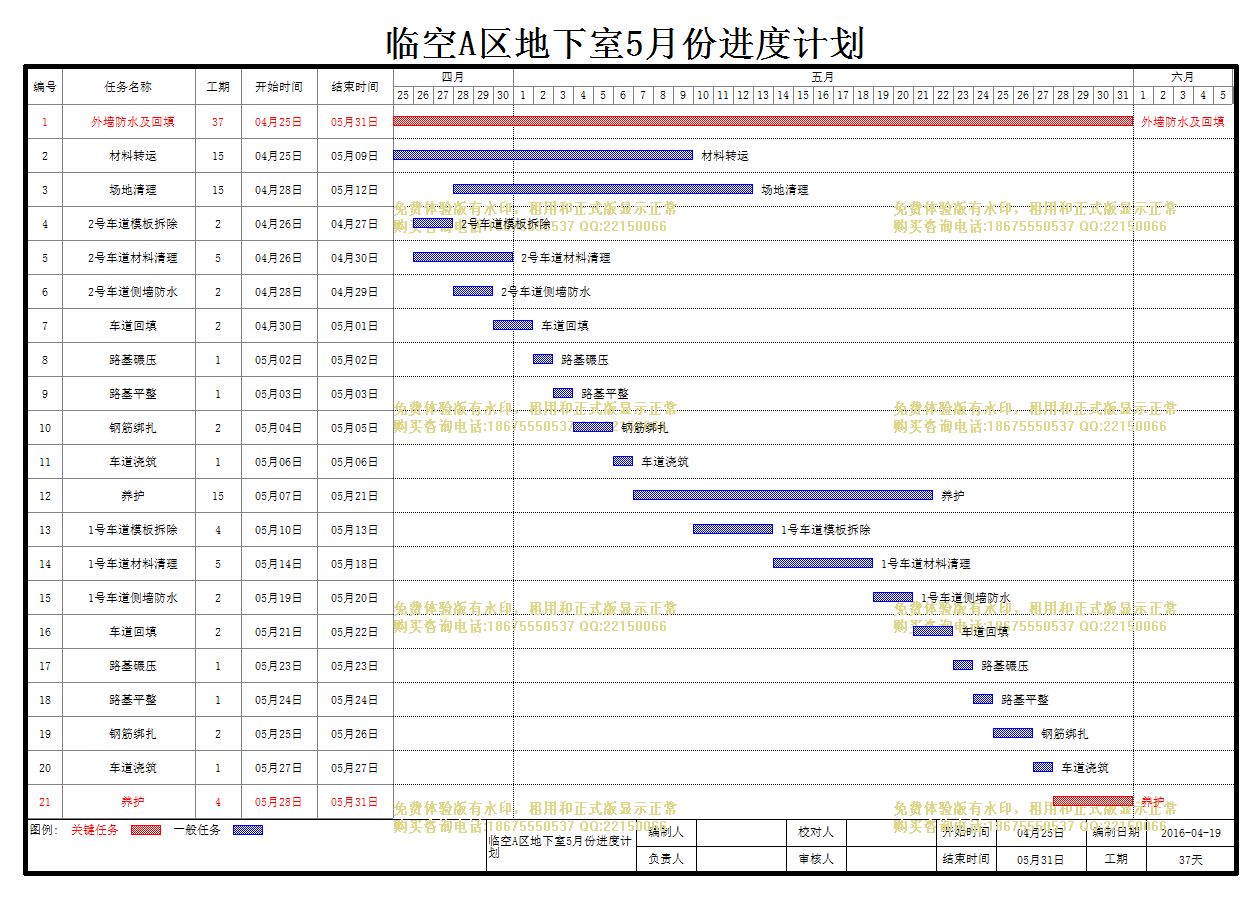

| 临空A区地下室总进度计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 外墙防水及回填 |
37天 | 04月25日 | 05月31日 |
| 2 | 材料转运 |
15天 | 04月25日 | 05月09日 |
| 3 | 场地清理 |
15天 | 04月28日 | 05月12日 |
| 4 | 2号车道模板拆除 |
2天 | 04月26日 | 04月27日 |
| 5 | 2号车道材料清理 |
5天 | 04月26日 | 04月30日 |
| 6 | 2号车道侧墙防水 |
2天 | 04月28日 | 04月29日 |
| 7 | 车道回填 |
2天 | 04月30日 | 05月01日 |
| 8 | 路基碾压 |
1天 | 05月02日 | 05月02日 |
| 9 | 路基平整 |
1天 | 05月03日 | 05月03日 |
| 10 | 钢筋绑扎 |
2天 | 05月04日 | 05月05日 |
| 11 | 车道浇筑 |
1天 | 05月06日 | 05月06日 |
| 12 | 养护 |
15天 | 05月07日 | 05月21日 |
| 13 | 1号车道模板拆除 |
4天 | 05月10日 | 05月13日 |
| 14 | 1号车道材料清理 |
5天 | 05月14日 | 05月18日 |
| 15 | 1号车道侧墙防水 |
2天 | 05月19日 | 05月20日 |
| 16 | 车道回填 |
2天 | 05月21日 | 05月22日 |
| 17 | 路基碾压 |
1天 | 05月23日 | 05月23日 |
| 18 | 路基平整 |
1天 | 05月24日 | 05月24日 |
| 19 | 钢筋绑扎 |
2天 | 05月25日 | 05月26日 |
| 20 | 车道浇筑 |
1天 | 05月27日 | 05月27日 |
| 21 | 养护 |
4天 | 05月28日 | 05月31日 |
