文件编号 | 4626 | 工期 | 253天 | 开始时间 | 2017-07-10 | 结束时间 | 2018-03-19 |
任务数 | 29K | 整理日期 | 2019/5/17 | 下载次数 | 3892次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

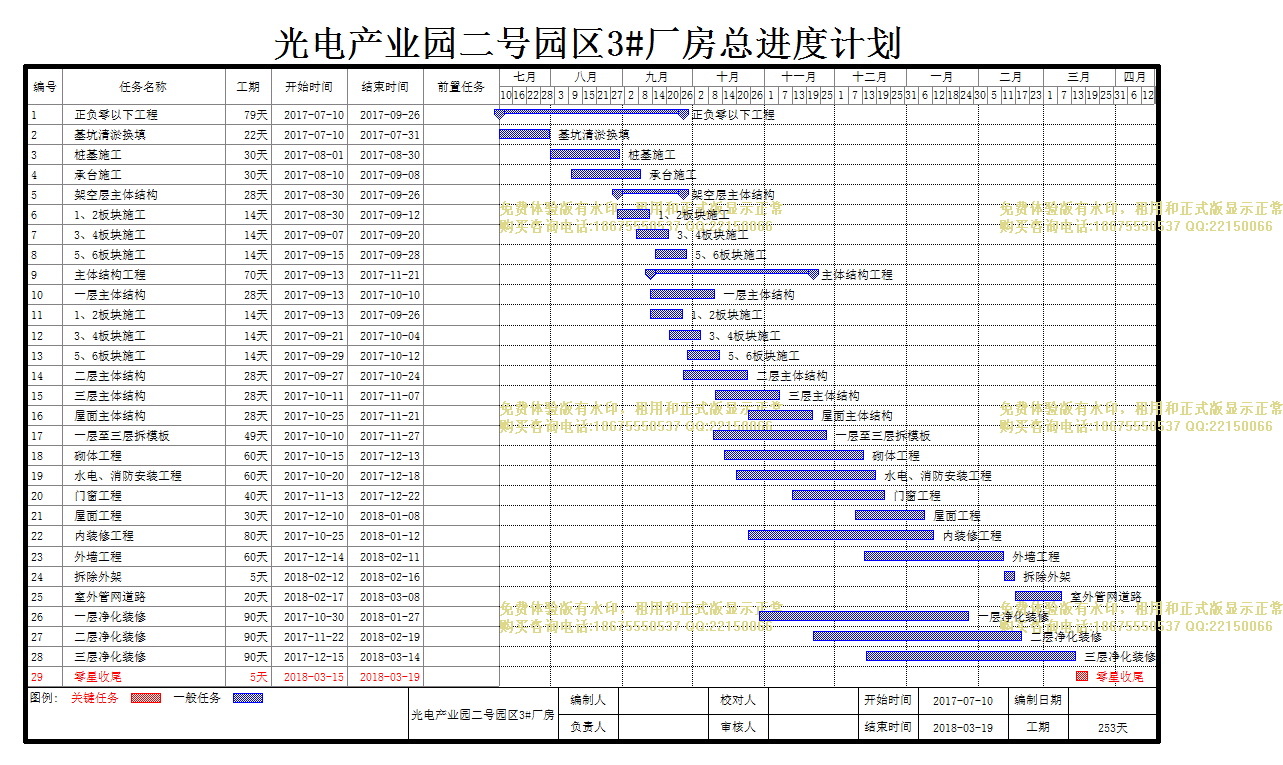

光电产业园二号园区1#厂房 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 正负零以下工程 |
79天 | 2017-07-10 | 2017-09-26 | ||
2 | 基坑清淤换填 |
22天 | 2017-07-10 | 2017-07-31 | ||
3 | 桩基施工 |
30天 | 2017-08-01 | 2017-08-30 | ||
4 | 承台施工 |
30天 | 2017-08-10 | 2017-09-08 | ||
5 | 架空层主体结构 |
28天 | 2017-08-30 | 2017-09-26 | ||
6 | 1、2板块施工 |
14天 | 2017-08-30 | 2017-09-12 | ||
7 | 3、4板块施工 |
14天 | 2017-09-07 | 2017-09-20 | ||
8 | 5、6板块施工 |
14天 | 2017-09-15 | 2017-09-28 | ||
9 | 主体结构工程 |
70天 | 2017-09-13 | 2017-11-21 | ||
10 | 一层主体结构 |
28天 | 2017-09-13 | 2017-10-10 | ||
11 | 1、2板块施工 |
14天 | 2017-09-13 | 2017-09-26 | ||
12 | 3、4板块施工 |
14天 | 2017-09-21 | 2017-10-04 | ||
13 | 5、6板块施工 |
14天 | 2017-09-29 | 2017-10-12 | ||
14 | 二层主体结构 |
28天 | 2017-09-27 | 2017-10-24 | ||
15 | 三层主体结构 |
28天 | 2017-10-11 | 2017-11-07 | ||
16 | 屋面主体结构 |
28天 | 2017-10-25 | 2017-11-21 | ||
17 | 一层至三层拆模板 |
49天 | 2017-10-10 | 2017-11-27 | ||
18 | 砌体工程 |
60天 | 2017-10-15 | 2017-12-13 | ||
19 | 水电、消防安装工程 |
60天 | 2017-10-20 | 2017-12-18 | ||
20 | 门窗工程 |
40天 | 2017-11-13 | 2017-12-22 | ||
21 | 屋面工程 |
30天 | 2017-12-10 | 2018-01-08 | ||
22 | 内装修工程 |
80天 | 2017-10-25 | 2018-01-12 | ||
23 | 外墙工程 |
60天 | 2017-12-14 | 2018-02-11 | ||
24 | 拆除外架 |
5天 | 2018-02-12 | 2018-02-16 | ||
25 | 室外管网道路 |
20天 | 2018-02-17 | 2018-03-08 | ||
26 | 一层净化装修 |
90天 | 2017-10-30 | 2018-01-27 | ||
27 | 二层净化装修 |
90天 | 2017-11-22 | 2018-02-19 | ||
28 | 三层净化装修 |
90天 | 2017-12-15 | 2018-03-14 | ||
29 | 零星收尾 |
5天 | 2018-03-15 | 2018-03-19 |
