文件编号 | 4594 | 工期 | 169.50天 | 开始时间 | 2015-07-15 | 结束时间 | 2015-12-31 |
任务数 | 52K | 整理日期 | 2019/5/17 | 下载次数 | 3894次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

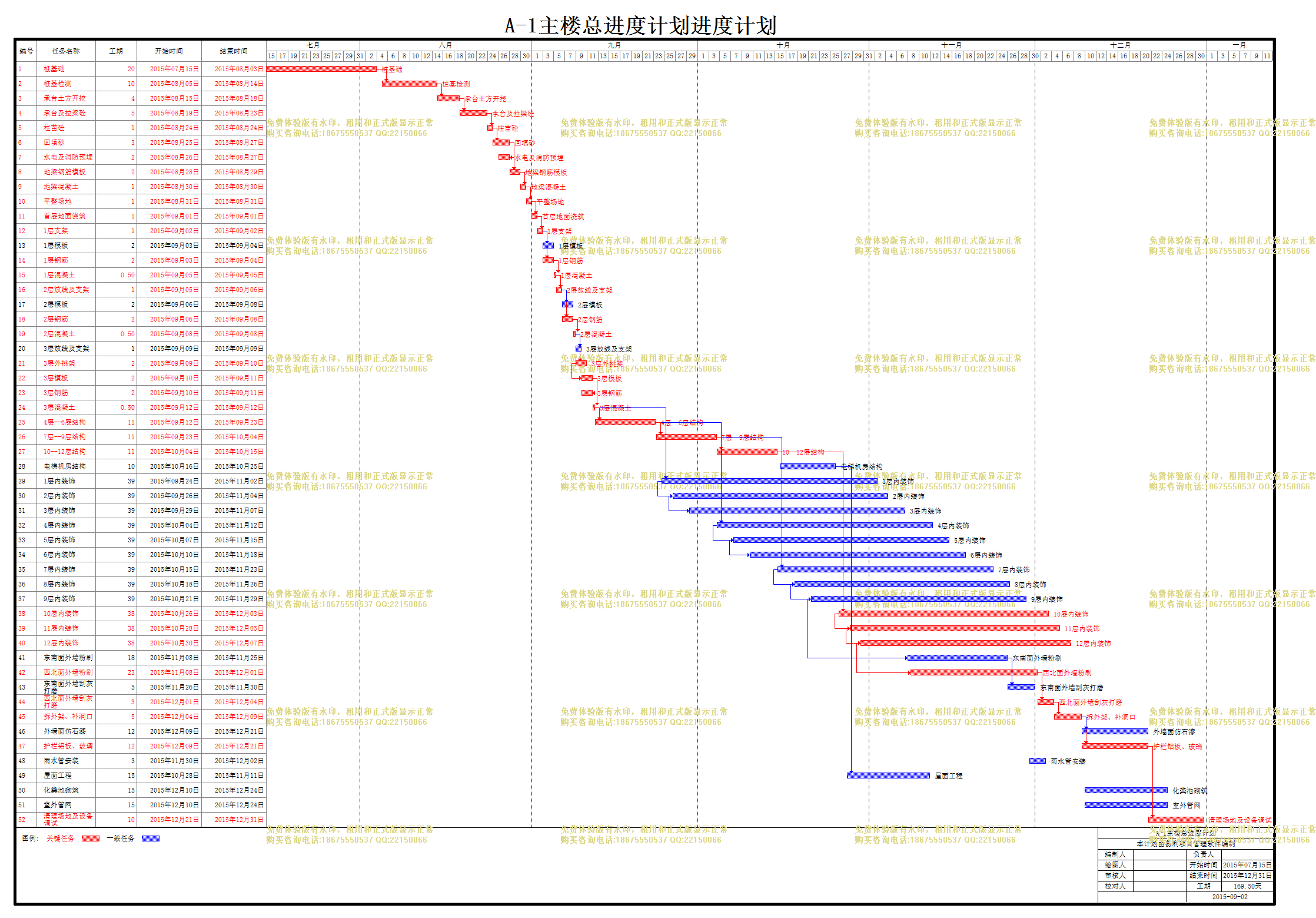

A-1主楼总进度计划 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 桩基础 |
20天 | 2015年07月15日 | 2015年08月03日 | ||
2 | 桩基检测 |
10天 | 2015年08月05日 | 2015年08月14日 | 1[FS+1] | |
3 | 承台土方开挖 |
4天 | 2015年08月15日 | 2015年08月18日 | 2 | |
4 | 承台及拉梁砼 |
5天 | 2015年08月19日 | 2015年08月23日 | 3 | |
5 | 柱苗砼 |
1天 | 2015年08月24日 | 2015年08月24日 | 4 | |
6 | 回填砂 |
3天 | 2015年08月25日 | 2015年08月27日 | 5 | |
7 | 水电及消防预埋 |
2天 | 2015年08月26日 | 2015年08月27日 | 6[FF] | |
8 | 地梁钢筋模板 |
2天 | 2015年08月28日 | 2015年08月29日 | 7 | |
9 | 地梁混凝土 |
1天 | 2015年08月30日 | 2015年08月30日 | 8 | |
10 | 平整场地 |
1天 | 2015年08月31日 | 2015年08月31日 | 9 | |
11 | 首层地面浇筑 |
1天 | 2015年09月01日 | 2015年09月01日 | 10 | |
12 | 1层支架 |
1天 | 2015年09月02日 | 2015年09月02日 | 11 | |
13 | 1层模板 |
2天 | 2015年09月03日 | 2015年09月04日 | 12 | |
14 | 1层钢筋 |
2天 | 2015年09月03日 | 2015年09月04日 | 12 | |
15 | 1层混凝土 |
0.50天 | 2015年09月05日 | 2015年09月05日 | 14 | |
16 | 2层放线及支架 |
1天 | 2015年09月05日 | 2015年09月06日 | 15 | |
17 | 2层模板 |
2天 | 2015年09月06日 | 2015年09月08日 | 16 | |
18 | 2层钢筋 |
2天 | 2015年09月06日 | 2015年09月08日 | 16 | |
19 | 2层混凝土 |
0.50天 | 2015年09月08日 | 2015年09月08日 | 18 | |
20 | 3层放线及支架 |
1天 | 2015年09月09日 | 2015年09月09日 | 19 | |
21 | 3层外挑架 |
2天 | 2015年09月09日 | 2015年09月10日 | 19 | |
22 | 3层模板 |
2天 | 2015年09月10日 | 2015年09月11日 | 21[SS+1] | |
23 | 3层钢筋 |
2天 | 2015年09月10日 | 2015年09月11日 | 22[FF] | |
24 | 3层混凝土 |
0.50天 | 2015年09月12日 | 2015年09月12日 | 23 | |
25 | 4层--6层结构 |
11天 | 2015年09月12日 | 2015年09月23日 | 24 | |
26 | 7层--9层结构 |
11天 | 2015年09月23日 | 2015年10月04日 | 25 | |
27 | 10--12层结构 |
11天 | 2015年10月04日 | 2015年10月15日 | 26 | |
28 | 电梯机房结构 |
10天 | 2015年10月16日 | 2015年10月25日 | ||
29 | 1层内装饰 |
39天 | 2015年09月24日 | 2015年11月02日 | 24[FS+12] | |
30 | 2层内装饰 |
39天 | 2015年09月26日 | 2015年11月04日 | 29[SS+2] | |
31 | 3层内装饰 |
39天 | 2015年09月29日 | 2015年11月07日 | 30[SS+3] | |
32 | 4层内装饰 |
39天 | 2015年10月04日 | 2015年11月12日 | 25[FS+11] | |
33 | 5层内装饰 |
39天 | 2015年10月07日 | 2015年11月15日 | 32[SS+3] | |
34 | 6层内装饰 |
39天 | 2015年10月10日 | 2015年11月18日 | 33[SS+3] | |
35 | 7层内装饰 |
39天 | 2015年10月15日 | 2015年11月23日 | 26[FS+11] | |
36 | 8层内装饰 |
39天 | 2015年10月18日 | 2015年11月26日 | 35[SS+3] | |
37 | 9层内装饰 |
39天 | 2015年10月21日 | 2015年11月29日 | 36[SS+3] | |
38 | 10层内装饰 |
38天 | 2015年10月26日 | 2015年12月03日 | 27[FS+11] | |
39 | 11层内装饰 |
38天 | 2015年10月28日 | 2015年12月05日 | 38[SS+2] | |
40 | 12层内装饰 |
38天 | 2015年10月30日 | 2015年12月07日 | 39[SS+2] | |
41 | 东南面外墙粉刷 |
18天 | 2015年11月08日 | 2015年11月25日 | 37[SS+9] | |
42 | 西北面外墙粉刷 |
23天 | 2015年11月08日 | 2015年12月01日 | 40[SS+9] | |
43 | 东南面外墙刮灰打磨 |
5天 | 2015年11月26日 | 2015年11月30日 | 41 | |
44 | 西北面外墙刮灰打磨 |
3天 | 2015年12月01日 | 2015年12月04日 | 42 | |
45 | 拆外架、补洞口 |
5天 | 2015年12月04日 | 2015年12月09日 | 44 | |
46 | 外墙面仿石漆 |
12天 | 2015年12月09日 | 2015年12月21日 | 45 | |
47 | 护栏铝板、玻璃 |
12天 | 2015年12月09日 | 2015年12月21日 | 45 | |
48 | 雨水管安装 |
3天 | 2015年11月30日 | 2015年12月02日 | ||
49 | 屋面工程 |
15天 | 2015年10月28日 | 2015年11月11日 | 28[FS+2] | |
50 | 化粪池砌筑 |
15天 | 2015年12月10日 | 2015年12月24日 | ||
51 | 室外管网 |
15天 | 2015年12月10日 | 2015年12月24日 | ||
52 | 清理场地及设备调试 |
10天 | 2015年12月21日 | 2015年12月31日 | 47 |
