 和正·智汇谷7#楼

和正·智汇谷7#楼

文件编号 4582 工期 75天 开始时间 2017-11-28 结束时间 2018-02-10
任务数 26K 整理日期 2019/5/17 下载次数 3891
下载地址 计划文件点击下载(登录后才可以下载)

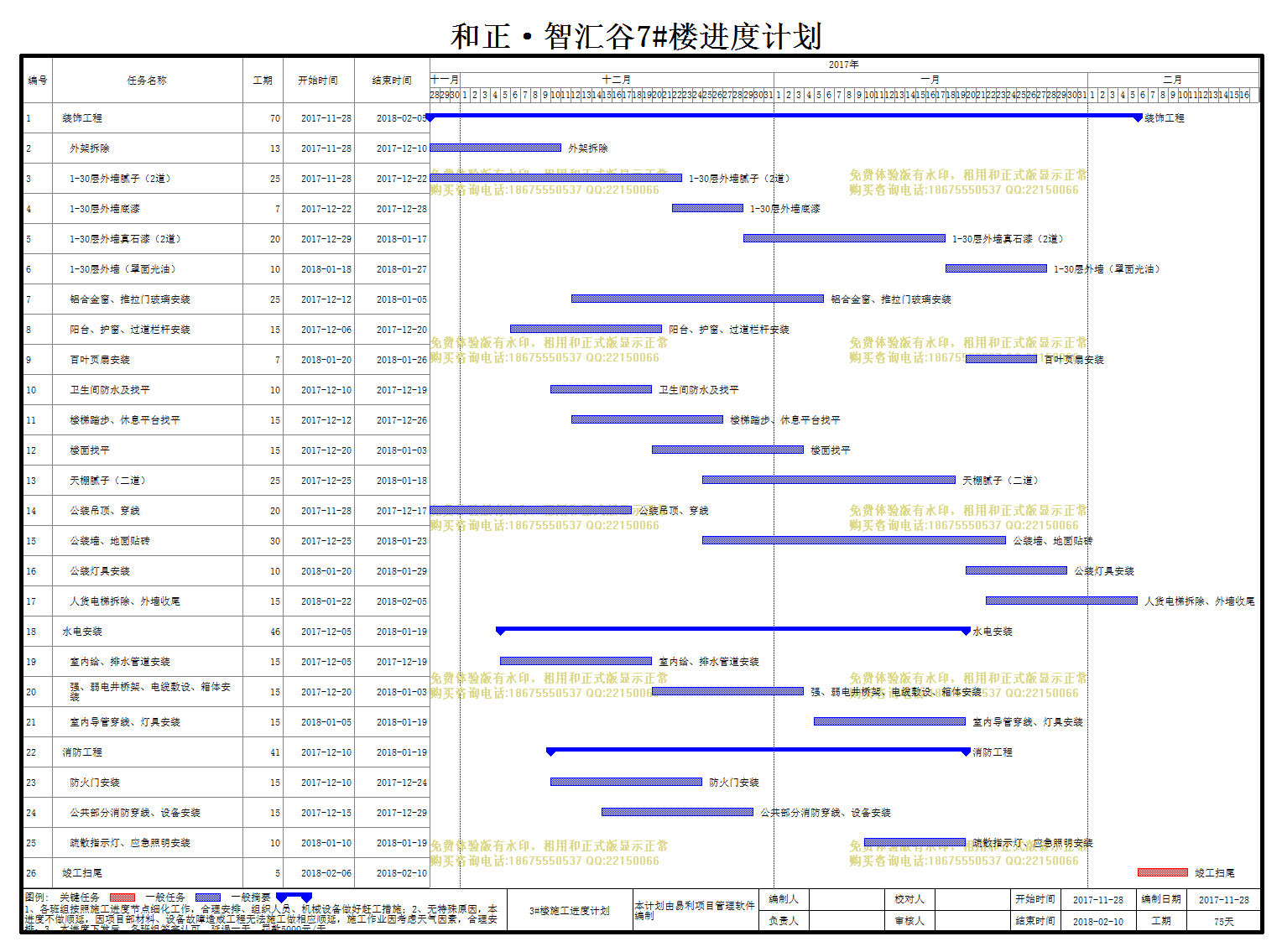

计划内容
和正·智汇谷7#楼

编号

任务名称

工期

开始时间

结束时间

1
装饰工程
70天 2017-11-28 2018-02-05
2
外架拆除
13天 2017-11-28 2017-12-10
3
1-30层外墙腻子(2道)
25天 2017-11-28 2017-12-22
4
1-30层外墙底漆
7天 2017-12-22 2017-12-28
5
1-30层外墙真石漆(2道)
20天 2017-12-29 2018-01-17
6
1-30层外墙(罩面光油)
10天 2018-01-18 2018-01-27
7
铝合金窗、推拉门玻璃安装
25天 2017-12-12 2018-01-05
8
阳台、护窗、过道栏杆安装
15天 2017-12-06 2017-12-20
9
百叶页扇安装
7天 2018-01-20 2018-01-26
10
卫生间防水及找平
10天 2017-12-10 2017-12-19
11
楼梯踏步、休息平台找平
15天 2017-12-12 2017-12-26
12
楼面找平
15天 2017-12-20 2018-01-03
13
天棚腻子(二道)
25天 2017-12-25 2018-01-18
14
公装吊顶、穿线
20天 2017-11-28 2017-12-17
15
公装墙、地面贴砖
30天 2017-12-25 2018-01-23
16
公装灯具安装
10天 2018-01-20 2018-01-29
17
人货电梯拆除、外墙收尾
15天 2018-01-22 2018-02-05
18
水电安装
46天 2017-12-05 2018-01-19
19
室内给、排水管道安装
15天 2017-12-05 2017-12-19
20
强、弱电井桥架、电缆敷设、箱体安装
15天 2017-12-20 2018-01-03
21
室内导管穿线、灯具安装
15天 2018-01-05 2018-01-19
22
消防工程
41天 2017-12-10 2018-01-19
23
防火门安装
15天 2017-12-10 2017-12-24
24
公共部分消防穿线、设备安装
15天 2017-12-15 2017-12-29
25
疏散指示灯、应急照明安装
10天 2018-01-10 2018-01-19
26
竣工扫尾
5天 2018-02-06 2018-02-10
