 洗涤厂剩余工程量

洗涤厂剩余工程量

文件编号 4490 工期 19天 开始时间 2015-03-10 结束时间 2015-03-28
任务数 40K 整理日期 2019/5/17 下载次数 3893
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

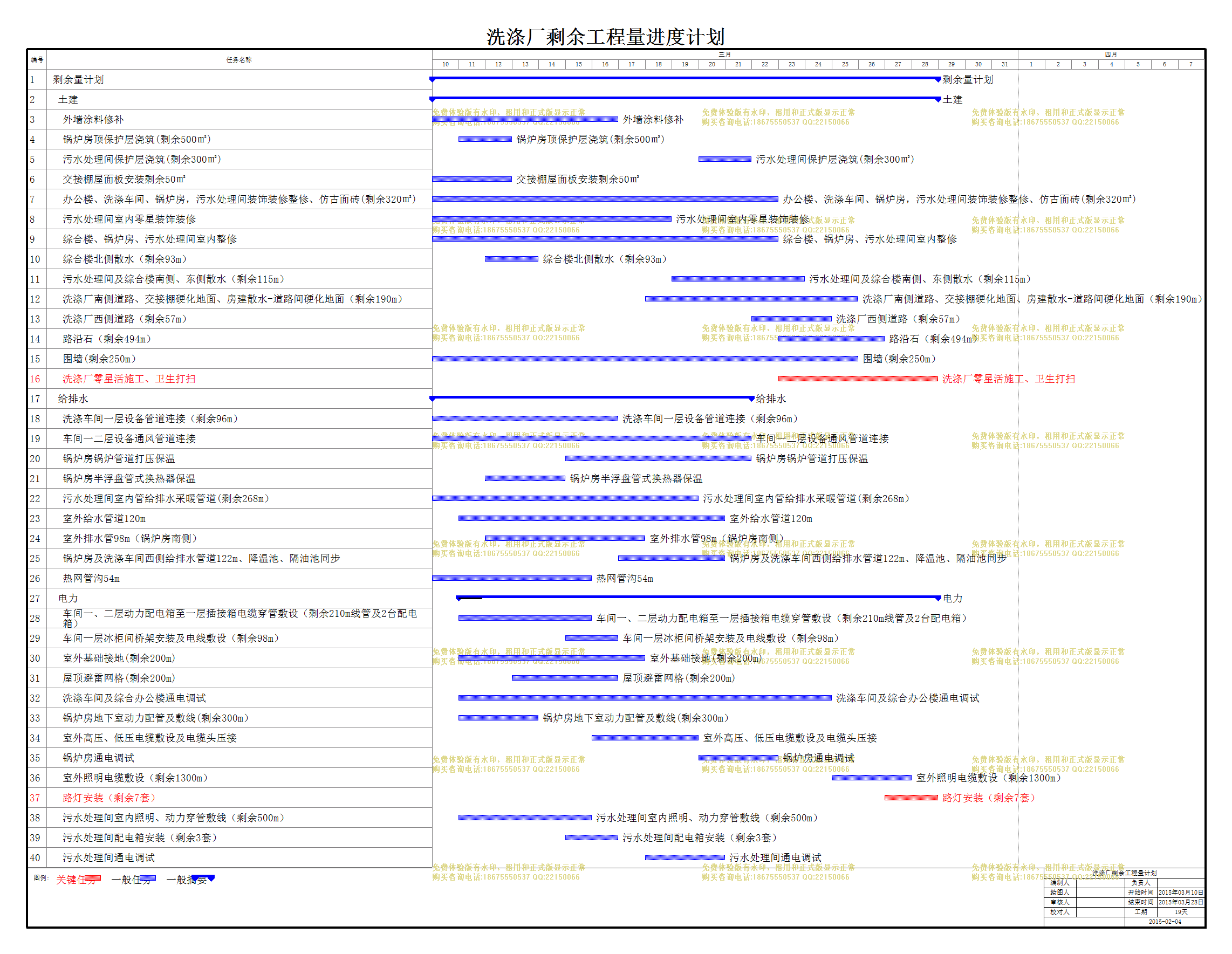

洗涤厂剩余工程量

编号

任务名称

工期

开始时间

结束时间

1
剩余量计划
19天 2015年03月10日 2015年03月28日
2
土建
19天 2015年03月10日 2015年03月28日
3
外墙涂料修补
7天 2015年03月10日 2015年03月16日
4
锅炉房顶保护层浇筑(剩余500㎡)
2天 2015年03月11日 2015年03月12日
5
污水处理间保护层浇筑(剩余300㎡)
2天 2015年03月20日 2015年03月21日
6
交接棚屋面板安装剩余50㎡
3天 2015年03月10日 2015年03月12日
7
办公楼、洗涤车间、锅炉房,污水处理间装饰装修整修、仿古面砖(剩余320㎡)
13天 2015年03月10日 2015年03月22日
8
污水处理间室内零星装饰装修
9天 2015年03月10日 2015年03月18日
9
综合楼、锅炉房、污水处理间室内整修
13天 2015年03月10日 2015年03月22日
10
综合楼北侧散水(剩余93m)
2天 2015年03月12日 2015年03月13日
11
污水处理间及综合楼南侧、东侧散水(剩余115m)
5天 2015年03月19日 2015年03月23日
12
洗涤厂南侧道路、交接棚硬化地面、房建散水-道路间硬化地面(剩余190m)
8天 2015年03月18日 2015年03月25日
13
洗涤厂西侧道路(剩余57m)
3天 2015年03月22日 2015年03月24日
14
路沿石(剩余494m)
4天 2015年03月23日 2015年03月26日
15
围墙(剩余250m)
16天 2015年03月10日 2015年03月25日
16
洗涤厂零星活施工、卫生打扫
6天 2015年03月23日 2015年03月28日
17
给排水
12天 2015年03月10日 2015年03月21日
18
洗涤车间一层设备管道连接(剩余96m)
7天 2015年03月10日 2015年03月16日
19
车间一二层设备通风管道连接
12天 2015年03月10日 2015年03月21日
20
锅炉房锅炉管道打压保温
7天 2015年03月15日 2015年03月21日
21
锅炉房半浮盘管式换热器保温
3天 2015年03月12日 2015年03月14日
22
污水处理间室内管给排水采暖管道(剩余268m)
10天 2015年03月10日 2015年03月19日
23
室外给水管道120m
10天 2015年03月11日 2015年03月20日
24
室外排水管98m(锅炉房南侧)
6天 2015年03月12日 2015年03月17日
25
锅炉房及洗涤车间西侧给排水管道122m、降温池、隔油池同步
4天 2015年03月17日 2015年03月20日
26
热网管沟54m
6天 2015年03月10日 2015年03月15日
27
电力
18天 2015年03月11日 2015年03月28日
28
车间一、二层动力配电箱至一层插接箱电缆穿管敷设(剩余210m线管及2台配电箱)
5天 2015年03月11日 2015年03月15日
29
车间一层冰柜间桥架安装及电线敷设(剩余98m)
2天 2015年03月15日 2015年03月16日
30
室外基础接地(剩余200m)
7天 2015年03月11日 2015年03月17日
31
屋顶避雷网格(剩余200m)
4天 2015年03月13日 2015年03月16日
32
洗涤车间及综合办公楼通电调试
14天 2015年03月11日 2015年03月24日
33
锅炉房地下室动力配管及敷线(剩余300m)
3天 2015年03月11日 2015年03月13日
34
室外高压、低压电缆敷设及电缆头压接
4天 2015年03月16日 2015年03月19日
35
锅炉房通电调试
3天 2015年03月20日 2015年03月22日
36
室外照明电缆敷设(剩余1300m)
3天 2015年03月25日 2015年03月27日
37
路灯安装(剩余7套)
2天 2015年03月27日 2015年03月28日
38
污水处理间室内照明、动力穿管敷线(剩余500m)
5天 2015年03月11日 2015年03月15日
39
污水处理间配电箱安装(剩余3套)
2天 2015年03月15日 2015年03月16日
40
污水处理间通电调试
3天 2015年03月18日 2015年03月20日

局部效果预览,详细内容请下载附件查看
