 攀枝花观音岩引水工程四标段总进度

攀枝花观音岩引水工程四标段总进度

文件编号 4459 工期 660天 开始时间 2015-11-17 结束时间 2017-09-18
任务数 31K 整理日期 2019/5/17 下载次数 3895
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

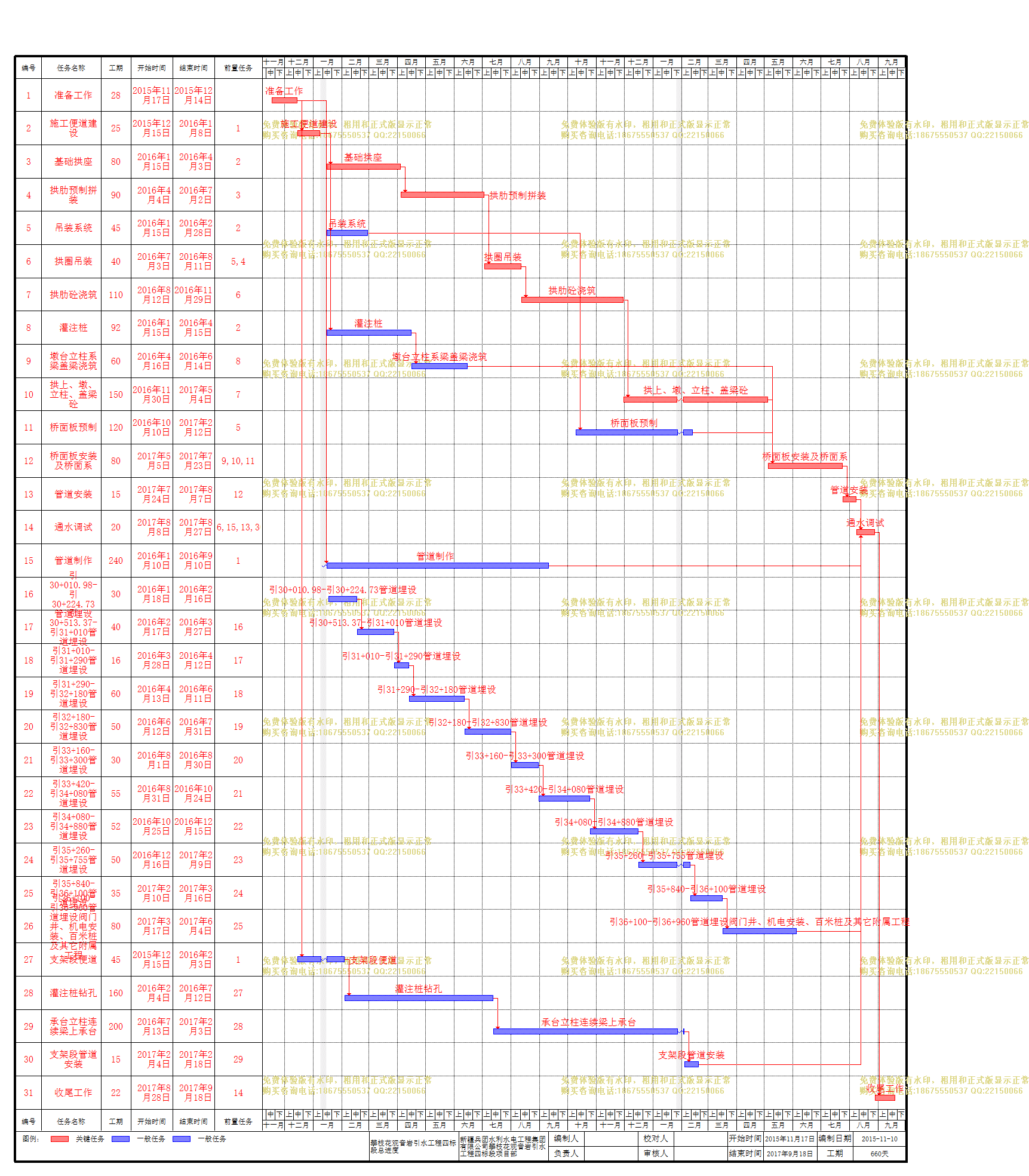

攀枝花观音岩引水工程四标段总进度

编号

任务名称

工期

开始时间

结束时间

前置任务

1
准备工作
28天 2015年11月17日 2015年12月14日
2
施工便道建设
25天 2015年12月15日 2016年1月8日 1
3
基础拱座
80天 2016年1月15日 2016年4月3日 2
4
拱肋预制拼装
90天 2016年4月4日 2016年7月2日 3
5
吊装系统
45天 2016年1月15日 2016年2月28日 2
6
拱圈吊装
40天 2016年7月3日 2016年8月11日 5,4
7
拱肋砼浇筑
110天 2016年8月12日 2016年11月29日 6
8
灌注桩
92天 2016年1月15日 2016年4月15日 2
9
墩台立柱系梁盖梁浇筑
60天 2016年4月16日 2016年6月14日 8
10
拱上、墩、立柱、盖梁砼
150天 2016年11月30日 2017年5月4日 7
11
桥面板预制
120天 2016年10月10日 2017年2月12日 5
12
桥面板安装及桥面系
80天 2017年5月5日 2017年7月23日 9,10,11
13
管道安装
15天 2017年7月24日 2017年8月7日 12
14
通水调试
20天 2017年8月8日 2017年8月27日 26,15,13,30
15
管道制作
240天 2016年1月10日 2016年9月10日 1
16
引30+010.98-引30+224.73管道埋设
30天 2016年1月18日 2016年2月16日
17
引30+513.37-引31+010管道埋设
40天 2016年2月17日 2016年3月27日 16
18
引31+010-引31+290管道埋设
16天 2016年3月28日 2016年4月12日 17
19
引31+290-引32+180管道埋设
60天 2016年4月13日 2016年6月11日 18
20
引32+180-引32+830管道埋设
50天 2016年6月12日 2016年7月31日 19
21
引33+160-引33+300管道埋设
30天 2016年8月1日 2016年8月30日 20
22
引33+420-引34+080管道埋设
55天 2016年8月31日 2016年10月24日 21
23
引34+080-引34+880管道埋设
52天 2016年10月25日 2016年12月15日 22
24
引35+260-引35+755管道埋设
50天 2016年12月16日 2017年2月9日 23
25
引35+840-引36+100管道埋设
35天 2017年2月10日 2017年3月16日 24
26
引36+100-引36+960管道埋设阀门井、机电安装、百米桩及其它附属工程
80天 2017年3月17日 2017年6月4日 25
27
支架段便道
45天 2015年12月15日 2016年2月3日 1
28
灌注桩钻孔
160天 2016年2月4日 2016年7月12日 27
29
承台立柱连续梁上承台
200天 2016年7月13日 2017年2月3日 28
30
支架段管道安装
15天 2017年2月4日 2017年2月18日 29
31
收尾工作
22天 2017年8月28日 2017年9月18日 14
