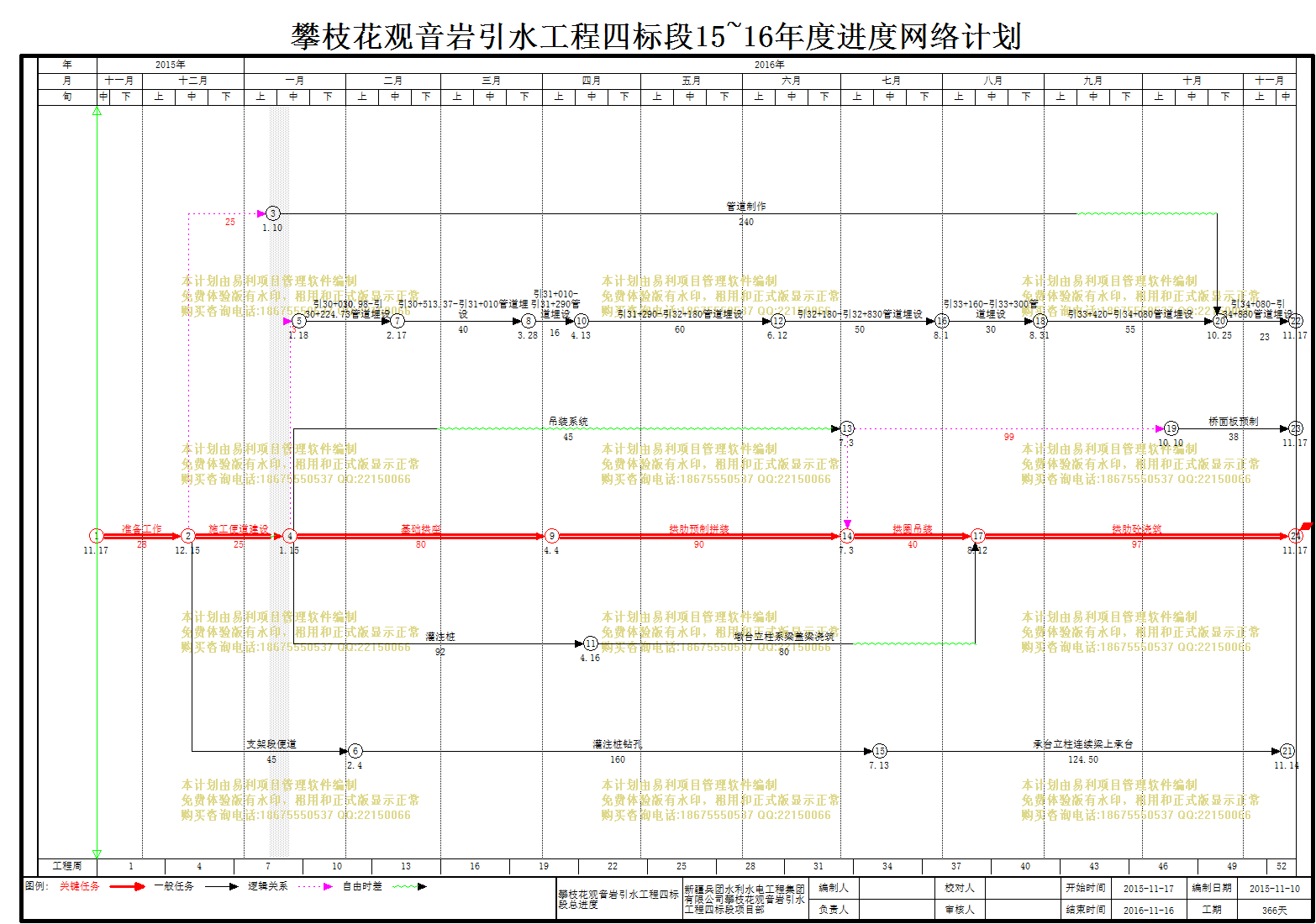

 攀枝花观音岩引水工程四标段总进度-过滤出图-11-17 11-16

攀枝花观音岩引水工程四标段总进度-过滤出图-11-17 11-16

文件编号 4458 工期 360天 开始时间 2015-11-17 结束时间 2016-11-16
任务数 22K 整理日期 2019/5/17 下载次数 3893
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
攀枝花观音岩引水工程四标段总进度-过滤出图-11-17 11-16

编号

任务名称

工期

开始时间

结束时间

前置任务

1
准备工作
28天 2015年11月17日 2015年12月14日
2
施工便道建设
25天 2015年12月15日 2016年1月8日 1
3
基础拱座
80天 2016年1月15日 2016年4月3日 2
4
拱肋预制拼装
90天 2016年4月4日 2016年7月2日 3
5
吊装系统
45天 2016年1月15日 2016年2月28日 2
6
拱圈吊装
40天 2016年7月3日 2016年8月11日 5,4
7
拱肋砼浇筑
97天 2016年8月12日 2016年11月16日 9,6
8
灌注桩
92天 2016年1月15日 2016年4月15日 2
9
墩台立柱系梁盖梁浇筑
80天 2016年4月16日 2016年7月4日 8
10
桥面板预制
38天 2016年10月10日 2016年11月16日 5
11
管道制作
240天 2016年1月10日 2016年9月10日 1
12
引30+010.98-引30+224.73管道埋设
30天 2016年1月18日 2016年2月16日 2
13
引30+513.37-引31+010管道埋设
40天 2016年2月17日 2016年3月27日 12
14
引31+010-引31+290管道埋设
16天 2016年3月28日 2016年4月12日 13
15
引31+290-引32+180管道埋设
60天 2016年4月13日 2016年6月11日 14
16
引32+180-引32+830管道埋设
50天 2016年6月12日 2016年7月31日 15
17
引33+160-引33+300管道埋设
30天 2016年8月1日 2016年8月30日 16
18
引33+420-引34+080管道埋设
55天 2016年8月31日 2016年10月24日 17
19
引34+080-引34+880管道埋设
23天 2016年10月25日 2016年11月16日 11,18
20
支架段便道
45天 2015年12月15日 2016年2月3日 1
21
灌注桩钻孔
160天 2016年2月4日 2016年7月12日 20
22
承台立柱连续梁上承台
124.50天 2016年7月13日 2016年11月14日 21

局部效果预览,详细内容请下载附件查看
