文件编号 4371 工期 538天 开始时间 2017-10-18 结束时间 2019-04-08
任务数 47K 整理日期 2019/5/17 下载次数 3892
下载地址 计划文件点击下载(登录后才可以下载)

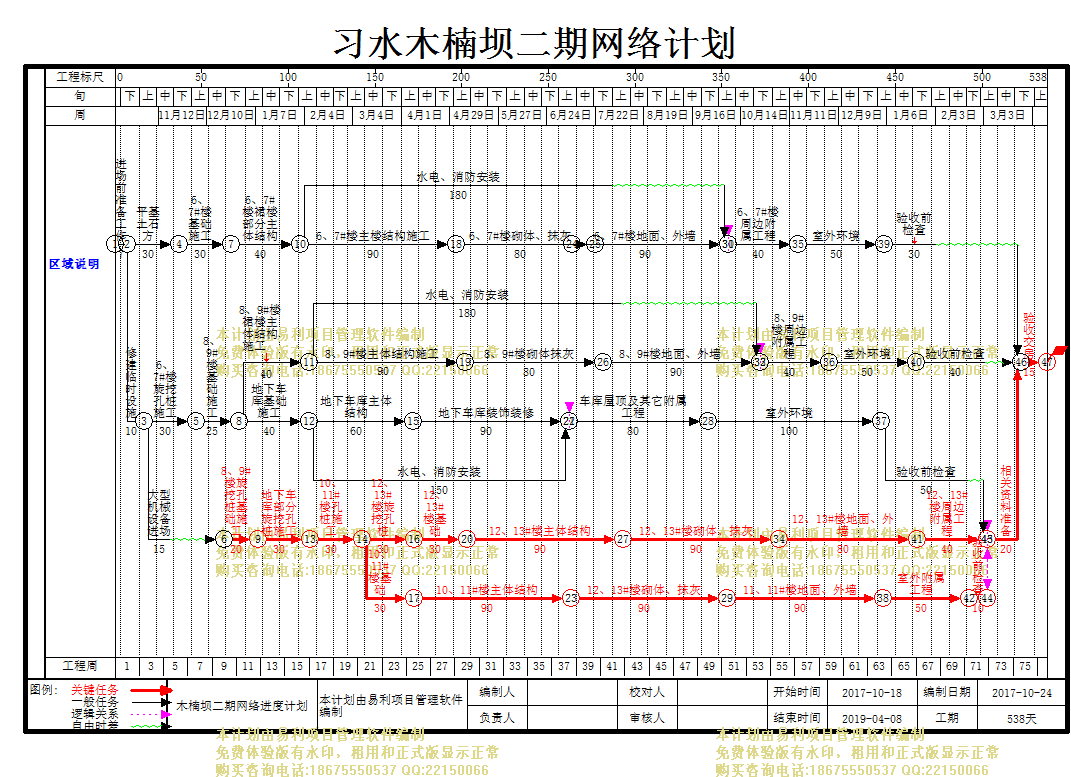

计划内容
123

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
进场前准备工作
7天 2017-10-18 2017-10-24
2
平基土石方
30天 2017-10-25 2017-11-23 1
3
修建临时设施
10天 2017-10-25 2017-11-03 1
4
6、7#楼旋挖孔桩施工
30天 2017-11-04 2017-12-03 3
5
大型机械设备进场
15天 2017-11-04 2017-11-18 3
6
8、9#楼旋挖孔桩基础施工
20天 2017-12-20 2018-01-08 5
7
6、7#楼基础施工
30天 2017-11-24 2017-12-23 2
8
8、9#楼基础施工
25天 2017-12-04 2017-12-28 4
9
6、7#楼裙楼部分主体结构
40天 2017-12-24 2018-02-01 7
10
地下车库部分旋挖孔桩施工
30天 2018-01-09 2018-02-07 6
11
地下车库基础施工
40天 2017-12-29 2018-02-06 8
12
10、11#楼孔桩施工
30天 2018-02-08 2018-03-09 10
13
6、7#楼主楼结构施工
90天 2018-02-02 2018-05-02 9
14
8、9#楼裙楼主体结构施工
40天 2017-12-29 2018-02-06 8
15
8、9#楼主体结构施工
90天 2018-02-07 2018-05-07 14
16
地下车库主体结构
60天 2018-02-07 2018-04-07 11
17
12、13#楼旋挖孔桩
30天 2018-03-10 2018-04-08 12
18
10、11#楼基础
30天 2018-03-10 2018-04-08 12
19
12、13#楼基础
30天 2018-04-09 2018-05-08 17
20
10、11#楼主体结构
90天 2018-04-09 2018-07-07 18
21
12、13#楼主体结构
90天 2018-05-09 2018-08-06 19
22
6、7#楼砌体、抹灰
80天 2018-05-03 2018-07-21 13
23
8、9#楼砌体抹灰
80天 2018-05-08 2018-07-26 15
24
6、7#楼地面、外墙
90天 2018-07-09 2018-10-06 25[FF]
25
水电、消防安装
180天 2018-02-02 2018-07-31 9
26
8、9#楼地面、外墙
90天 2018-07-27 2018-10-24 27[FF],23
27
水电、消防安装
180天 2018-02-07 2018-08-05 14
28
地下车库装饰装修
90天 2018-04-08 2018-07-06 29[FF],16
29
水电、消防安装
150天 2018-02-07 2018-07-06 11
30
6、7#楼周边附属工程
40天 2018-10-07 2018-11-15 24,25
31
8、9#楼周边附属工程
40天 2018-10-25 2018-12-03 27,26
32
车库屋顶及其它附属工程
80天 2018-07-07 2018-09-24 29,28
33
12、13#楼砌体、抹灰
90天 2018-08-07 2018-11-04 21
34
12、13#楼砌体、抹灰
90天 2018-07-08 2018-10-05 20
35
12、13#楼地面、外墙
80天 2018-11-05 2019-01-23 33
36
11、11#楼地面、外墙
90天 2018-10-06 2019-01-03 34
37
室外环境
50天 2018-11-16 2019-01-04 30
38
室外环境
50天 2018-12-04 2019-01-22 31
39
室外环境
100天 2018-09-25 2019-01-02 32
40
12、13#楼周边附属工程
40天 2019-01-24 2019-03-04 45[FF],46[FF],35
41
室外附属工程
50天 2019-01-04 2019-02-22 36
42
验收前检查
40天 2019-01-23 2019-03-03 38
43
验收交房
15天 2019-03-25 2019-04-08 42,47,44
44
验收前检查
30天 2019-01-05 2019-02-03 37
45
验收前检查
10天 2019-02-23 2019-03-04 46[FF],41
46
验收前检查
50天 2019-01-03 2019-02-21 39
47
相关资料准备
20天 2019-03-05 2019-03-24 45,40
