1#楼| 文件编号 | 4366 | 工期 | 563天 | 开始时间 | 2015-01-01 | 结束时间 | 2016-10-18 |
| 任务数 | 36K | 整理日期 | 2019/5/17 | 下载次数 | 3895次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

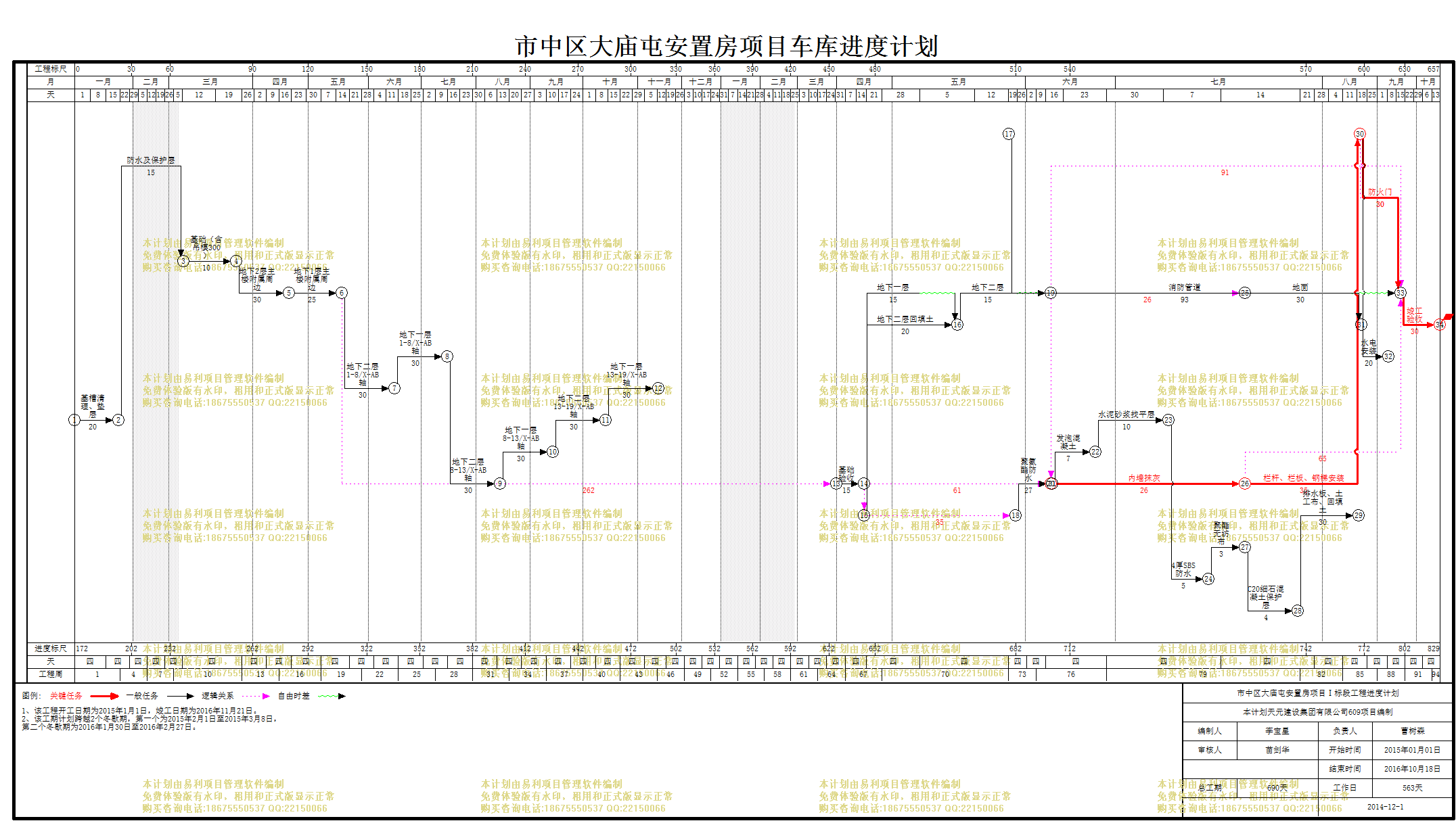

| 1#楼 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
资源名称 |
| 1 | 市中区大庙屯安置房Ⅰ标段车库 |
563天 | 2015年01月01日 | 2016年10月18日 | |
| 2 | 基础与地下室工程 |
280天 | 2015年01月01日 | 2015年11月12日 | |
| 3 | 基槽清理、垫层 |
20天 | 2015年01月01日 | 2015年01月20日 | |
| 4 | 防水及保护层 |
15天 | 2015年01月21日 | 2015年03月12日 | |
| 5 | 基础(含吊模300) |
10天 | 2015年03月13日 | 2015年03月22日 | |
| 6 | 地下2层主楼附属周边 |
30天 | 2015年03月23日 | 2015年04月21日 | |
| 7 | 地下1层主楼附属周边 |
25天 | 2015年04月22日 | 2015年05月16日 | |
| 8 | 地下二层1-8/X-AB轴 |
30天 | 2015年05月17日 | 2015年06月15日 | |
| 9 | 地下一层1-8/X-AB轴 |
30天 | 2015年06月16日 | 2015年07月15日 | |
| 10 | 地下二层8-13/X-AB轴 |
30天 | 2015年07月16日 | 2015年08月14日 | |
| 11 | 地下一层8-13/X-AB轴 |
30天 | 2015年08月15日 | 2015年09月13日 | |
| 12 | 地下二层13-19/X-AB轴 |
30天 | 2015年09月14日 | 2015年10月13日 | |
| 13 | 地下一层13-19/X-AB轴 |
30天 | 2015年10月14日 | 2015年11月12日 | |
| 14 | 地下二层回填土 |
20天 | 2016年04月20日 | 2016年05月09日 | |
| 15 | 砌体及二次结构 |
35天 | 2016年04月20日 | 2016年05月24日 | |
| 16 | 地下一层 |
15天 | 2016年04月20日 | 2016年05月04日 | |
| 17 | 地下二层 |
15天 | 2016年05月10日 | 2016年05月24日 | |
| 18 | 车库顶屋面施工 |
86天 | 2016年05月25日 | 2016年08月18日 | |
| 19 | 聚氨酯防水 |
27天 | 2016年05月25日 | 2016年06月20日 | |
| 20 | 发泡混凝土 |
7天 | 2016年06月21日 | 2016年06月27日 | |
| 21 | 水泥砂浆找平层 |
10天 | 2016年06月28日 | 2016年07月07日 | |
| 22 | 4厚SBS防水 |
5天 | 2016年07月08日 | 2016年07月12日 | |
| 23 | 聚酯无纺布 |
3天 | 2016年07月13日 | 2016年07月15日 | |
| 24 | C20细石混凝土保护层 |
4天 | 2016年07月16日 | 2016年07月19日 | |
| 25 | 排水板、土工布、回填土 |
30天 | 2016年07月20日 | 2016年08月18日 | |
| 26 | 装饰装修工程 |
56天 | 2016年06月20日 | 2016年08月14日 | |
| 27 | 内墙抹灰 |
26天 | 2016年06月20日 | 2016年07月15日 | |
| 28 | 地面 |
30天 | 2016年07月16日 | 2016年08月14日 | |
| 29 | 安装工程 |
122天 | 2016年05月20日 | 2016年09月18日 | |
| 30 | 栏杆、栏板、钢梯安装 |
35天 | 2016年07月16日 | 2016年08月19日 | |
| 31 | 防火门 |
30天 | 2016年08月20日 | 2016年09月18日 | |
| 32 | 水电安装 |
20天 | 2016年08月20日 | 2016年09月08日 | |
| 33 | 消防管道 |
93天 | 2016年05月20日 | 2016年08月20日 | |
| 34 | 验收工程 |
201天 | 2016年04月01日 | 2016年10月18日 | |
| 35 | 基础验收 |
15天 | 2016年04月01日 | 2016年04月15日 | |
| 36 | 竣工验收 |
30天 | 2016年09月19日 | 2016年10月18日 |
