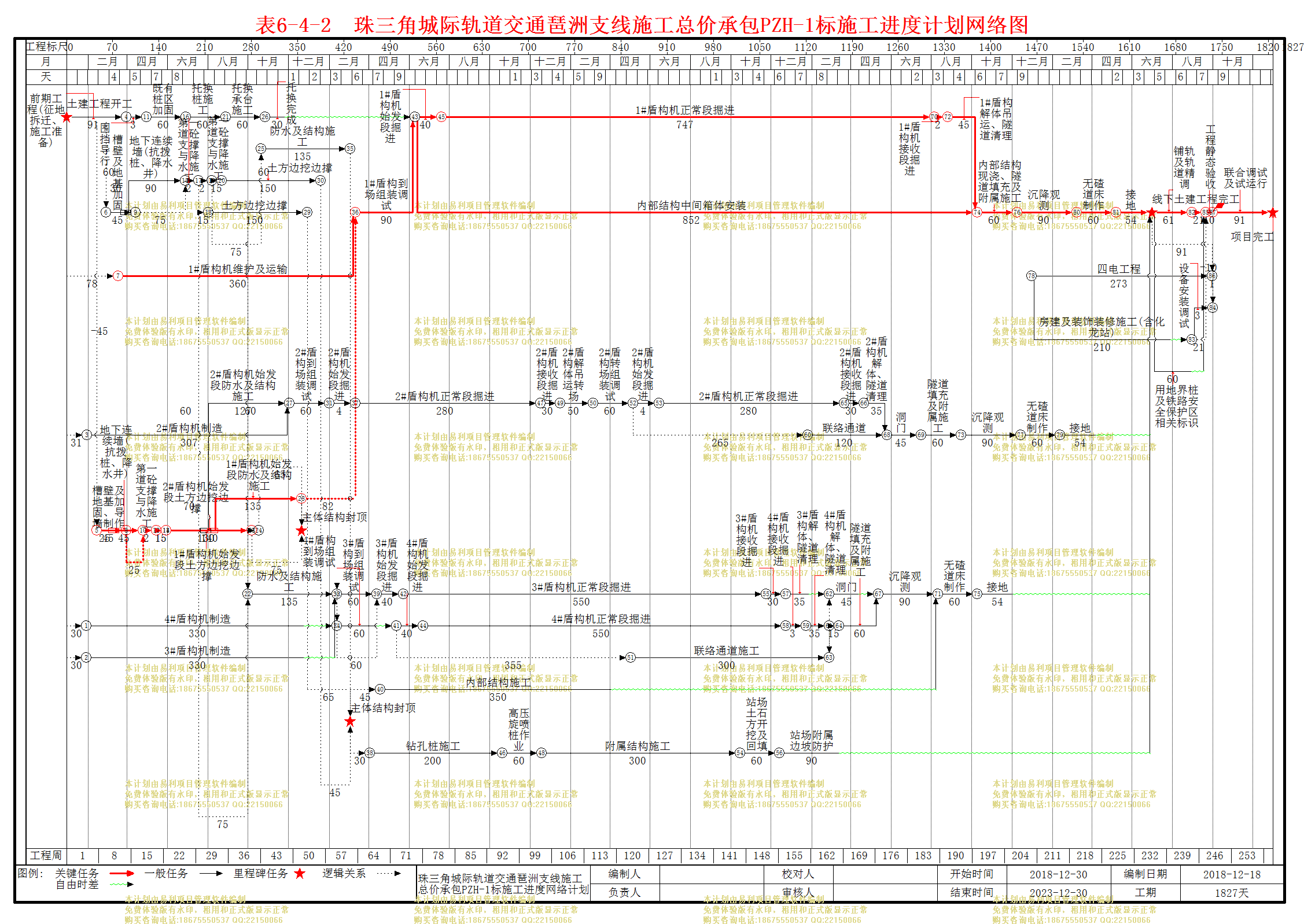

 琶洲支线1标项目工期计划(三稿12.7)

琶洲支线1标项目工期计划(三稿12.7)

文件编号 4339 工期 1827天 开始时间 2018-12-30 结束时间 2023-12-30
任务数 112K 整理日期 2019/5/17 下载次数 3890
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
琶洲支线1标项目工期计划(三稿12.7)

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
珠三角城际轨道交通琶洲支线施工总价承包PZH-1标
1827天 2018-12-30 2023-12-30
2
土建工程开工
0天 2018-12-30 2018-12-30
3
前期工程(征地拆迁、施工准备)
91天 2018-12-30 2019-03-30 2
4
一工区
1566天 2019-03-18 2023-06-30
5
新滘南路立交K匝道13号墩桩基托换
240天 2019-03-31 2019-11-25
6
围挡导行
30天 2019-03-31 2019-04-29 3
7
既有桩区加固
60天 2019-04-30 2019-06-28 6
8
托换桩施工
60天 2019-06-29 2019-08-27 7
9
托换承台施工
60天 2019-08-28 2019-10-26 8
10
托换完成
30天 2019-10-27 2019-11-25 9
11
琶大区间(DK0+000~DK4+355)
1452天 2019-03-18 2023-03-08
12
1#盾构机维护及运输
360天 2019-03-18 2020-03-11 2[FS+78]
13
1#盾构到场组装调试
90天 2020-03-12 2020-06-09 35[FS+82],12
14
1#盾构掘进施工
807天 2020-06-10 2022-08-25
15
1#盾构机始发段掘进
40天 2020-06-10 2020-07-19 10,13
16
1#盾构机正常段掘进
747天 2020-07-20 2022-08-05 15
17
1#盾构机接收段掘进
20天 2022-08-06 2022-08-25 16
18
1#盾构解体吊运、隧道清理
45天 2022-08-26 2022-10-09 17
19
内部结构中间箱体安装
852天 2020-06-10 2022-10-09 15[SS],18[FF]
20
内部结构现浇、隧道填充及附属施工
60天 2022-10-10 2022-12-08 19
21
沉降观测
90天 2022-12-09 2023-03-08 20
22
无碴道床制作
114天 2023-03-09 2023-06-30
23
无碴道床制作
60天 2023-03-09 2023-05-07 21
24
接地
54天 2023-05-08 2023-06-30 23
25
二工区
1528天 2019-01-30 2023-04-06
26
贝岗公园明挖段土建施工
310天 2019-02-14 2019-12-20
27
围护结构施工
70天 2019-02-14 2019-04-24
28
槽壁及地基加固、导墙制作
45天 2019-02-14 2019-03-30 3[FS-45]
29
地下连续墙(抗拨桩、降水井)
45天 2019-03-11 2019-04-24 28[SS+25]
30
主体结构施工
240天 2019-04-25 2019-12-20
31
第一道砼支撑与降水施工
20天 2019-04-25 2019-05-14 28,29
32
2#盾构机始发段土方边挖边撑
140天 2019-05-30 2019-10-16 31[FS+15]
33
2#盾构机始发段防水及结构施工
127天 2019-07-29 2019-12-02 32[SS+60]
34
1#盾构机始发段土方边挖边撑
130天 2019-05-30 2019-10-06 31[FS+15]
35
1#盾构机始发段防水及结构施工
135天 2019-08-08 2019-12-20 34[SS+70]
36
主体结构封顶
0天 2019-12-20 2019-12-20 35,34,32
37
琶大区间(DK4+550~DK5+774)
1414天 2019-01-30 2022-12-13
38
2#盾构机制造
307天 2019-01-30 2019-12-02 2[FS+31]
39
2#盾构到场组装调试
60天 2019-12-03 2020-01-31 33,38
40
2#盾构机掘进施工
350天 2020-02-01 2021-01-15
41
2#盾构机始发段掘进
40天 2020-02-01 2020-03-11 39
42
2#盾构机正常段掘进
280天 2020-03-12 2020-12-16 41
43
2#盾构机接收段掘进
30天 2020-12-17 2021-01-15 42
44
2#盾构解体吊运转场
50天 2021-01-16 2021-03-06 43
45
2#盾构转场组装调试
60天 2021-03-07 2021-05-05 44
46
2#盾构掘进施工
350天 2021-05-06 2022-04-20
47
2#盾构机始发段掘进
40天 2021-05-06 2021-06-14 45
48
2#盾构机正常段掘进
280天 2021-06-15 2022-03-21 47
49
2#盾构机接收段掘进
30天 2022-03-22 2022-04-20 48
50
2#盾构机解体、隧道清理
35天 2022-04-21 2022-05-25 49
51
联络通道
120天 2022-01-26 2022-05-25 50[FF],47[SS+60]
52
洞门
45天 2022-05-26 2022-07-09 51
53
隧道填充及附属施工
60天 2022-07-17 2022-09-14 52
54
沉降观测
90天 2022-09-15 2022-12-13 53
55
无碴道床制作
114天 2022-12-14 2023-04-06
56
无碴道床制作
60天 2022-12-14 2023-02-11 54
57
接地
54天 2023-02-12 2023-04-06 56
58
三工区
1404天 2019-01-29 2022-12-02
59
大学东站土建施工
1110天 2019-02-28 2022-03-13
60
大学城东站主体施工
370天 2019-02-28 2020-03-03
61
围护结构施工
120天 2019-02-28 2019-06-27
62
槽壁及地基加固
45天 2019-02-28 2019-04-13 3[SS+60]
63
地下连续墙(抗拨桩、降水井)
90天 2019-03-30 2019-06-27 62[SS+30]
64
3#、4#盾构机始发段结构施工
230天 2019-06-28 2020-02-12
65
第一道砼支撑与降水施工
20天 2019-06-28 2019-07-17 62,63
66
土方边挖边撑
150天 2019-08-02 2019-12-29 65[FS+15]
67
防水及结构施工
135天 2019-10-01 2020-02-12 65,66[SS+60]
68
其他主体结构施工
230天 2019-07-18 2020-03-03
69
第一道砼支撑与降水施工
20天 2019-07-18 2019-08-06 65
70
土方边挖边撑
150天 2019-08-22 2020-01-18 69[FS+15]
71
防水及结构施工
135天 2019-10-21 2020-03-03 69,70[SS+60]
72
主体结构封顶
0天 2020-03-03 2020-03-03 71,70,66
73
大学城东站附属工程施工
560天 2020-04-03 2021-10-14
74
围护结构施工
260天 2020-04-03 2020-12-18
75
钻孔桩施工
200天 2020-04-03 2020-10-19 71[FS+30]
76
高压旋喷桩作业
60天 2020-10-20 2020-12-18 75
77
附属结构施工
300天 2020-12-19 2021-10-14 76
78
站场土石方开挖及回填
60天 2021-10-15 2021-12-13 77
79
站场附属边坡防护
90天 2021-12-14 2022-03-13 78
80
内部结构施工
350天 2020-04-18 2021-04-02 71[FS+45]
81
大化区间(DK6+050~DK8+585)
1290天 2019-01-29 2022-08-10
82
3#盾构机制造
330天 2019-01-29 2019-12-24 2[FS+30]
83
3#盾构到场组装调试
60天 2020-02-13 2020-04-12 67,82
84
3#盾构机掘进施工
620天 2020-04-13 2021-12-23
85
3#盾构机始发段掘进
40天 2020-04-13 2020-05-22 67,83
86
3#盾构机正常段掘进
550天 2020-05-23 2021-11-23 85
87
3#盾构机接收段掘进
30天 2021-11-24 2021-12-23 86
88
3#盾构解体、隧道清理
35天 2021-12-24 2022-01-27 87
89
4#盾构机制造
330天 2019-01-29 2019-12-24 2[FS+30]
90
4#盾构到场组装调试
60天 2020-02-13 2020-04-12 67,89
91
4#盾构机掘进施工
620天 2020-05-13 2022-01-22
92
4#盾构机始发段掘进
40天 2020-05-13 2020-06-21 90,84[SS+30]
93
4#盾构机正常段掘进
550天 2020-06-22 2021-12-23 92
94
4#盾构机接收段掘进
30天 2021-12-24 2022-01-22 93
95
4#盾构机解体、隧道清理
35天 2022-01-23 2022-02-26 94
96
联络通道施工
300天 2021-05-03 2022-02-26 95[FF],92[SS+200]
97
洞门
45天 2022-02-27 2022-04-12 88,95
98
隧道填充及附属施工
60天 2022-03-14 2022-05-12 96[FS+15]
99
沉降观测
90天 2022-05-13 2022-08-10 97,98
100
无碴道床制作
114天 2022-08-11 2022-12-02
101
无碴道床制作
60天 2022-08-11 2022-10-09 80,99
102
接地
54天 2022-10-10 2022-12-02 101
103
线下土建工程完工
0天 2023-06-30 2023-06-30 57,24,79,102
104
铺轨及轨道精调
61天 2023-07-01 2023-08-30 103
105
站后配套工程施工(二工区)
273天 2022-12-31 2023-09-29
106
四电工程
273天 2022-12-31 2023-09-29 103[FF+32]
107
设备安装调试
30天 2023-08-31 2023-09-29 108,106[FF]
108
房建及装饰装修施工(含化龙站)
210天 2022-12-31 2023-07-28 106[SS]
109
用地界桩及铁路安全保护区相关标识
60天 2023-07-01 2023-08-29 103
110
工程静态验收
10天 2023-09-21 2023-09-30 108,109,107[FS-10],104[FS+21]
111
联合调试及试运行
91天 2023-10-01 2023-12-30 110
112
项目完工
0天 2023-12-30 2023-12-30 111
