 包头1号线总工期汇总后7.7

包头1号线总工期汇总后7.7

文件编号 4334 工期 1913天 开始时间 2017-08-31 结束时间 2022-11-25
任务数 81K 整理日期 2019/5/17 下载次数 3897
下载地址 计划文件点击下载(登录后才可以下载)

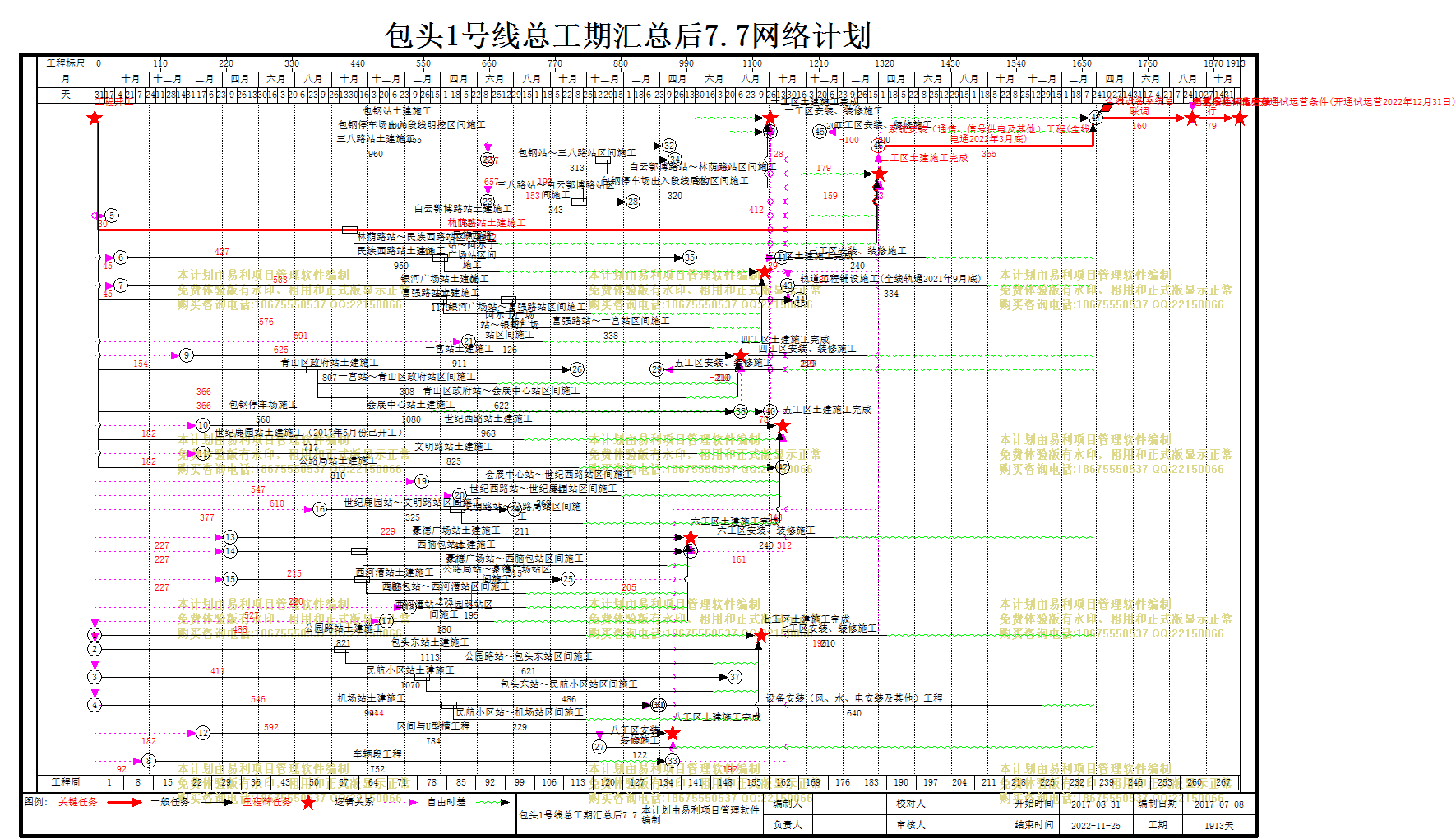

计划内容
包头1号线总工期汇总后7.7

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
包头市城市轨道交通1号线工程施工进度计划
1913天 2017-08-31 2022-11-25
2
工程开工
0天 2017-08-31 2017-08-31
3
一工区土建施工
1130天 2017-08-31 2020-10-03
4
包钢站土建施工
1000天 2017-08-31 2020-05-26 2
5
包钢停车场出入段线明挖区间施工
1055天 2017-08-31 2020-07-20 2
6
包钢停车场施工
560天 2017-08-31 2019-03-13 2
7
包钢站~三八路站区间施工
313天 2019-06-19 2020-04-26 12[SS+657]
8
包钢停车场出入段线盾构区间施工
320天 2019-11-19 2020-10-03 15[SS+153]
9
一工区土建施工完成
0天 2020-10-03 2020-10-03 8,7,6,5,4
10
一工区安装、装修施工
200天 2020-10-04 2021-04-21 9
11
二工区土建施工
1312天 2017-08-31 2021-04-03
12
三八路站土建施工
960天 2017-08-31 2020-04-16 2
13
白云鄂博路站土建施工
1162天 2017-09-30 2020-12-04 2[SS+30]
14
林荫路站土建施工
1312天 2017-08-31 2021-04-03 2
15
三八路站~白云鄂博路站区间施工
243天 2019-06-19 2020-02-16 12[SS+657]
16
白云鄂博路站~林荫路站区间施工
327天 2019-12-29 2020-11-19 7[SS+193]
17
林荫路站~民族西路站区间施工
248天 2018-11-01 2019-07-06 14[SS+427]
18
二工区土建施工完成
0天 2021-04-03 2021-04-03 14,16,17,13,15
19
二工区安装、装修施工
200天 2020-12-25 2021-07-12 18[FS-100]
20
三工区土建施工
1179天 2017-08-31 2020-11-21
21
民族西路站土建施工
950天 2017-10-15 2020-05-21 2[SS+45]
22
银河广场站土建施工
1075天 2017-10-15 2020-09-23 2[SS+45]
23
富强路站土建施工
1179天 2017-08-31 2020-11-21 2
24
民族西路站~阿尔丁广场站区间施工
100天 2019-04-01 2019-07-09 21[SS+533]
25
阿尔丁广场站~银河广场站区间施工
126天 2019-05-18 2019-09-20 2[SS+625]
26
银河广场站~富强路站区间施工
254天 2019-03-30 2019-12-08 23[SS+576]
27
富强路站~一宫站区间施工
338天 2019-07-23 2020-06-24 23[SS+691]
28
三工区土建施工完成
0天 2020-09-23 2020-09-23 22,25,27,26,24
29
三工区安装、装修施工
240天 2020-10-23 2021-06-19 28[FS+29]
30
四工区土建施工
1080天 2017-08-31 2020-08-14
31
一宫站土建施工
911天 2018-02-01 2020-07-30 2[SS+154]
32
青山区政府站土建施工
807天 2017-08-31 2019-11-15 2[SS]
33
会展中心站土建施工
1080天 2017-08-31 2020-08-14 2[SS]
34
一宫站~青山区政府站区间施工
308天 2018-09-01 2019-07-05 32[SS+366]
35
青山区政府站~会展中心站区间施工
622天 2018-09-01 2020-05-14 32[SS+366]
36
四工区土建施工完成
0天 2020-08-14 2020-08-14 31,33,35,34
37
四工区安装、装修施工
210天 2020-08-15 2021-03-12 36
38
五工区土建施工
1150天 2017-08-31 2020-10-23
39
世纪西路站土建施工
968天 2018-03-01 2020-10-23 2[SS+182]
40
世纪鹿园站土建施工(2017年5月份已开工)
717天 2017-08-31 2019-08-17 2
41
文明路站土建施工
825天 2018-03-01 2020-06-02 2[SS+182]
42
公路局站土建施工
810天 2017-08-31 2019-11-18 2
43
会展中心站~世纪西路站区间施工
447天 2019-03-01 2020-05-20 2[SS+547]
44
世纪西路站~世纪鹿园站区间施工
269天 2019-05-03 2020-01-26 2[SS+610]
45
世纪鹿园站~文明路站区间施工
325天 2018-09-12 2019-08-02 2[SS+377]
46
文明路站~公路局站区间施工
211天 2019-04-29 2019-11-25 45[SS+229]
47
五工区土建施工完成
0天 2020-10-23 2020-10-23 44,46,43,42,41,40,39
48
五工区安装、装修施工
210天 2020-03-28 2020-10-23 47[FS-210]
49
六工区土建施工
770天 2018-04-15 2020-05-23
50
豪德广场站土建施工
746天 2018-04-15 2020-04-29 2[SS+227]
51
西脑包站土建施工
770天 2018-04-15 2020-05-23 2[SS+227]
52
西河漕站土建施工
565天 2018-04-15 2019-10-31 2[SS+227]
53
公路局站~豪德广场站区间施工
195天 2019-02-09 2019-08-22 2[SS+527]
54
豪德广场站~西脑包站区间施工
515天 2018-11-16 2020-04-13 51[SS+215]
55
西脑包站~西河漕站区间施工
275天 2018-11-21 2019-08-22 52[SS+220]
56
西河漕站~公园路站区间施工
180天 2019-01-01 2019-06-29 2[SS+488]
57
六工区土建施工完成
0天 2020-05-23 2020-05-23 56,55,54,53,52,51,50
58
六工区安装、装修施工
240天 2020-05-24 2021-01-18 57
59
七工区土建施工
1113天 2017-09-01 2020-09-17
60
公园路站土建施工
821天 2017-09-01 2019-11-30 2[SS+1]
61
包头东站土建施工
1113天 2017-09-01 2020-09-17 2[SS+1]
62
民航小区站土建施工
1070天 2017-09-01 2020-08-05 2[SS+1]
63
机场站土建施工
941天 2017-09-01 2020-03-29 2[SS+1]
64
公园路站~包头东站区间施工
621天 2018-10-17 2020-06-28 61[SS+411]
65
包头东站~民航小区站区间施工
486天 2019-03-01 2020-06-28 62[SS+546]
66
民航小区站~机场站区间施工
229天 2019-04-16 2019-11-30 63[SS+592]
67
七工区土建施工完成
0天 2020-09-17 2020-09-17 61,66,65,64,60
68
七工区安装、装修施工
210天 2020-09-18 2021-04-15 67
69
八工区土建施工
874天 2017-12-01 2020-04-22
70
区间与U型槽工程
784天 2018-03-01 2020-04-22 2[SS+182]
71
车辆段工程
752天 2017-12-01 2019-12-22 2[SS+92]
72
八工区土建施工完成
0天 2020-04-22 2020-04-22 71,70
73
八工区安装、装修施工
122天 2019-12-23 2020-04-22 72[FS-122]
74
轨道工程铺设施工(全线轨通2021年9月底)
334天 2020-11-01 2021-09-30 71,51,33[FS+78],6
75
设备安装(风、水、电安装及其他)工程
640天 2020-04-01 2021-12-31 2[SS+944]
76
系统安装(通信、信号供电及其他)工程(全线电通2022年3月底)
365天 2021-04-01 2022-03-31 72,67,57,47,36,28,18[FS-3],9
77
全线设备系统总联调
160天 2022-04-01 2022-09-07 75,76,74,73,37,58,68,48,29,19,10
78
运营条件评估开始
0天 2022-09-07 2022-09-07 77
79
满足开通试运行条件
0天 2022-09-07 2022-09-07 78
80
试运行
79天 2022-09-08 2022-11-25 79
81
满足开通试运营条件(开通试运营2022年12月31日)
0天 2022-11-25 2022-11-25 80
