 梧桐公馆二期二标8#

梧桐公馆二期二标8#

文件编号 4328 工期 408天 开始时间 2017-07-22 结束时间 2018-09-02
任务数 38K 整理日期 2019/5/17 下载次数 3893
下载地址 计划文件点击下载(登录后才可以下载)

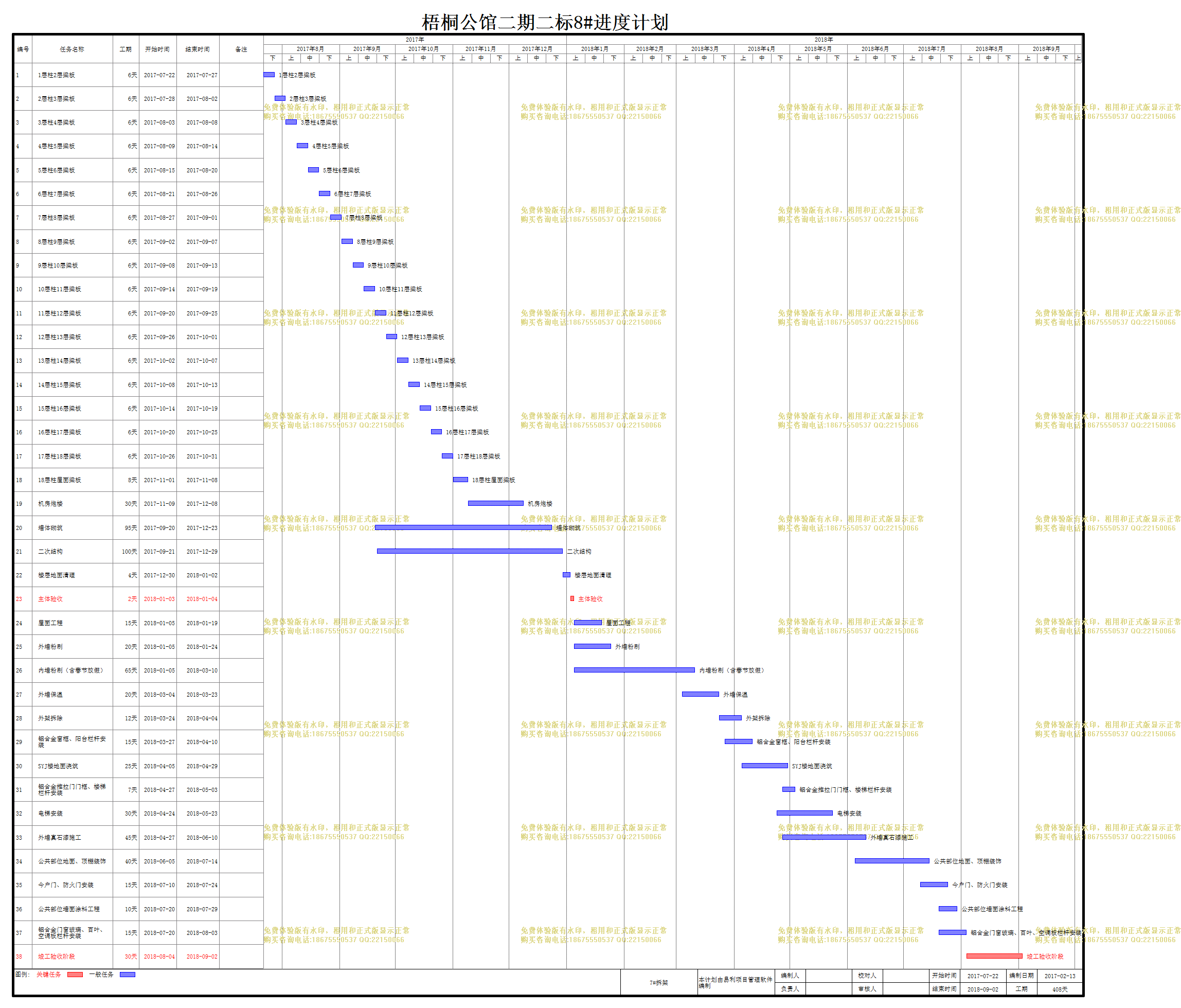

计划内容
梧桐公馆二期二标8#

编号

任务名称

工期

开始时间

结束时间

备注

1
1层柱2层梁板
6天 2017-07-22 2017-07-27
2
2层柱3层梁板
6天 2017-07-28 2017-08-02
3
3层柱4层梁板
6天 2017-08-03 2017-08-08
4
4层柱5层梁板
6天 2017-08-09 2017-08-14
5
5层柱6层梁板
6天 2017-08-15 2017-08-20
6
6层柱7层梁板
6天 2017-08-21 2017-08-26
7
7层柱8层梁板
6天 2017-08-27 2017-09-01
8
8层柱9层梁板
6天 2017-09-02 2017-09-07
9
9层柱10层梁板
6天 2017-09-08 2017-09-13
10
10层柱11层梁板
6天 2017-09-14 2017-09-19
11
11层柱12层梁板
6天 2017-09-20 2017-09-25
12
12层柱13层梁板
6天 2017-09-26 2017-10-01
13
13层柱14层梁板
6天 2017-10-02 2017-10-07
14
14层柱15层梁板
6天 2017-10-08 2017-10-13
15
15层柱16层梁板
6天 2017-10-14 2017-10-19
16
16层柱17层梁板
6天 2017-10-20 2017-10-25
17
17层柱18层梁板
6天 2017-10-26 2017-10-31
18
18层柱屋面梁板
8天 2017-11-01 2017-11-08
19
机房炮楼
30天 2017-11-09 2017-12-08
20
墙体砌筑
95天 2017-09-20 2017-12-23
21
二次结构
100天 2017-09-21 2017-12-29
22
楼层地面清理
4天 2017-12-30 2018-01-02
23
主体验收
2天 2018-01-03 2018-01-04
24
屋面工程
15天 2018-01-05 2018-01-19
25
外墙粉刷
20天 2018-01-05 2018-01-24
26
内墙粉刷(含春节放假)
65天 2018-01-05 2018-03-10
27
外墙保温
20天 2018-03-04 2018-03-23
28
外架拆除
12天 2018-03-24 2018-04-04
29
铝合金窗框、阳台栏杆安装
15天 2018-03-27 2018-04-10
30
SYJ楼地面浇筑
25天 2018-04-05 2018-04-29
31
铝合金推拉门门框、楼梯栏杆安装
7天 2018-04-27 2018-05-03
32
电梯安装
30天 2018-04-24 2018-05-23
33
外墙真石漆施工
45天 2018-04-27 2018-06-10
34
公共部位地面、顶棚装饰
40天 2018-06-05 2018-07-14
35
今户门、防火门安装
15天 2018-07-10 2018-07-24
36
公共部位墙面涂料工程
10天 2018-07-20 2018-07-29
37
铝合金门窗玻璃、百叶、空调板栏杆安装
15天 2018-07-20 2018-08-03
38
竣工验收阶段
30天 2018-08-04 2018-09-02

局部效果预览,详细内容请下载附件查看
