文件编号 | 4312 | 工期 | 179天 | 开始时间 | 2015-07-28 | 结束时间 | 2016-01-22 |
任务数 | 39K | 整理日期 | 2019/5/17 | 下载次数 | 3891次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

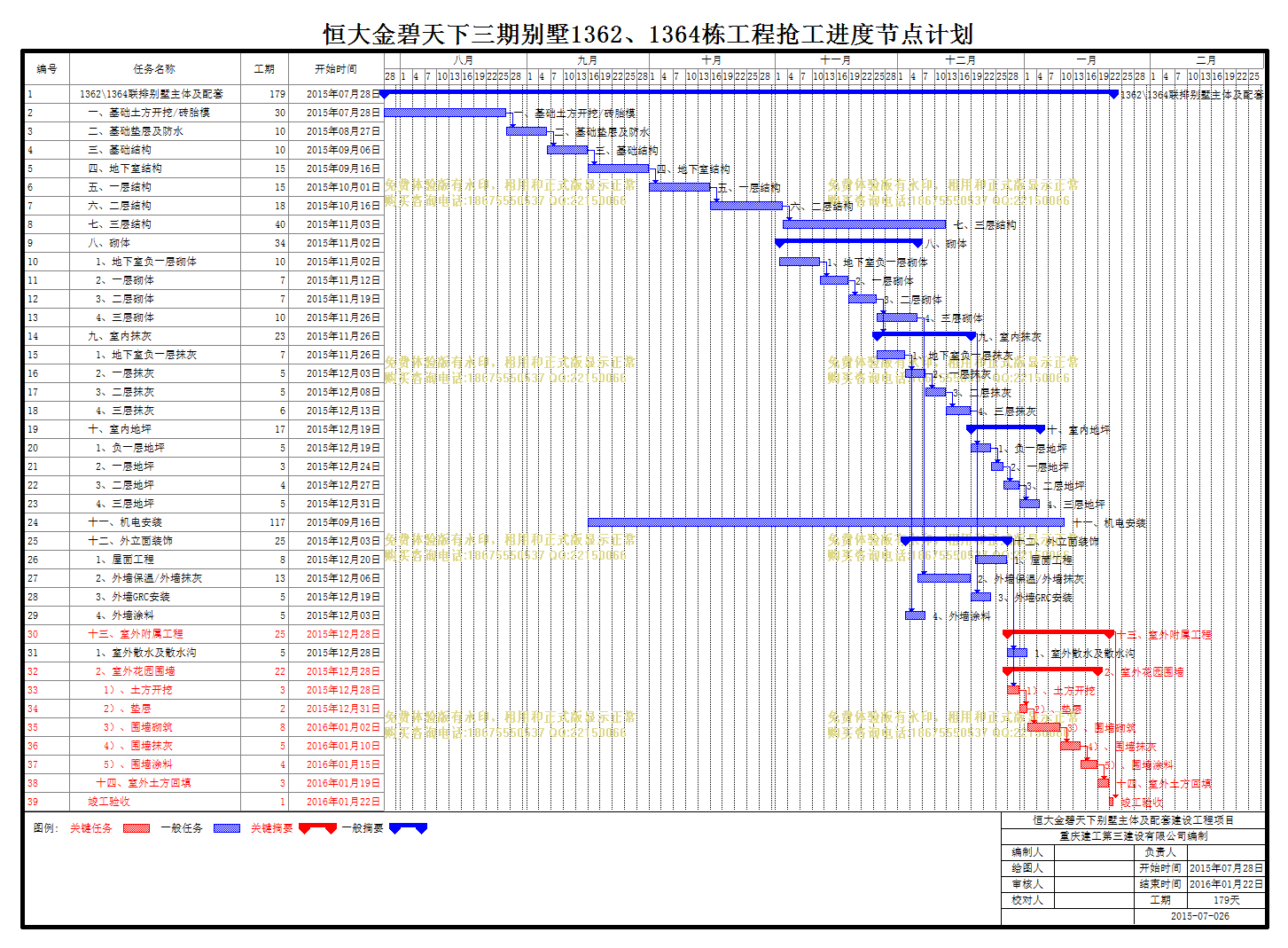

恒大金碧天下别墅主体及配套建设工程项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 1362\1364联排别墅主体及配套 |
179天 | 2015年07月28日 | 2016年01月22日 |
2 | 一、基础土方开挖/砖胎模 |
30天 | 2015年07月28日 | 2015年08月26日 |
3 | 二、基础垫层及防水 |
10天 | 2015年08月27日 | 2015年09月05日 |
4 | 三、基础结构 |
10天 | 2015年09月06日 | 2015年09月15日 |
5 | 四、地下室结构 |
15天 | 2015年09月16日 | 2015年09月30日 |
6 | 五、一层结构 |
15天 | 2015年10月01日 | 2015年10月15日 |
7 | 六、二层结构 |
18天 | 2015年10月16日 | 2015年11月02日 |
8 | 七、三层结构 |
40天 | 2015年11月03日 | 2015年12月12日 |
9 | 八、砌体 |
34天 | 2015年11月02日 | 2015年12月05日 |
10 | 1、地下室负一层砌体 |
10天 | 2015年11月02日 | 2015年11月11日 |
11 | 2、一层砌体 |
7天 | 2015年11月12日 | 2015年11月18日 |
12 | 3、二层砌体 |
7天 | 2015年11月19日 | 2015年11月25日 |
13 | 4、三层砌体 |
10天 | 2015年11月26日 | 2015年12月05日 |
14 | 九、室内抹灰 |
23天 | 2015年11月26日 | 2015年12月18日 |
15 | 1、地下室负一层抹灰 |
7天 | 2015年11月26日 | 2015年12月02日 |
16 | 2、一层抹灰 |
5天 | 2015年12月03日 | 2015年12月07日 |
17 | 3、二层抹灰 |
5天 | 2015年12月08日 | 2015年12月12日 |
18 | 4、三层抹灰 |
6天 | 2015年12月13日 | 2015年12月18日 |
19 | 十、室内地坪 |
17天 | 2015年12月19日 | 2016年01月04日 |
20 | 1、负一层地坪 |
5天 | 2015年12月19日 | 2015年12月23日 |
21 | 2、一层地坪 |
3天 | 2015年12月24日 | 2015年12月26日 |
22 | 3、二层地坪 |
4天 | 2015年12月27日 | 2015年12月30日 |
23 | 4、三层地坪 |
5天 | 2015年12月31日 | 2016年01月04日 |
24 | 十一、机电安装 |
117天 | 2015年09月16日 | 2016年01月10日 |
25 | 十二、外立面装饰 |
25天 | 2015年12月03日 | 2015年12月27日 |
26 | 1、屋面工程 |
8天 | 2015年12月20日 | 2015年12月27日 |
27 | 2、外墙保温/外墙抹灰 |
13天 | 2015年12月06日 | 2015年12月18日 |
28 | 3、外墙GRC安装 |
5天 | 2015年12月19日 | 2015年12月23日 |
29 | 4、外墙涂料 |
5天 | 2015年12月03日 | 2015年12月07日 |
30 | 十三、室外附属工程 |
25天 | 2015年12月28日 | 2016年01月21日 |
31 | 1、室外散水及散水沟 |
5天 | 2015年12月28日 | 2016年01月01日 |
32 | 2、室外花园围墙 |
22天 | 2015年12月28日 | 2016年01月18日 |
33 | 1)、土方开挖 |
3天 | 2015年12月28日 | 2015年12月30日 |
34 | 2)、垫层 |
2天 | 2015年12月31日 | 2016年01月01日 |
35 | 3)、围墙砌筑 |
8天 | 2016年01月02日 | 2016年01月09日 |
36 | 4)、围墙抹灰 |
5天 | 2016年01月10日 | 2016年01月14日 |
37 | 5)、围墙涂料 |
4天 | 2016年01月15日 | 2016年01月18日 |
38 | 十四、室外土方回填 |
3天 | 2016年01月19日 | 2016年01月21日 |
39 | 竣工验收 |
1天 | 2016年01月22日 | 2016年01月22日 |
