 恒大金碧天下别墅主体及配套建设工程项目

恒大金碧天下别墅主体及配套建设工程项目

文件编号 4307 工期 182天 开始时间 2015-12-15 结束时间 2016-06-13
任务数 39K 整理日期 2019/5/17 下载次数 3890
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

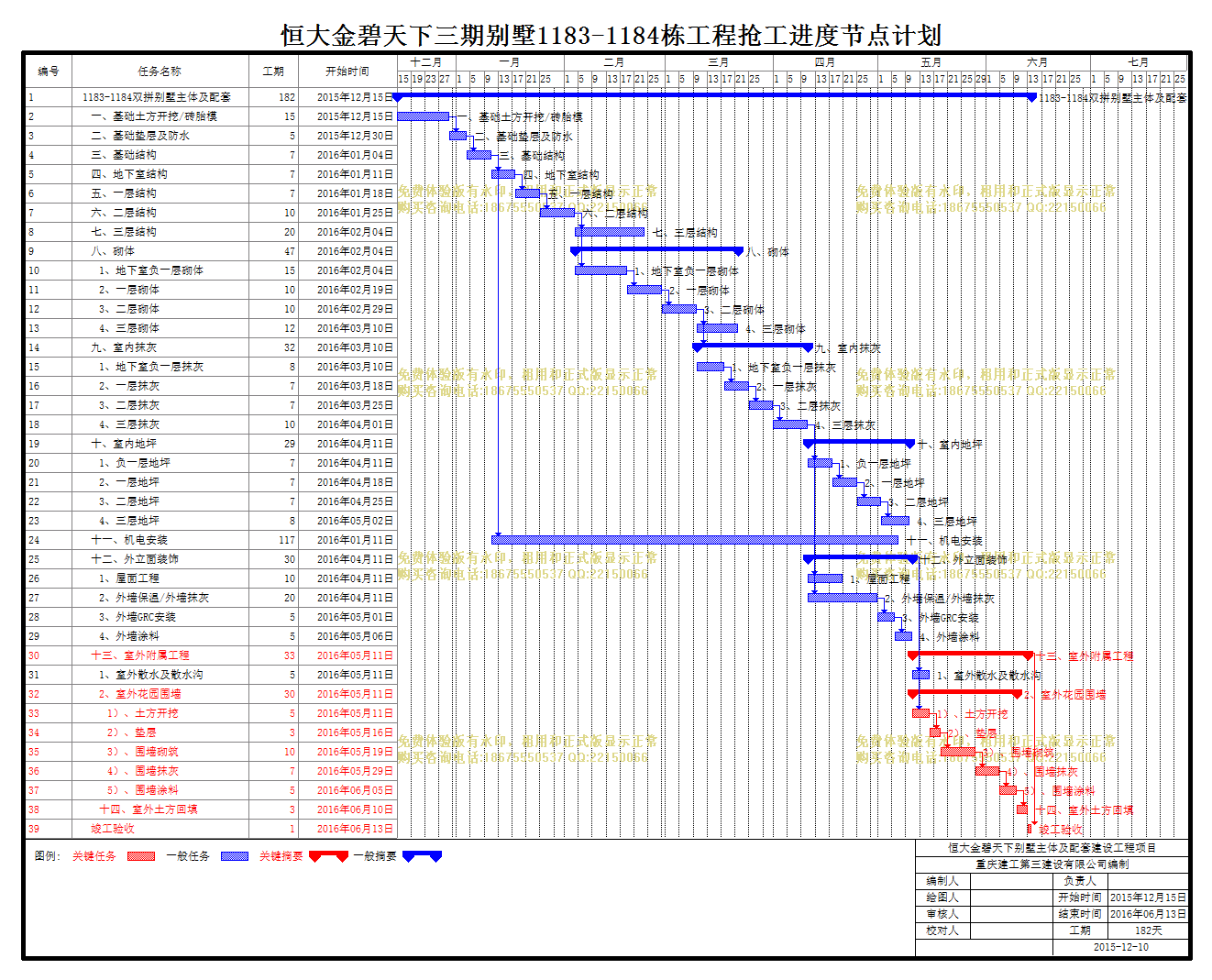

恒大金碧天下别墅主体及配套建设工程项目

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
1183-1184双拼别墅主体及配套
182天 2015年12月15日 2016年06月13日
2
一、基础土方开挖/砖胎模
15天 2015年12月15日 2015年12月29日
3
二、基础垫层及防水
5天 2015年12月30日 2016年01月03日 2
4
三、基础结构
7天 2016年01月04日 2016年01月10日 3
5
四、地下室结构
7天 2016年01月11日 2016年01月17日 4
6
五、一层结构
7天 2016年01月18日 2016年01月24日 5
7
六、二层结构
10天 2016年01月25日 2016年02月03日 6
8
七、三层结构
20天 2016年02月04日 2016年02月23日 7
9
八、砌体
47天 2016年02月04日 2016年03月21日
10
1、地下室负一层砌体
15天 2016年02月04日 2016年02月18日 7
11
2、一层砌体
10天 2016年02月19日 2016年02月28日 10
12
3、二层砌体
10天 2016年02月29日 2016年03月09日 11
13
4、三层砌体
12天 2016年03月10日 2016年03月21日 12
14
九、室内抹灰
32天 2016年03月10日 2016年04月10日 12
15
1、地下室负一层抹灰
8天 2016年03月10日 2016年03月17日
16
2、一层抹灰
7天 2016年03月18日 2016年03月24日 15
17
3、二层抹灰
7天 2016年03月25日 2016年03月31日 16
18
4、三层抹灰
10天 2016年04月01日 2016年04月10日 17
19
十、室内地坪
29天 2016年04月11日 2016年05月09日
20
1、负一层地坪
7天 2016年04月11日 2016年04月17日 18
21
2、一层地坪
7天 2016年04月18日 2016年04月24日 20
22
3、二层地坪
7天 2016年04月25日 2016年05月01日 21
23
4、三层地坪
8天 2016年05月02日 2016年05月09日 22
24
十一、机电安装
117天 2016年01月11日 2016年05月06日 4
25
十二、外立面装饰
30天 2016年04月11日 2016年05月10日
26
1、屋面工程
10天 2016年04月11日 2016年04月20日 18
27
2、外墙保温/外墙抹灰
20天 2016年04月11日 2016年04月30日 18
28
3、外墙GRC安装
5天 2016年05月01日 2016年05月05日 27
29
4、外墙涂料
5天 2016年05月06日 2016年05月10日 28
30
十三、室外附属工程
33天 2016年05月11日 2016年06月12日
31
1、室外散水及散水沟
5天 2016年05月11日 2016年05月15日 25
32
2、室外花园围墙
30天 2016年05月11日 2016年06月09日
33
1)、土方开挖
5天 2016年05月11日 2016年05月15日 25
34
2)、垫层
3天 2016年05月16日 2016年05月18日 33
35
3)、围墙砌筑
10天 2016年05月19日 2016年05月28日 34
36
4)、围墙抹灰
7天 2016年05月29日 2016年06月04日 35
37
5)、围墙涂料
5天 2016年06月05日 2016年06月09日 36
38
十四、室外土方回填
3天 2016年06月10日 2016年06月12日 37
39
竣工验收
1天 2016年06月13日 2016年06月13日 30
