文件编号 | 4302 | 工期 | 211天 | 开始时间 | 2015-03-11 | 结束时间 | 2015-10-07 |
任务数 | 34K | 整理日期 | 2019/5/17 | 下载次数 | 3889次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

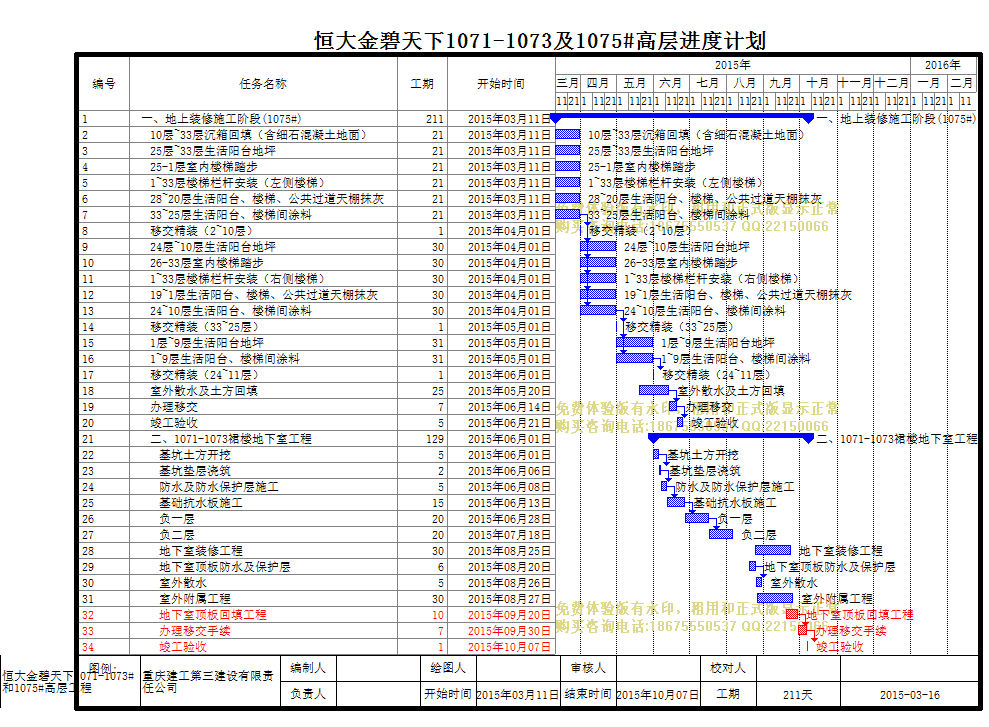

恒大金碧天下进度计划 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 一、地上装修施工阶段(1075#) |
211天 | 2015年03月11日 | 2015年10月07日 | ||
2 | 10层~33层沉箱回填(含细石混凝土地面) |
21天 | 2015年03月11日 | 2015年03月31日 | ||
3 | 25层~33层生活阳台地坪 |
21天 | 2015年03月11日 | 2015年03月31日 | ||
4 | 25-1层室内楼梯踏步 |
21天 | 2015年03月11日 | 2015年03月31日 | ||
5 | 1~33层楼梯栏杆安装(左侧楼梯) |
21天 | 2015年03月11日 | 2015年03月31日 | ||
6 | 28~20层生活阳台、楼梯、公共过道天棚抹灰 |
21天 | 2015年03月11日 | 2015年03月31日 | ||
7 | 33~25层生活阳台、楼梯间涂料 |
21天 | 2015年03月11日 | 2015年03月31日 | ||
8 | 移交精装(2~10层) |
1天 | 2015年04月01日 | 2015年04月01日 | 7 | |
9 | 24层~10层生活阳台地坪 |
30天 | 2015年04月01日 | 2015年04月30日 | 7 | |
10 | 26-33层室内楼梯踏步 |
30天 | 2015年04月01日 | 2015年04月30日 | 7 | |
11 | 1~33层楼梯栏杆安装(右侧楼梯) |
30天 | 2015年04月01日 | 2015年04月30日 | 7 | |
12 | 19~1层生活阳台、楼梯、公共过道天棚抹灰 |
30天 | 2015年04月01日 | 2015年04月30日 | 7 | |
13 | 24~10层生活阳台、楼梯间涂料 |
30天 | 2015年04月01日 | 2015年04月30日 | 7 | |
14 | 移交精装(33~25层) |
1天 | 2015年05月01日 | 2015年05月01日 | 13 | |
15 | 1层~9层生活阳台地坪 |
31天 | 2015年05月01日 | 2015年05月31日 | 13 | |
16 | 1~9层生活阳台、楼梯间涂料 |
31天 | 2015年05月01日 | 2015年05月31日 | 13 | |
17 | 移交精装(24~11层) |
1天 | 2015年06月01日 | 2015年06月01日 | 16 | |
18 | 室外散水及土方回填 |
25天 | 2015年05月20日 | 2015年06月13日 | ||
19 | 办理移交 |
7天 | 2015年06月14日 | 2015年06月20日 | 18 | |
20 | 竣工验收 |
5天 | 2015年06月21日 | 2015年06月25日 | 19 | |
21 | 二、1071-1073裙楼地下室工程 |
129天 | 2015年06月01日 | 2015年10月07日 | ||
22 | 基坑土方开挖 |
5天 | 2015年06月01日 | 2015年06月05日 | ||
23 | 基坑垫层浇筑 |
2天 | 2015年06月06日 | 2015年06月07日 | 22 | |
24 | 防水及防水保护层施工 |
5天 | 2015年06月08日 | 2015年06月12日 | 23 | |
25 | 基础抗水板施工 |
15天 | 2015年06月13日 | 2015年06月27日 | 24 | |
26 | 负一层 |
20天 | 2015年06月28日 | 2015年07月17日 | 25 | |
27 | 负二层 |
20天 | 2015年07月18日 | 2015年08月06日 | 26 | |
28 | 地下室装修工程 |
30天 | 2015年08月25日 | 2015年09月23日 | ||
29 | 地下室顶板防水及保护层 |
6天 | 2015年08月20日 | 2015年08月25日 | ||
30 | 室外散水 |
5天 | 2015年08月26日 | 2015年08月30日 | 29 | |
31 | 室外附属工程 |
30天 | 2015年08月27日 | 2015年09月25日 | ||
32 | 地下室顶板回填工程 |
10天 | 2015年09月20日 | 2015年09月29日 | ||
33 | 办理移交手续 |
7天 | 2015年09月30日 | 2015年10月06日 | 32 | |
34 | 竣工验收 |
1天 | 2015年10月07日 | 2015年10月07日 | 33 |
