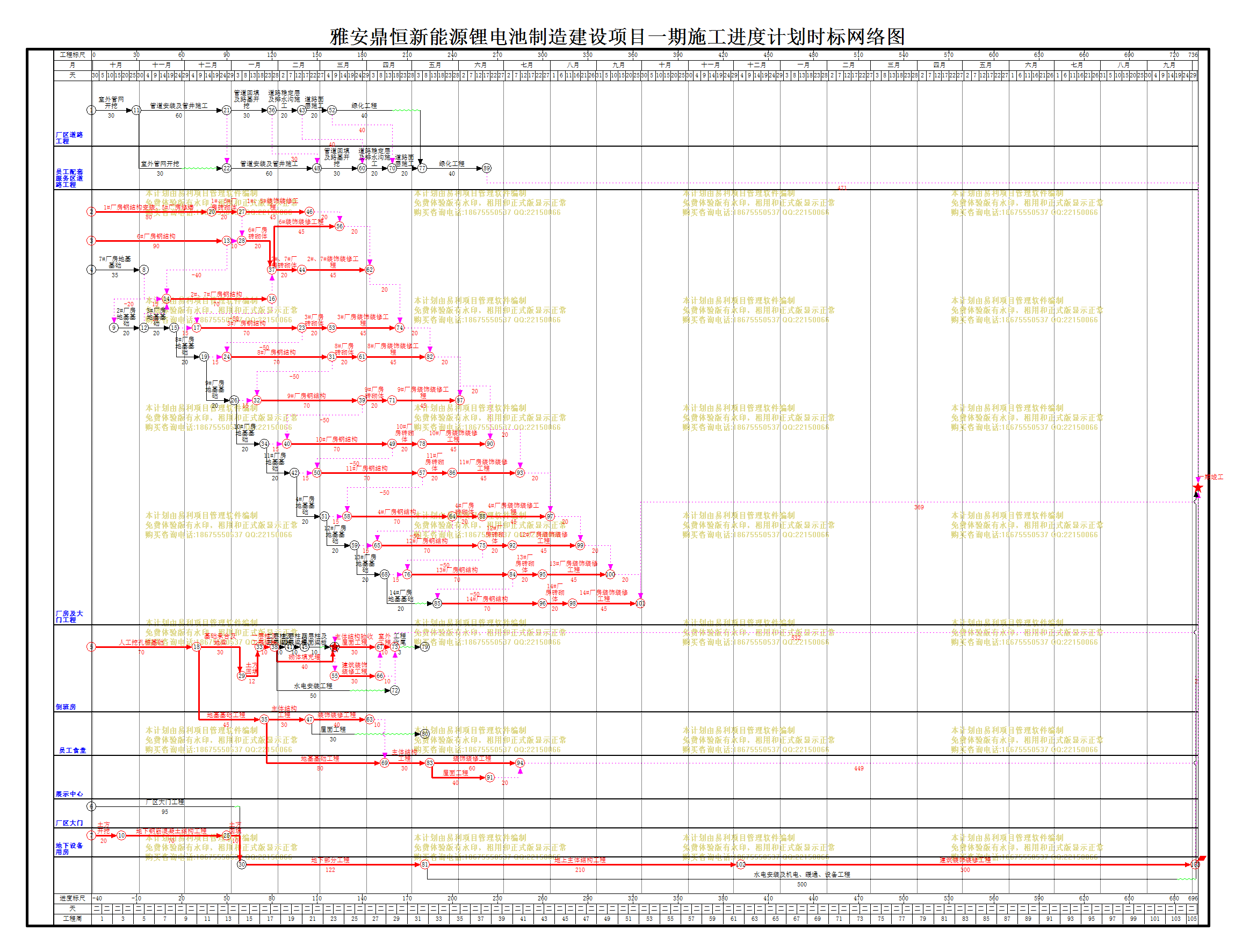

雅安鼎恒新能源锂电池制造建设项目一期总体施工进度计划| 文件编号 | 4226 | 工期 | 734天 | 开始时间 | 2014-09-30 | 结束时间 | 2016-10-04 |
| 任务数 | 111K | 整理日期 | 2019/5/17 | 下载次数 | 3898次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
| 雅安鼎恒新能源锂电池制造建设项目一期总体施工进度计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | 市政管网、道路及绿化工程 |
260天 | 2014年09月30日 | 2015年06月16日 | ||
| 2 | 厂区 |
200天 | 2014年09月30日 | 2015年04月17日 | ||
| 3 | 室外管网开挖 |
30天 | 2014年09月30日 | 2014年10月29日 | ||
| 4 | 管道安装及管井施工 |
60天 | 2014年10月30日 | 2014年12月28日 | 3 | |
| 5 | 管道回填及路基开挖 |
30天 | 2014年12月29日 | 2015年01月27日 | 4 | |
| 6 | 道路稳定层及排水沟施工 |
20天 | 2015年01月28日 | 2015年02月16日 | 5 | |
| 7 | 道路面层施工 |
20天 | 2015年02月17日 | 2015年03月08日 | 6 | |
| 8 | 绿化工程 |
40天 | 2015年03月09日 | 2015年04月17日 | 7 | |
| 9 | 员工配套服务区及研发中心区 |
230天 | 2014年10月30日 | 2015年06月16日 | ||
| 10 | 室外管网开挖 |
30天 | 2014年10月30日 | 2014年11月28日 | 3 | |
| 11 | 管道安装及管井施工 |
60天 | 2014年12月29日 | 2015年02月26日 | 4,10 | |
| 12 | 管道回填及路基开挖 |
30天 | 2015年02月27日 | 2015年03月28日 | 5,11 | |
| 13 | 道路稳定层及排水沟施工 |
20天 | 2015年03月29日 | 2015年04月17日 | 6,12 | |
| 14 | 道路面层施工 |
20天 | 2015年04月18日 | 2015年05月07日 | 7,13 | |
| 15 | 绿化工程 |
40天 | 2015年05月08日 | 2015年06月16日 | 14,8 | |
| 16 | 厂区大门工程 |
95天 | 2014年09月30日 | 2015年01月02日 | ||
| 17 | 1~14#厂房 |
365天 | 2014年09月30日 | 2015年09月29日 | ||
| 18 | 1#、5#厂房 |
145天 | 2014年09月30日 | 2015年02月21日 | ||
| 19 | 1#厂房钢结构安装、5#厂房修缮 |
80天 | 2014年09月30日 | 2014年12月18日 | ||
| 20 | 1#、5#厂房砖砌体 |
20天 | 2014年12月19日 | 2015年01月07日 | 19 | |
| 21 | 1#、5#装饰装修工程 |
45天 | 2015年01月08日 | 2015年02月21日 | 20 | |
| 22 | 6#厂房 |
165天 | 2014年09月30日 | 2015年03月13日 | ||
| 23 | 6#厂房钢结构 |
90天 | 2014年09月30日 | 2014年12月28日 | ||
| 24 | 6#厂房砖砌体 |
20天 | 2015年01月08日 | 2015年01月27日 | 20,23 | |
| 25 | 6#装饰装修工程 |
45天 | 2015年01月28日 | 2015年03月13日 | 21[FF+20],24 | |
| 26 | 2#、7#厂房 |
185天 | 2014年09月30日 | 2015年04月02日 | ||
| 27 | 7#厂房地基基础 |
35天 | 2014年09月30日 | 2014年11月03日 | ||
| 28 | 2#厂房地基基础 |
20天 | 2014年10月15日 | 2014年11月03日 | 27[FS-20] | |
| 29 | 2#、7#厂房钢结构 |
70天 | 2014年11月19日 | 2015年01月27日 | 27,28,23[FS-40] | |
| 30 | 2#、7#厂房砖砌体 |
20天 | 2015年01月28日 | 2015年02月16日 | 24,29 | |
| 31 | 2#、7#装饰装修工程 |
45天 | 2015年02月17日 | 2015年04月02日 | 25[FF+20],30 | |
| 32 | 3#厂房 |
170天 | 2014年11月04日 | 2015年04月22日 | ||
| 33 | 3#厂房地基基础 |
20天 | 2014年11月04日 | 2014年11月23日 | 28 | |
| 34 | 3#厂房钢结构 |
70天 | 2014年12月09日 | 2015年02月16日 | 33,29[FS-50] | |
| 35 | 3#厂房砖砌体 |
20天 | 2015年02月17日 | 2015年03月08日 | 34 | |
| 36 | 3#厂房装饰装修工程 |
45天 | 2015年03月09日 | 2015年04月22日 | 31[FF+20],35 | |
| 37 | 8#厂房 |
170天 | 2014年11月24日 | 2015年05月12日 | ||
| 38 | 8#厂房地基基础 |
20天 | 2014年11月24日 | 2014年12月13日 | 33 | |
| 39 | 8#厂房钢结构 |
70天 | 2014年12月29日 | 2015年03月08日 | 38,34[FS-50] | |
| 40 | 8#厂房砖砌体 |
20天 | 2015年03月09日 | 2015年03月28日 | 39 | |
| 41 | 8#厂房装饰装修工程 |
45天 | 2015年03月29日 | 2015年05月12日 | 36[FF+20],40 | |
| 42 | 9#厂房 |
170天 | 2014年12月14日 | 2015年06月01日 | ||
| 43 | 9#厂房地基基础 |
20天 | 2014年12月14日 | 2015年01月02日 | 38 | |
| 44 | 9#厂房钢结构 |
70天 | 2015年01月18日 | 2015年03月28日 | 43,39[FS-50] | |
| 45 | 9#厂房砖砌体 |
20天 | 2015年03月29日 | 2015年04月17日 | 44 | |
| 46 | 9#厂房装饰装修工程 |
45天 | 2015年04月18日 | 2015年06月01日 | 41[FF+20],45 | |
| 47 | 10#厂房 |
170天 | 2015年01月03日 | 2015年06月21日 | ||
| 48 | 10#厂房地基基础 |
20天 | 2015年01月03日 | 2015年01月22日 | 43 | |
| 49 | 10#厂房钢结构 |
70天 | 2015年02月07日 | 2015年04月17日 | 48,44[FS-50] | |
| 50 | 10#厂房砖砌体 |
20天 | 2015年04月18日 | 2015年05月07日 | 49 | |
| 51 | 10#厂房装饰装修工程 |
45天 | 2015年05月08日 | 2015年06月21日 | 46[FF+20],50 | |
| 52 | 11#厂房 |
170天 | 2015年01月23日 | 2015年07月11日 | ||
| 53 | 11#厂房地基基础 |
20天 | 2015年01月23日 | 2015年02月11日 | 48 | |
| 54 | 11#厂房钢结构 |
70天 | 2015年02月27日 | 2015年05月07日 | 53,49[FS-50] | |
| 55 | 11#厂房砖砌体 |
20天 | 2015年05月08日 | 2015年05月27日 | 54 | |
| 56 | 11#厂房装饰装修工程 |
45天 | 2015年05月28日 | 2015年07月11日 | 51[FF+20],55 | |
| 57 | 4#厂房 |
170天 | 2015年02月12日 | 2015年07月31日 | ||
| 58 | 4#厂房地基基础 |
20天 | 2015年02月12日 | 2015年03月03日 | 53 | |
| 59 | 4#厂房钢结构 |
70天 | 2015年03月19日 | 2015年05月27日 | 58,54[FS-50] | |
| 60 | 4#厂房砖砌体 |
20天 | 2015年05月28日 | 2015年06月16日 | 59 | |
| 61 | 4#厂房装饰装修工程 |
45天 | 2015年06月17日 | 2015年07月31日 | 56[FF+20],60 | |
| 62 | 12#厂房 |
170天 | 2015年03月04日 | 2015年08月20日 | ||
| 63 | 12#厂房地基基础 |
20天 | 2015年03月04日 | 2015年03月23日 | 58 | |
| 64 | 12#厂房钢结构 |
70天 | 2015年04月08日 | 2015年06月16日 | 63,59[FS-50] | |
| 65 | 12#厂房砖砌体 |
20天 | 2015年06月17日 | 2015年07月06日 | 64 | |
| 66 | 12#厂房装饰装修工程 |
45天 | 2015年07月07日 | 2015年08月20日 | 61[FF+20],65 | |
| 67 | 13#厂房 |
170天 | 2015年03月24日 | 2015年09月09日 | ||
| 68 | 13#厂房地基基础 |
20天 | 2015年03月24日 | 2015年04月12日 | 63 | |
| 69 | 13#厂房钢结构 |
70天 | 2015年04月28日 | 2015年07月06日 | 68,64[FS-50] | |
| 70 | 13#厂房砖砌体 |
20天 | 2015年07月07日 | 2015年07月26日 | 69 | |
| 71 | 13#厂房装饰装修工程 |
45天 | 2015年07月27日 | 2015年09月09日 | 66[FF+20],70 | |
| 72 | 14#厂房 |
170天 | 2015年04月13日 | 2015年09月29日 | ||
| 73 | 14#厂房地基基础 |
20天 | 2015年04月13日 | 2015年05月02日 | 68 | |
| 74 | 14#厂房钢结构 |
70天 | 2015年05月18日 | 2015年07月26日 | 73,69[FS-50] | |
| 75 | 14#厂房砖砌体 |
20天 | 2015年07月27日 | 2015年08月15日 | 74 | |
| 76 | 14#厂房装饰装修工程 |
45天 | 2015年08月16日 | 2015年09月29日 | 71[FF+20],75 | |
| 77 | 20#楼倒班房 |
205天 | 2014年09月30日 | 2015年04月22日 | ||
| 78 | 人工挖孔桩基础 |
70天 | 2014年09月30日 | 2014年12月08日 | ||
| 79 | 基础承台及地梁 |
30天 | 2014年12月09日 | 2015年01月07日 | 78 | |
| 80 | 土方回填 |
12天 | 2015年01月08日 | 2015年01月19日 | 79 | |
| 81 | 一层柱及二层梁板 |
10天 | 2015年01月20日 | 2015年01月29日 | 80 | |
| 82 | 二层柱及三层梁板 |
10天 | 2015年01月30日 | 2015年02月08日 | 81 | |
| 83 | 三层柱及四层梁板 |
10天 | 2015年02月09日 | 2015年02月18日 | 82 | |
| 84 | 四层柱及屋面梁板 |
10天 | 2015年02月19日 | 2015年02月28日 | 83 | |
| 85 | 砌体填充墙 |
40天 | 2015年01月30日 | 2015年03月10日 | 81 | |
| 86 | 主体结构验收 |
0天 | 2015年03月10日 | 2015年03月10日 | 85 | |
| 87 | 屋面工程 |
30天 | 2015年03月11日 | 2015年04月09日 | 86,84 | |
| 88 | 建筑装饰装修工程 |
30天 | 2015年03月11日 | 2015年04月09日 | 86,85 | |
| 89 | 水电安装工程 |
50天 | 2015年01月30日 | 2015年03月20日 | 85[SS] | |
| 90 | 室外工程 |
10天 | 2015年04月10日 | 2015年04月19日 | 88,87 | |
| 91 | 工程收尾 |
3天 | 2015年04月20日 | 2015年04月22日 | 90,88,89 | |
| 92 | 22#楼食堂 |
115天 | 2014年12月09日 | 2015年04月02日 | ||
| 93 | 地基基础工程 |
45天 | 2014年12月09日 | 2015年01月22日 | 78 | |
| 94 | 主体结构工程 |
30天 | 2015年01月23日 | 2015年02月21日 | 93 | |
| 95 | 装饰装修工程 |
40天 | 2015年02月22日 | 2015年04月02日 | 94 | |
| 96 | 屋面工程 |
30天 | 2015年02月22日 | 2015年03月23日 | 94 | |
| 97 | 24#楼展示中心 |
170天 | 2015年01月23日 | 2015年07月11日 | ||
| 98 | 地基基础工程 |
80天 | 2015年01月23日 | 2015年04月12日 | 93 | |
| 99 | 主体结构工程 |
30天 | 2015年04月13日 | 2015年05月12日 | 95[FS+10],98 | |
| 100 | 装饰装修工程 |
60天 | 2015年05月13日 | 2015年07月11日 | 101[FF+20],99 | |
| 101 | 屋面工程 |
40天 | 2015年05月13日 | 2015年06月21日 | 99 | |
| 102 | 地下设备用房 |
100天 | 2014年09月30日 | 2015年01月07日 | ||
| 103 | 土方开挖 |
20天 | 2014年09月30日 | 2014年10月19日 | ||
| 104 | 地下钢筋混凝土结构工程 |
70天 | 2014年10月20日 | 2014年12月28日 | 103 | |
| 105 | 土方回填 |
10天 | 2014年12月29日 | 2015年01月07日 | 104 | |
| 106 | 21#楼研发中心 |
634天 | 2015年01月08日 | 2016年10月04日 | ||
| 107 | 地下部分工程 |
122天 | 2015年01月08日 | 2015年05月09日 | 105,16 | |
| 108 | 地上主体结构工程 |
210天 | 2015年05月10日 | 2015年12月05日 | 102,77,92,107 | |
| 109 | 建筑装饰装修工程 |
300天 | 2015年12月06日 | 2016年09月30日 | 108 | |
| 110 | 水电安装及机电、暖通、设备工程 |
500天 | 2015年05月10日 | 2016年09月20日 | 107 | |
| 111 | 一期竣工 |
0天 | 2016年10月04日 | 2016年10月04日 | 110,100[FS+449],90[FS+532],76[FS+369],109[FS+2],15[FS+471] |
