 世茂暨阳湖苑弱电智能化项目

世茂暨阳湖苑弱电智能化项目

文件编号 4090 工期 257天 开始时间 2015-07-01 结束时间 2016-03-13
任务数 25K 整理日期 2019/5/17 下载次数 3890
下载地址 计划文件点击下载(登录后才可以下载)

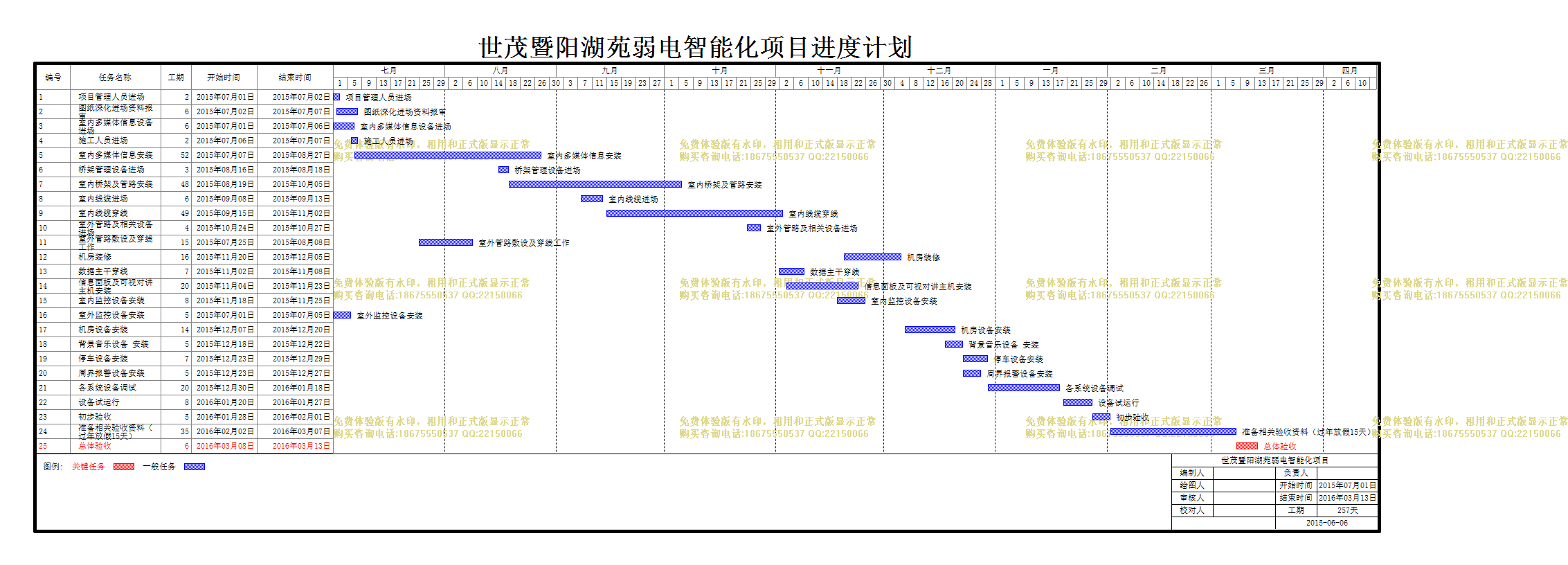

计划内容
世茂暨阳湖苑弱电智能化项目

编号

任务名称

工期

开始时间

结束时间

1
项目管理人员进场
2天 2015年07月01日 2015年07月02日
2
图纸深化进场资料报审
6天 2015年07月02日 2015年07月07日
3
室内多媒体信息设备进场
6天 2015年07月01日 2015年07月06日
4
施工人员进场
2天 2015年07月06日 2015年07月07日
5
室内多媒体信息安装
52天 2015年07月07日 2015年08月27日
6
桥架管理设备进场
3天 2015年08月16日 2015年08月18日
7
室内桥架及管路安装
48天 2015年08月19日 2015年10月05日
8
室内线缆进场
6天 2015年09月08日 2015年09月13日
9
室内线缆穿线
49天 2015年09月15日 2015年11月02日
10
室外管路及相关设备进场
4天 2015年10月24日 2015年10月27日
11
室外管路敷设及穿线工作
15天 2015年07月25日 2015年08月08日
12
机房装修
16天 2015年11月20日 2015年12月05日
13
数据主干穿线
7天 2015年11月02日 2015年11月08日
14
信息面板及可视对讲主机安装
20天 2015年11月04日 2015年11月23日
15
室内监控设备安装
8天 2015年11月18日 2015年11月25日
16
室外监控设备安装
5天 2015年07月01日 2015年07月05日
17
机房设备安装
14天 2015年12月07日 2015年12月20日
18
背景音乐设备 安装
5天 2015年12月18日 2015年12月22日
19
停车设备安装
7天 2015年12月23日 2015年12月29日
20
周界报警设备安装
5天 2015年12月23日 2015年12月27日
21
各系统设备调试
20天 2015年12月30日 2016年01月18日
22
设备试运行
8天 2016年01月20日 2016年01月27日
23
初步验收
5天 2016年01月28日 2016年02月01日
24
准备相关验收资料(过年放假15天)
35天 2016年02月02日 2016年03月07日
25
总体验收
6天 2016年03月08日 2016年03月13日

局部效果预览,详细内容请下载附件查看
