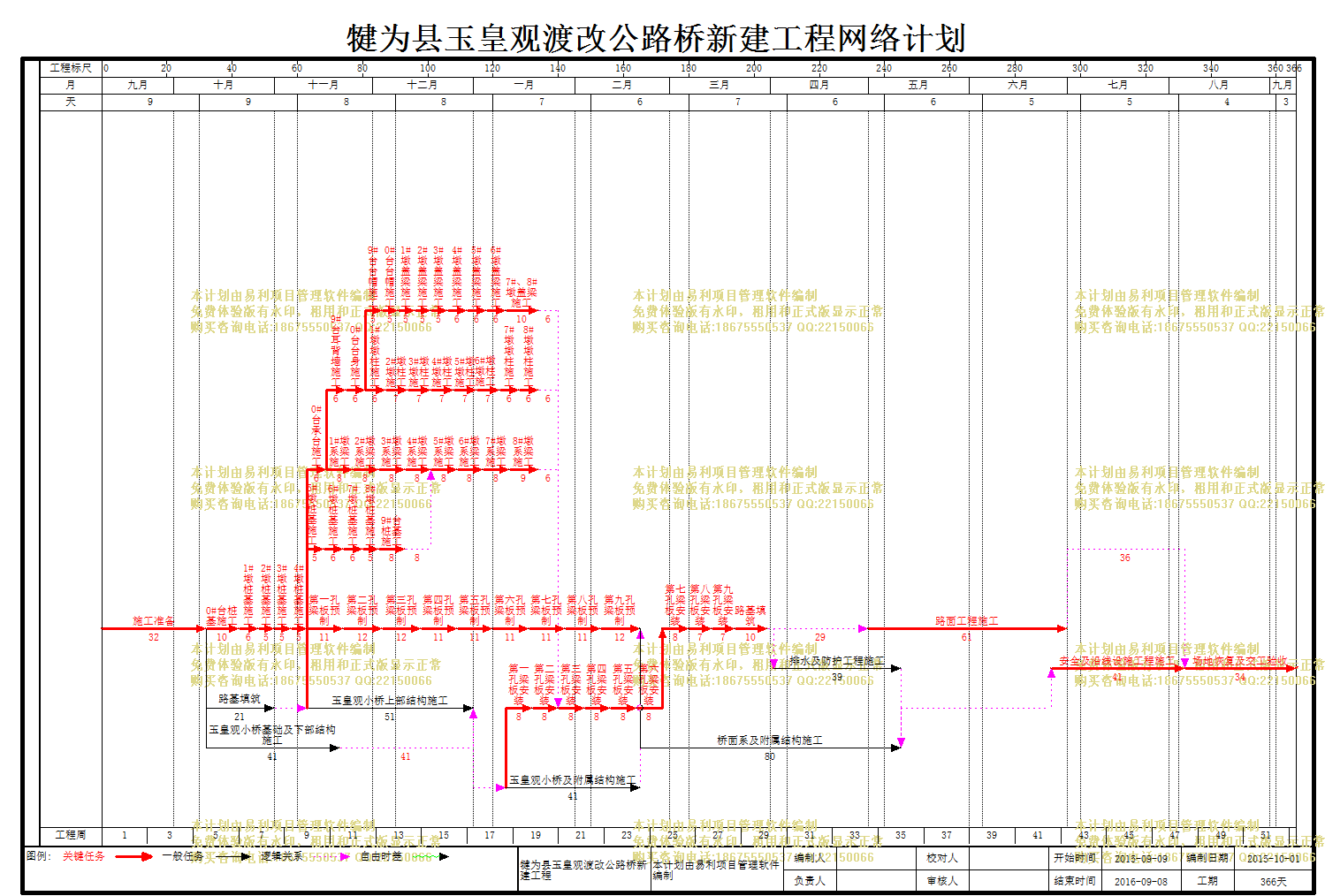

犍为县玉皇观渡改公路桥新建工程| 文件编号 | 4063 | 工期 | 366天 | 开始时间 | 2015-09-09 | 结束时间 | 2016-09-08 |
| 任务数 | 71K | 整理日期 | 2019/5/17 | 下载次数 | 3895次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
| 犍为县玉皇观渡改公路桥新建工程 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | 施工准备 |
32天 | 2015-09-09 | 2015-10-10 | ||
| 2 | 路基填筑 |
21天 | 2015-10-11 | 2015-10-31 | 1 | |
| 3 | 10天 | 2015-11-01 | 2015-11-10 | 2 | ||
| 4 | 玉皇观小桥基础及下部结构施工 |
41天 | 2015-10-11 | 2015-11-20 | 1 | |
| 5 | 0#台桩基施工 |
10天 | 2015-10-11 | 2015-10-20 | 1 | |
| 6 | 1#墩桩基施工 |
6天 | 2015-10-21 | 2015-10-26 | 5 | |
| 7 | 2#墩桩基施工 |
5天 | 2015-10-27 | 2015-10-31 | 6 | |
| 8 | 3#墩桩基施工 |
5天 | 2015-11-01 | 2015-11-05 | 7 | |
| 9 | 4#墩桩基施工 |
5天 | 2015-11-06 | 2015-11-10 | 8 | |
| 10 | 5#墩桩基施工 |
5天 | 2015-11-11 | 2015-11-15 | 9 | |
| 11 | 6#墩桩基施工 |
6天 | 2015-11-16 | 2015-11-21 | 10 | |
| 12 | 7#墩桩基施工 |
6天 | 2015-11-22 | 2015-11-27 | 11 | |
| 13 | 8#墩桩基施工 |
5天 | 2015-11-28 | 2015-12-02 | 12 | |
| 14 | 9#台桩基施工 |
8天 | 2015-12-03 | 2015-12-10 | 13 | |
| 15 | 玉皇观小桥上部结构施工 |
51天 | 2015-11-11 | 2015-12-31 | 3 | |
| 16 | 10天 | 2016-01-01 | 2016-01-10 | 15,4[FS+41] | ||
| 17 | 0#台承台施工 |
6天 | 2015-11-11 | 2015-11-16 | 3 | |
| 18 | 1#墩系梁施工 |
8天 | 2015-11-17 | 2015-11-24 | 17 | |
| 19 | 2#墩系梁施工 |
8天 | 2015-11-25 | 2015-12-02 | 18 | |
| 20 | 3#墩系梁施工 |
8天 | 2015-12-03 | 2015-12-10 | 19 | |
| 21 | 4#墩系梁施工 |
8天 | 2015-12-11 | 2015-12-18 | 20 | |
| 22 | 5#墩系梁施工 |
8天 | 2015-12-19 | 2015-12-26 | 14[FS+8],21 | |
| 23 | 6#墩系梁施工 |
8天 | 2015-12-27 | 2016-01-03 | 22 | |
| 24 | 7#墩系梁施工 |
8天 | 2016-01-04 | 2016-01-11 | 23 | |
| 25 | 8#墩系梁施工 |
9天 | 2016-01-12 | 2016-01-20 | 24 | |
| 26 | 9#台耳背墙施工 |
6天 | 2015-11-17 | 2015-11-22 | 17 | |
| 27 | 0#台台身施工 |
6天 | 2015-11-23 | 2015-11-28 | 26 | |
| 28 | 1#墩墩柱施工 |
6天 | 2015-11-29 | 2015-12-04 | 27 | |
| 29 | 2#墩墩柱施工 |
7天 | 2015-12-05 | 2015-12-11 | 28 | |
| 30 | 3#墩墩柱施工 |
7天 | 2015-12-12 | 2015-12-18 | 29 | |
| 31 | 4#墩墩柱施工 |
7天 | 2015-12-19 | 2015-12-25 | 30 | |
| 32 | 5#墩墩柱施工 |
7天 | 2015-12-26 | 2016-01-01 | 31 | |
| 33 | 6#墩墩柱施工 |
7天 | 2016-01-02 | 2016-01-08 | 32 | |
| 34 | 7#墩墩柱施工 |
6天 | 2016-01-09 | 2016-01-14 | 33 | |
| 35 | 8#墩墩柱施工 |
6天 | 2016-01-15 | 2016-01-20 | 34 | |
| 36 | 第一孔梁板预制 |
11天 | 2015-11-11 | 2015-11-21 | 3 | |
| 37 | 第二孔梁板预制 |
12天 | 2015-11-22 | 2015-12-03 | 36 | |
| 38 | 第三孔梁板预制 |
12天 | 2015-12-04 | 2015-12-15 | 37 | |
| 39 | 第四孔梁板预制 |
11天 | 2015-12-16 | 2015-12-26 | 38 | |
| 40 | 第五孔梁板预制 |
11天 | 2015-12-27 | 2016-01-06 | 39 | |
| 41 | 第六孔梁板预制 |
11天 | 2016-01-07 | 2016-01-17 | 40 | |
| 42 | 第七孔梁板预制 |
11天 | 2016-01-18 | 2016-01-28 | 41 | |
| 43 | 第八孔梁板预制 |
11天 | 2016-01-29 | 2016-02-08 | 42 | |
| 44 | 第九孔梁板预制 |
12天 | 2016-02-09 | 2016-02-20 | 54[FF],43 | |
| 45 | 第一孔梁板安装 |
8天 | 2016-01-11 | 2016-01-18 | 16 | |
| 46 | 第二孔梁板安装 |
8天 | 2016-01-19 | 2016-01-26 | 45 | |
| 47 | 第三孔梁板安装 |
8天 | 2016-01-27 | 2016-02-03 | 71[FS+6],35[FS+6],25[FS+6],46 | |
| 48 | 第四孔梁板安装 |
8天 | 2016-02-04 | 2016-02-11 | 47 | |
| 49 | 第五孔梁板安装 |
8天 | 2016-02-12 | 2016-02-19 | 48 | |
| 50 | 第六孔梁板安装 |
8天 | 2016-02-20 | 2016-02-27 | 49 | |
| 51 | 第七孔梁板安装 |
8天 | 2016-02-28 | 2016-03-06 | 50 | |
| 52 | 第八孔梁板安装 |
7天 | 2016-03-07 | 2016-03-13 | 51 | |
| 53 | 第九孔梁板安装 |
7天 | 2016-03-14 | 2016-03-20 | 52 | |
| 54 | 玉皇观小桥及附属结构施工 |
41天 | 2016-01-11 | 2016-02-20 | 16 | |
| 55 | 路基填筑 |
10天 | 2016-03-21 | 2016-03-30 | 53 | |
| 56 | 2天 | 2016-03-31 | 2016-04-01 | 55 | ||
| 57 | 桥面系及附属结构施工 |
80天 | 2016-02-21 | 2016-05-10 | 58[FF],54,44 | |
| 58 | 排水及防护工程施工 |
39天 | 2016-04-02 | 2016-05-10 | 56 | |
| 59 | 46天 | 2016-05-11 | 2016-06-25 | 58,57 | ||
| 60 | 路面工程施工 |
61天 | 2016-05-01 | 2016-06-30 | 56 | |
| 61 | 安全及沿线设施工程施工 |
41天 | 2016-06-26 | 2016-08-05 | 59 | |
| 62 | 场地恢复及交工验收 |
34天 | 2016-08-06 | 2016-09-08 | 60[FS+36],61 | |
| 63 | 9#台台帽施工 |
5天 | 2015-11-29 | 2015-12-03 | 27 | |
| 64 | 0#台台帽施工 |
5天 | 2015-12-04 | 2015-12-08 | 63 | |
| 65 | 1#墩盖梁施工 |
5天 | 2015-12-09 | 2015-12-13 | 64 | |
| 66 | 2#墩盖梁施工 |
5天 | 2015-12-14 | 2015-12-18 | 65 | |
| 67 | 3#墩盖梁施工 |
5天 | 2015-12-19 | 2015-12-23 | 66 | |
| 68 | 4#墩盖梁施工 |
6天 | 2015-12-24 | 2015-12-29 | 67 | |
| 69 | 5#墩盖梁施工 |
6天 | 2015-12-30 | 2016-01-04 | 68 | |
| 70 | 6#墩盖梁施工 |
6天 | 2016-01-05 | 2016-01-10 | 69 | |
| 71 | 7#、8#墩盖梁施工 |
10天 | 2016-01-11 | 2016-01-20 | 70 |
