文件编号 | 4031 | 工期 | 283天 | 开始时间 | 2017-07-10 | 结束时间 | 2018-04-18 |
任务数 | 24K | 整理日期 | 2019/5/17 | 下载次数 | 3891次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

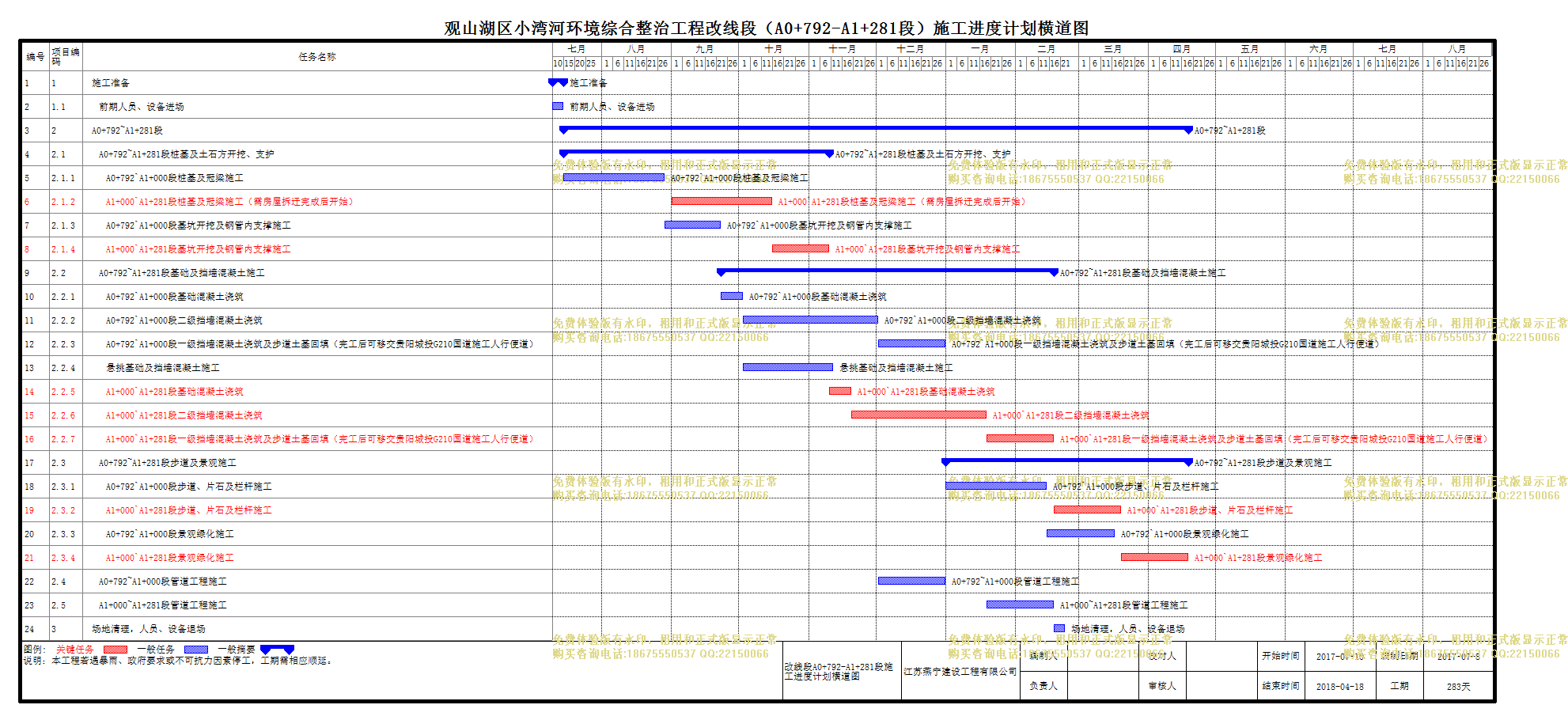

改线段A0+792~A1+281、A1+395~A1+894(中天地块)施工进度计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
项目编码 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 1 | 施工准备 |
5天 | 2017-07-10 | 2017-07-14 | ||
2 | 1.1 | 前期人员、设备进场 |
5天 | 2017-07-10 | 2017-07-14 | ||
3 | 2 | A0+792~A1+281段 |
278天 | 2017-07-15 | 2018-04-18 | ||
4 | 2.1 | A0+792~A1+281段桩基及土石方开挖、支护 |
118天 | 2017-07-15 | 2017-11-09 | ||
5 | 2.1.1 | A0+792`A1+000段桩基及冠梁施工 |
45天 | 2017-07-15 | 2017-08-28 | ||
6 | 2.1.2 | A1+000`A1+281段桩基及冠梁施工(需房屋拆迁完成后开始) |
45天 | 2017-09-01 | 2017-10-15 | ||
7 | 2.1.3 | A0+792`A1+000段基坑开挖及钢管内支撑施工 |
25天 | 2017-08-29 | 2017-09-22 | 5 | |
8 | 2.1.4 | A1+000`A1+281段基坑开挖及钢管内支撑施工 |
25天 | 2017-10-16 | 2017-11-09 | 6 | |
9 | 2.2 | A0+792~A1+281段基础及挡墙混凝土施工 |
148天 | 2017-09-23 | 2018-02-17 | ||
10 | 2.2.1 | A0+792`A1+000段基础混凝土浇筑 |
10天 | 2017-09-23 | 2017-10-02 | 7 | |
11 | 2.2.2 | A0+792`A1+000段二级挡墙混凝土浇筑 |
60天 | 2017-10-03 | 2017-12-01 | 10 | |
12 | 2.2.3 | A0+792`A1+000段一级挡墙混凝土浇筑及步道土基回填(完工后可移交贵阳城投G210国道施工人行便道) |
30天 | 2017-12-02 | 2017-12-31 | 11 | |
13 | 2.2.4 | 悬挑基础及挡墙混凝土施工 |
40天 | 2017-10-03 | 2017-11-11 | 10 | |
14 | 2.2.5 | A1+000`A1+281段基础混凝土浇筑 |
10天 | 2017-11-10 | 2017-11-19 | 8 | |
15 | 2.2.6 | A1+000`A1+281段二级挡墙混凝土浇筑 |
60天 | 2017-11-20 | 2018-01-18 | 14 | |
16 | 2.2.7 | A1+000`A1+281段一级挡墙混凝土浇筑及步道土基回填(完工后可移交贵阳城投G210国道施工人行便道) |
30天 | 2018-01-19 | 2018-02-17 | 15 | |
17 | 2.3 | A0+792~A1+281段步道及景观施工 |
108天 | 2018-01-01 | 2018-04-18 | ||
18 | 2.3.1 | A0+792`A1+000段步道、片石及栏杆施工 |
45天 | 2018-01-01 | 2018-02-14 | 13,12 | |
19 | 2.3.2 | A1+000`A1+281段步道、片石及栏杆施工 |
30天 | 2018-02-18 | 2018-03-19 | 16 | |
20 | 2.3.3 | A0+792`A1+000段景观绿化施工 |
30天 | 2018-02-15 | 2018-03-16 | 18 | |
21 | 2.3.4 | A1+000`A1+281段景观绿化施工 |
30天 | 2018-03-20 | 2018-04-18 | 19 | |
22 | 2.4 | A0+792~A1+000段管道工程施工 |
30天 | 2017-12-02 | 2017-12-31 | 11 | |
23 | 2.5 | A1+000~A1+281段管道工程施工 |
30天 | 2018-01-19 | 2018-02-17 | 15 | |
24 | 3 | 场地清理,人员、设备退场 |
5天 | 2018-02-18 | 2018-02-22 | 23 |
