 综合车间建设工程进度

综合车间建设工程进度

文件编号 4004 工期 126天 开始时间 2017-04-20 结束时间 2017-08-23
任务数 33K 整理日期 2019/5/17 下载次数 3889
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

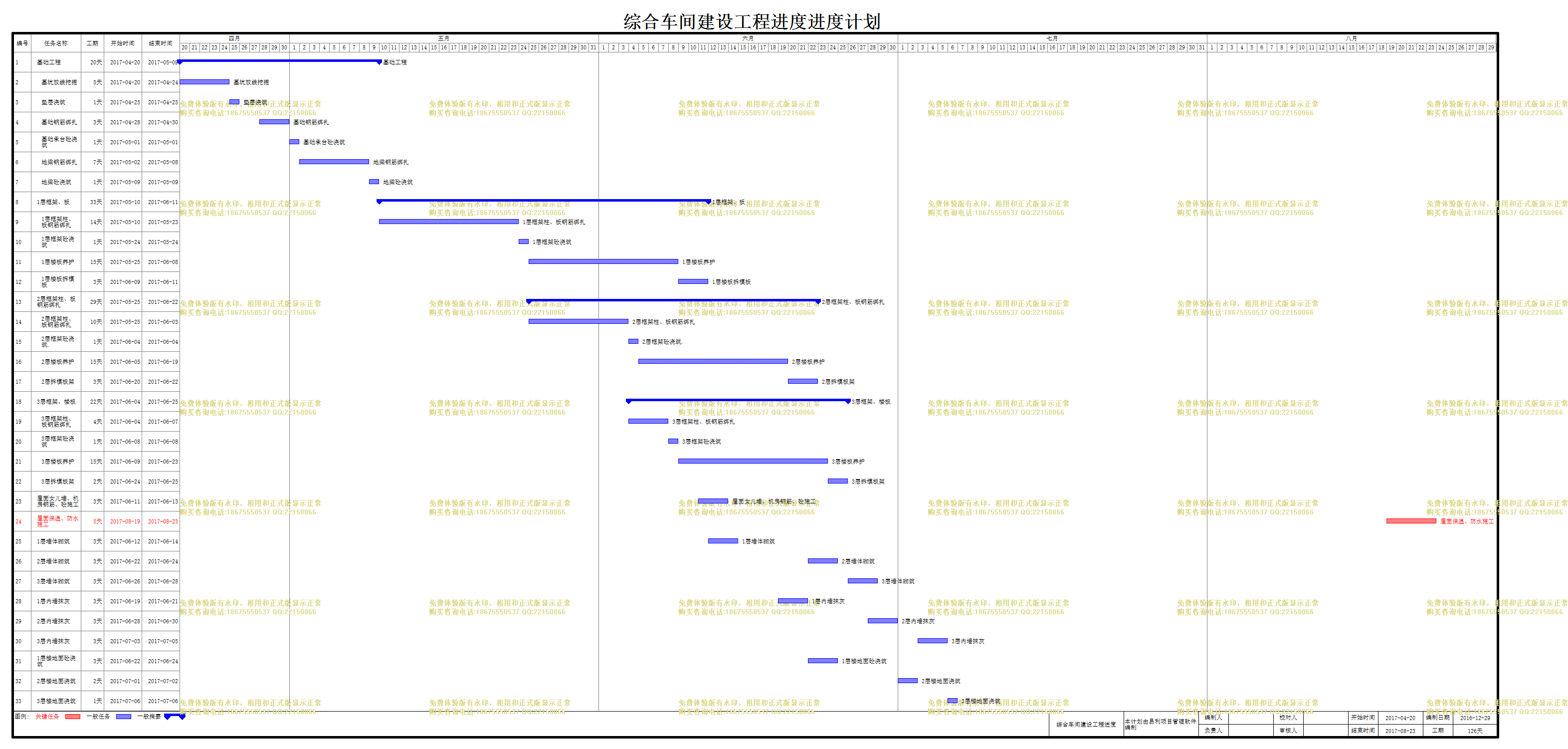

综合车间建设工程进度

编号

任务名称

工期

开始时间

结束时间

1
基础工程
20天 2017-04-20 2017-05-09
2
基坑放线挖掘
5天 2017-04-20 2017-04-24
3
垫层浇筑
1天 2017-04-25 2017-04-25
4
基础钢筋绑扎
3天 2017-04-28 2017-04-30
5
基础承台砼浇筑
1天 2017-05-01 2017-05-01
6
地梁钢筋绑扎
7天 2017-05-02 2017-05-08
7
地梁砼浇筑
1天 2017-05-09 2017-05-09
8
1层框架、板
33天 2017-05-10 2017-06-11
9
1层框架柱、板钢筋绑扎
14天 2017-05-10 2017-05-23
10
1层框架砼浇筑
1天 2017-05-24 2017-05-24
11
1层楼板养护
15天 2017-05-25 2017-06-08
12
1层楼板拆模板
3天 2017-06-09 2017-06-11
13
2层框架柱、板钢筋绑扎
29天 2017-05-25 2017-06-22
14
2层框架柱、板钢筋绑扎
10天 2017-05-25 2017-06-03
15
2层框架砼浇筑.
1天 2017-06-04 2017-06-04
16
2层楼板养护
15天 2017-06-05 2017-06-19
17
2层拆模板架
3天 2017-06-20 2017-06-22
18
3层框架、楼板
22天 2017-06-04 2017-06-25
19
3层框架柱、板钢筋绑扎
4天 2017-06-04 2017-06-07
20
3层框架砼浇筑
1天 2017-06-08 2017-06-08
21
3层楼板养护
15天 2017-06-09 2017-06-23
22
3层拆模板架
2天 2017-06-24 2017-06-25
23
屋面女儿墙、机房钢筋、砼施工
3天 2017-06-11 2017-06-13
24
屋面保温、防水施工
5天 2017-08-19 2017-08-23
25
1层墙体砌筑
3天 2017-06-12 2017-06-14
26
2层墙体砌筑
3天 2017-06-22 2017-06-24
27
3层墙体砌筑
3天 2017-06-26 2017-06-28
28
1层内墙抹灰
3天 2017-06-19 2017-06-21
29
2层内墙抹灰
3天 2017-06-28 2017-06-30
30
3层内墙抹灰
3天 2017-07-03 2017-07-05
31
1层楼地面砼浇筑
3天 2017-06-22 2017-06-24
32
2层楼地面浇筑
2天 2017-07-01 2017-07-02
33
3层楼地面浇筑
1天 2017-07-06 2017-07-06

局部效果预览,详细内容请下载附件查看
