文件编号 | 3955 | 工期 | 74天 | 开始时间 | 2018-10-25 | 结束时间 | 2019-01-06 |
任务数 | 23K | 整理日期 | 2019/5/17 | 下载次数 | 3889次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

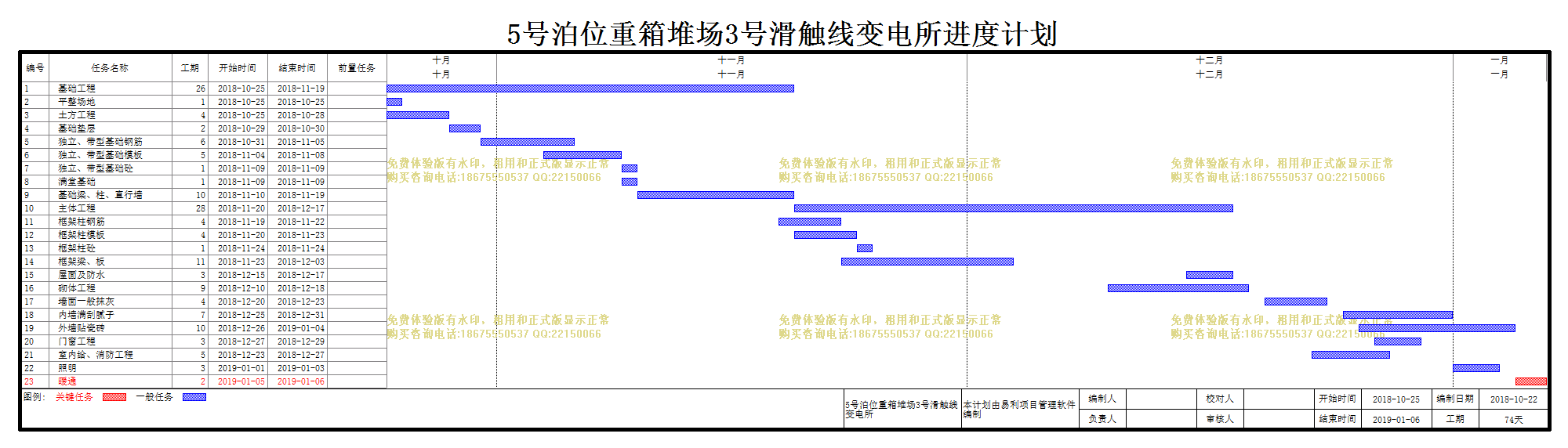

5号泊位重箱堆场3号滑触线变电所 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 基础工程 |
26天 | 2018-10-25 | 2018-11-19 | ||
2 | 平整场地 |
1天 | 2018-10-25 | 2018-10-25 | ||
3 | 土方工程 |
4天 | 2018-10-25 | 2018-10-28 | ||
4 | 基础垫层 |
2天 | 2018-10-29 | 2018-10-30 | ||
5 | 独立、带型基础钢筋 |
6天 | 2018-10-31 | 2018-11-05 | ||
6 | 独立、带型基础模板 |
5天 | 2018-11-04 | 2018-11-08 | ||
7 | 独立、带型基础砼 |
1天 | 2018-11-09 | 2018-11-09 | ||
8 | 满堂基础 |
1天 | 2018-11-09 | 2018-11-09 | ||
9 | 基础梁、柱、直行墙 |
10天 | 2018-11-10 | 2018-11-19 | ||
10 | 主体工程 |
28天 | 2018-11-20 | 2018-12-17 | ||
11 | 框架柱钢筋 |
4天 | 2018-11-19 | 2018-11-22 | ||
12 | 框架柱模板 |
4天 | 2018-11-20 | 2018-11-23 | ||
13 | 框架柱砼 |
1天 | 2018-11-24 | 2018-11-24 | ||
14 | 框架梁、板 |
11天 | 2018-11-23 | 2018-12-03 | ||
15 | 屋面及防水 |
3天 | 2018-12-15 | 2018-12-17 | ||
16 | 砌体工程 |
9天 | 2018-12-10 | 2018-12-18 | ||
17 | 墙面一般抹灰 |
4天 | 2018-12-20 | 2018-12-23 | ||
18 | 内墙满刮腻子 |
7天 | 2018-12-25 | 2018-12-31 | ||
19 | 外墙贴瓷砖 |
10天 | 2018-12-26 | 2019-01-04 | ||
20 | 门窗工程 |
3天 | 2018-12-27 | 2018-12-29 | ||
21 | 室内给、消防工程 |
5天 | 2018-12-23 | 2018-12-27 | ||
22 | 照明 |
3天 | 2019-01-01 | 2019-01-03 | ||
23 | 暖通 |
2天 | 2019-01-05 | 2019-01-06 |
