文件编号 | 3924 | 工期 | 1126天 | 开始时间 | 2015-05-01 | 结束时间 | 2018-05-30 |
任务数 | 29K | 整理日期 | 2019/5/17 | 下载次数 | 3893次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

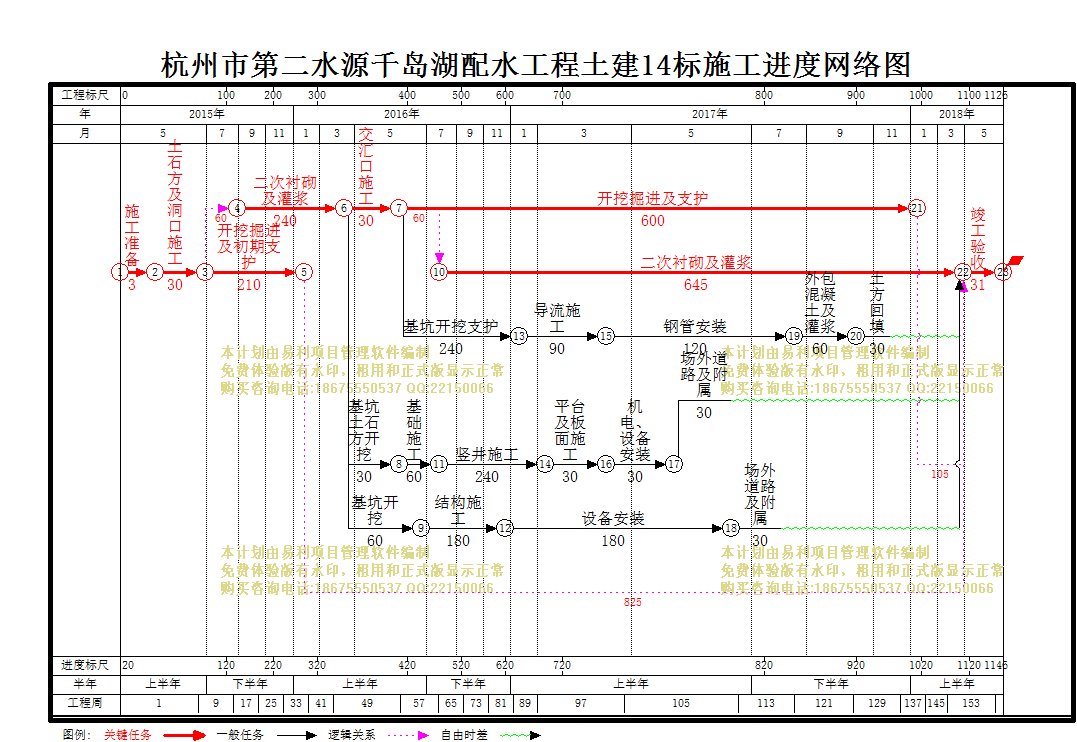

工期重排.mpp | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 施工总工期 |
1126天 | 2015年05月01日 | 2018年05月30日 | ||
2 | 施工准备 |
30天 | 2015年05月01日 | 2015年05月30日 | ||
3 | 爽坞里支洞 |
330天 | 2015年05月31日 | 2016年04月24日 | ||
4 | 土石方及洞口施工 |
30天 | 2015年05月31日 | 2015年06月29日 | 2 | |
5 | 开挖掘进及初期支护 |
210天 | 2015年06月30日 | 2016年01月25日 | 4 | |
6 | 二次衬砌及灌浆 |
240天 | 2015年08月29日 | 2016年04月24日 | 5[SS+60] | |
7 | 输水隧洞 |
735天 | 2016年04月25日 | 2018年04月29日 | ||
8 | 交汇口施工 |
30天 | 2016年04月25日 | 2016年05月24日 | 6 | |
9 | 开挖掘进及支护 |
600天 | 2016年05月25日 | 2018年01月14日 | 8 | |
10 | 二次衬砌及灌浆 |
645天 | 2016年07月24日 | 2018年04月29日 | 9[SS+60] | |
11 | 羊岩坞事故检修闸 |
420天 | 2016年04月25日 | 2017年06月18日 | ||
12 | 基坑土石方开挖 |
30天 | 2016年04月25日 | 2016年05月24日 | 6 | |
13 | 基础施工 |
60天 | 2016年05月25日 | 2016年07月23日 | 12 | |
14 | 竖井施工 |
240天 | 2016年07月24日 | 2017年03月20日 | 13 | |
15 | 平台及板面施工 |
30天 | 2017年03月21日 | 2017年04月19日 | 14 | |
16 | 机电、设备安装 |
30天 | 2017年04月20日 | 2017年05月19日 | 15 | |
17 | 场外道路及附属 |
30天 | 2017年05月20日 | 2017年06月18日 | 16 | |
18 | 上陈埋管 |
540天 | 2016年05月25日 | 2017年11月15日 | ||
19 | 基坑开挖支护 |
240天 | 2016年05月25日 | 2017年01月19日 | 8 | |
20 | 导流施工 |
90天 | 2017年01月20日 | 2017年04月19日 | 19 | |
21 | 钢管安装 |
120天 | 2017年04月20日 | 2017年08月17日 | 20 | |
22 | 外包混凝土及灌浆 |
60天 | 2017年08月18日 | 2017年10月16日 | 21 | |
23 | 土方回填 |
30天 | 2017年10月17日 | 2017年11月15日 | 22 | |
24 | 上陈分水口施工 |
450天 | 2016年04月25日 | 2017年07月18日 | ||
25 | 基坑开挖 |
60天 | 2016年04月25日 | 2016年06月23日 | 6 | |
26 | 结构施工 |
180天 | 2016年06月24日 | 2016年12月20日 | 25 | |
27 | 设备安装 |
180天 | 2016年12月21日 | 2017年06月18日 | 26 | |
28 | 场外道路及附属 |
30天 | 2017年06月19日 | 2017年07月18日 | 27 | |
29 | 竣工验收 |
31天 | 2018年04月30日 | 2018年05月30日 | 10,28,23,17,9,5 |
