文件编号 | 3808 | 工期 | 519天 | 开始时间 | 2016-12-30 | 结束时间 | 2018-06-01 |
任务数 | 28K | 整理日期 | 2019/5/17 | 下载次数 | 3888次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

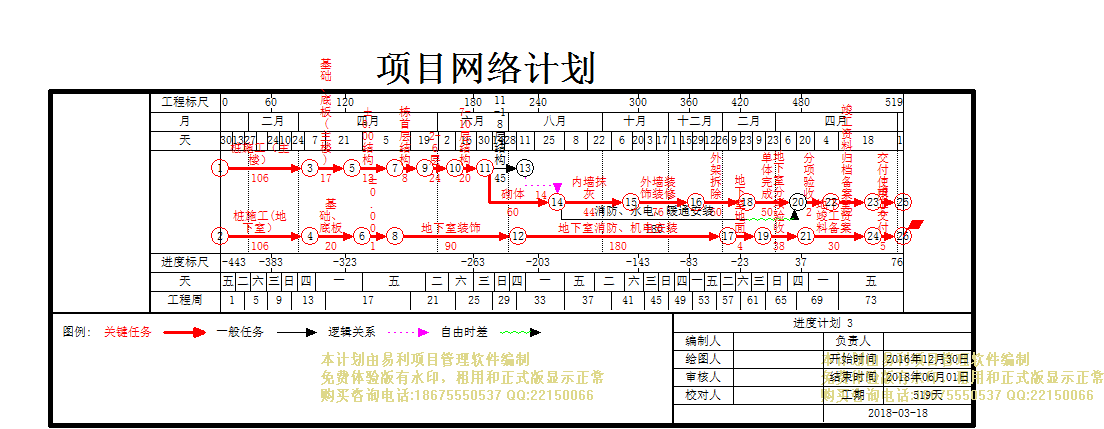

进度计划 3 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 三标段 |
519天 | 2016年12月30日 | 2018年06月01日 |
2 | 三标段高层 |
519天 | 2016年12月30日 | 2018年06月01日 |
3 | 桩施工(主楼) |
106天 | 2016年12月30日 | 2017年04月14日 |
4 | 基础、底板(主楼) |
17天 | 2017年04月15日 | 2017年05月01日 |
5 | ±0.00结构 |
13天 | 2017年05月02日 | 2017年05月14日 |
6 | 栋首层结构 |
8天 | 2017年05月15日 | 2017年05月22日 |
7 | 2-6层 |
24天 | 2017年05月23日 | 2017年06月15日 |
8 | 7-10层结构 |
20天 | 2017年06月16日 | 2017年07月05日 |
9 | 11-18层结构 |
45天 | 2017年07月06日 | 2017年08月19日 |
10 | 砌体 |
60天 | 2017年07月06日 | 2017年09月03日 |
11 | 内墙抹灰 |
44天 | 2017年09月04日 | 2017年10月17日 |
12 | 外墙装饰装修 |
76天 | 2017年10月18日 | 2018年01月01日 |
13 | 外架拆除 |
60天 | 2018年01月02日 | 2018年03月02日 |
14 | 消防、水电、暖通安装 |
180天 | 2017年09月04日 | 2018年03月02日 |
15 | 单体完成 |
50天 | 2018年03月03日 | 2018年04月21日 |
16 | 分项验收 |
24天 | 2018年04月22日 | 2018年05月15日 |
17 | 竣工资料归档备案 |
12天 | 2018年05月16日 | 2018年05月27日 |
18 | 交付使用 |
5天 | 2018年05月28日 | 2018年06月01日 |
19 | 地下室 |
519天 | 2016年12月30日 | 2018年06月01日 |
20 | 桩施工(地下室) |
106天 | 2016年12月30日 | 2017年04月14日 |
21 | 基础、底板 |
20天 | 2017年04月15日 | 2017年05月04日 |
22 | ±0.00结构 |
10天 | 2017年05月05日 | 2017年05月14日 |
23 | 地下室装饰 |
90天 | 2017年05月15日 | 2017年08月12日 |
24 | 地下室消防、机电安装 |
180天 | 2017年08月13日 | 2018年02月08日 |
25 | 地下室地面 |
40天 | 2018年02月09日 | 2018年03月20日 |
26 | 地下室分项验收 |
38天 | 2018年03月21日 | 2018年04月27日 |
27 | 地下室竣工资料备案 |
30天 | 2018年04月28日 | 2018年05月27日 |
28 | 竣工交付 |
5天 | 2018年05月28日 | 2018年06月01日 |
