文件编号 3721 工期 282天 开始时间 2015-05-30 结束时间 2016-03-31
任务数 36K 整理日期 2019/5/17 下载次数 3888
下载地址 计划文件点击下载(登录后才可以下载)

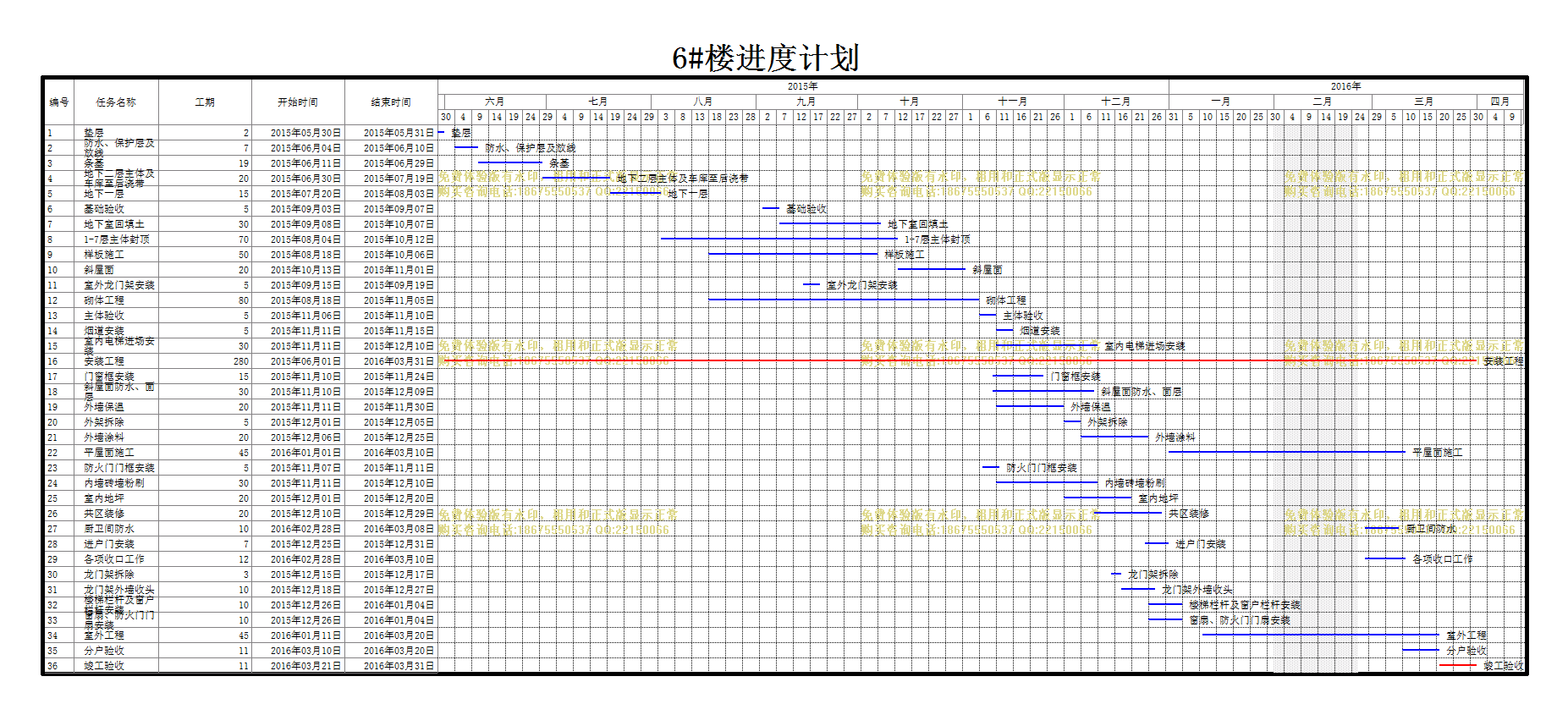

计划内容
项目

编号

任务名称

工期

开始时间

结束时间

1
垫层
2天 2015年05月30日 2015年05月31日
2
防水、保护层及放线
7天 2015年06月04日 2015年06月10日
3
条基
19天 2015年06月11日 2015年06月29日
4
地下二层主体及车库至后浇带
20天 2015年06月30日 2015年07月19日
5
地下一层
15天 2015年07月20日 2015年08月03日
6
基础验收
5天 2015年09月03日 2015年09月07日
7
地下室回填土
30天 2015年09月08日 2015年10月07日
8
1-7层主体封顶
70天 2015年08月04日 2015年10月12日
9
样板施工
50天 2015年08月18日 2015年10月06日
10
斜屋面
20天 2015年10月13日 2015年11月01日
11
室外龙门架安装
5天 2015年09月15日 2015年09月19日
12
砌体工程
80天 2015年08月18日 2015年11月05日
13
主体验收
5天 2015年11月06日 2015年11月10日
14
烟道安装
5天 2015年11月11日 2015年11月15日
15
室内电梯进场安装
30天 2015年11月11日 2015年12月10日
16
安装工程
280天 2015年06月01日 2016年03月31日
17
门窗框安装
15天 2015年11月10日 2015年11月24日
18
斜屋面防水、面层
30天 2015年11月10日 2015年12月09日
19
外墙保温
20天 2015年11月11日 2015年11月30日
20
外架拆除
5天 2015年12月01日 2015年12月05日
21
外墙涂料
20天 2015年12月06日 2015年12月25日
22
平屋面施工
45天 2016年01月01日 2016年03月10日
23
防火门门框安装
5天 2015年11月07日 2015年11月11日
24
内墙砖墙粉刷
30天 2015年11月11日 2015年12月10日
25
室内地坪
20天 2015年12月01日 2015年12月20日
26
共区装修
20天 2015年12月10日 2015年12月29日
27
厨卫间防水
10天 2016年02月28日 2016年03月08日
28
进户门安装
7天 2015年12月25日 2015年12月31日
29
各项收口工作
12天 2016年02月28日 2016年03月10日
30
龙门架拆除
3天 2015年12月15日 2015年12月17日
31
龙门架外墙收头
10天 2015年12月18日 2015年12月27日
32
楼梯栏杆及窗户栏杆安装
10天 2015年12月26日 2016年01月04日
33
窗扇、防火门门扇安装
10天 2015年12月26日 2016年01月04日
34
室外工程
45天 2016年01月11日 2016年03月20日
35
分户验收
11天 2016年03月10日 2016年03月20日
36
竣工验收
11天 2016年03月21日 2016年03月31日
