文件编号 | 3674 | 工期 | 393天 | 开始时间 | 2015-06-01 | 结束时间 | 2016-07-21 |
任务数 | 25K | 整理日期 | 2019/5/17 | 下载次数 | 3888次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

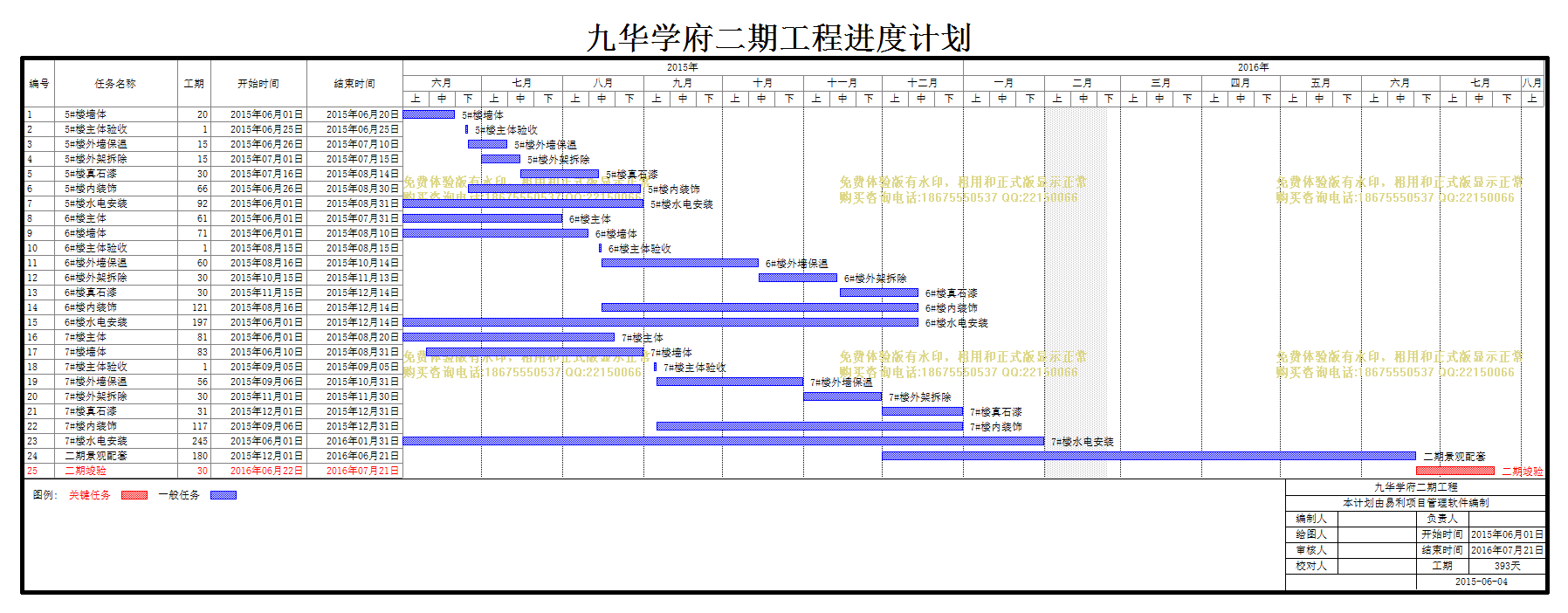

九华学府二期工程 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 5#楼墙体 |
20天 | 2015年06月01日 | 2015年06月20日 |
2 | 5#楼主体验收 |
1天 | 2015年06月25日 | 2015年06月25日 |
3 | 5#楼外墙保温 |
15天 | 2015年06月26日 | 2015年07月10日 |
4 | 5#楼外架拆除 |
15天 | 2015年07月01日 | 2015年07月15日 |
5 | 5#楼真石漆 |
30天 | 2015年07月16日 | 2015年08月14日 |
6 | 5#楼内装饰 |
66天 | 2015年06月26日 | 2015年08月30日 |
7 | 5#楼水电安装 |
92天 | 2015年06月01日 | 2015年08月31日 |
8 | 6#楼主体 |
61天 | 2015年06月01日 | 2015年07月31日 |
9 | 6#楼墙体 |
71天 | 2015年06月01日 | 2015年08月10日 |
10 | 6#楼主体验收 |
1天 | 2015年08月15日 | 2015年08月15日 |
11 | 6#楼外墙保温 |
60天 | 2015年08月16日 | 2015年10月14日 |
12 | 6#楼外架拆除 |
30天 | 2015年10月15日 | 2015年11月13日 |
13 | 6#楼真石漆 |
30天 | 2015年11月15日 | 2015年12月14日 |
14 | 6#楼内装饰 |
121天 | 2015年08月16日 | 2015年12月14日 |
15 | 6#楼水电安装 |
197天 | 2015年06月01日 | 2015年12月14日 |
16 | 7#楼主体 |
81天 | 2015年06月01日 | 2015年08月20日 |
17 | 7#楼墙体 |
83天 | 2015年06月10日 | 2015年08月31日 |
18 | 7#楼主体验收 |
1天 | 2015年09月05日 | 2015年09月05日 |
19 | 7#楼外墙保温 |
56天 | 2015年09月06日 | 2015年10月31日 |
20 | 7#楼外架拆除 |
30天 | 2015年11月01日 | 2015年11月30日 |
21 | 7#楼真石漆 |
31天 | 2015年12月01日 | 2015年12月31日 |
22 | 7#楼内装饰 |
117天 | 2015年09月06日 | 2015年12月31日 |
23 | 7#楼水电安装 |
245天 | 2015年06月01日 | 2016年01月31日 |
24 | 二期景观配套 |
180天 | 2015年12月01日 | 2016年06月21日 |
25 | 二期竣验 |
30天 | 2016年06月22日 | 2016年07月21日 |
