文件编号 | 3641 | 工期 | 31.50天 | 开始时间 | 2017-01-18 | 结束时间 | 2017-02-27 |
任务数 | 22K | 整理日期 | 2019/5/17 | 下载次数 | 3887次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

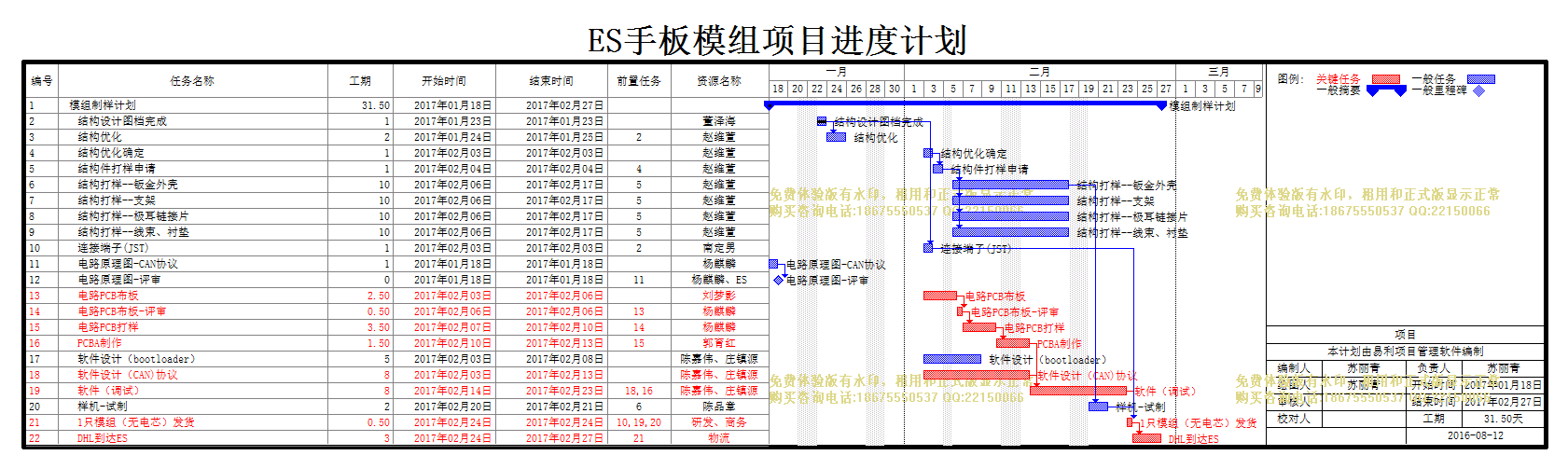

项目 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 模组制样计划 |
31.50天 | 2017年01月18日 | 2017年02月27日 | ||
2 | 结构设计图档完成 |
1天 | 2017年01月23日 | 2017年01月23日 | 董泽海 | |
3 | 结构优化 |
2天 | 2017年01月24日 | 2017年01月25日 | 2 | 赵维萱 |
4 | 结构优化确定 |
1天 | 2017年02月03日 | 2017年02月03日 | 赵维萱 | |
5 | 结构件打样申请 |
1天 | 2017年02月04日 | 2017年02月04日 | 4 | 赵维萱 |
6 | 结构打样--钣金外壳 |
10天 | 2017年02月06日 | 2017年02月17日 | 5 | 赵维萱 |
7 | 结构打样--支架 |
10天 | 2017年02月06日 | 2017年02月17日 | 5 | 赵维萱 |
8 | 结构打样--极耳链接片 |
10天 | 2017年02月06日 | 2017年02月17日 | 5 | 赵维萱 |
9 | 结构打样--线束、衬垫 |
10天 | 2017年02月06日 | 2017年02月17日 | 5 | 赵维萱 |
10 | 连接端子(JST) |
1天 | 2017年02月03日 | 2017年02月03日 | 2 | 南定男 |
11 | 电路原理图-CAN协议 |
1天 | 2017年01月18日 | 2017年01月18日 | 杨麒麟 | |
12 | 电路原理图-评审 |
0天 | 2017年01月18日 | 2017年01月18日 | 11 | 杨麒麟、ES |
13 | 电路PCB布板 |
2.50天 | 2017年02月03日 | 2017年02月06日 | 刘梦影 | |
14 | 电路PCB布板-评审 |
0.50天 | 2017年02月06日 | 2017年02月06日 | 13 | 杨麒麟 |
15 | 电路PCB打样 |
3.50天 | 2017年02月07日 | 2017年02月10日 | 14 | 杨麒麟 |
16 | PCBA制作 |
1.50天 | 2017年02月10日 | 2017年02月13日 | 15 | 郭育红 |
17 | 软件设计(bootloader) |
5天 | 2017年02月03日 | 2017年02月08日 | 陈嘉伟、庄镇源 | |
18 | 软件设计(CAN)协议 |
8天 | 2017年02月03日 | 2017年02月13日 | 陈嘉伟、庄镇源 | |
19 | 软件(调试) |
8天 | 2017年02月14日 | 2017年02月23日 | 18,16 | 陈嘉伟、庄镇源 |
20 | 样机-试制 |
2天 | 2017年02月20日 | 2017年02月21日 | 6 | 陈品章 |
21 | 1只模组(无电芯)发货 |
0.50天 | 2017年02月24日 | 2017年02月24日 | 10,19,20 | 研发、商务 |
22 | DHL到达ES |
3天 | 2017年02月24日 | 2017年02月27日 | 21 | 物流 |
