项目| 文件编号 | 3633 | 工期 | 303天 | 开始时间 | 2018-09-01 | 结束时间 | 2019-06-30 |
| 任务数 | 81K | 整理日期 | 2019/5/17 | 下载次数 | 3894次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

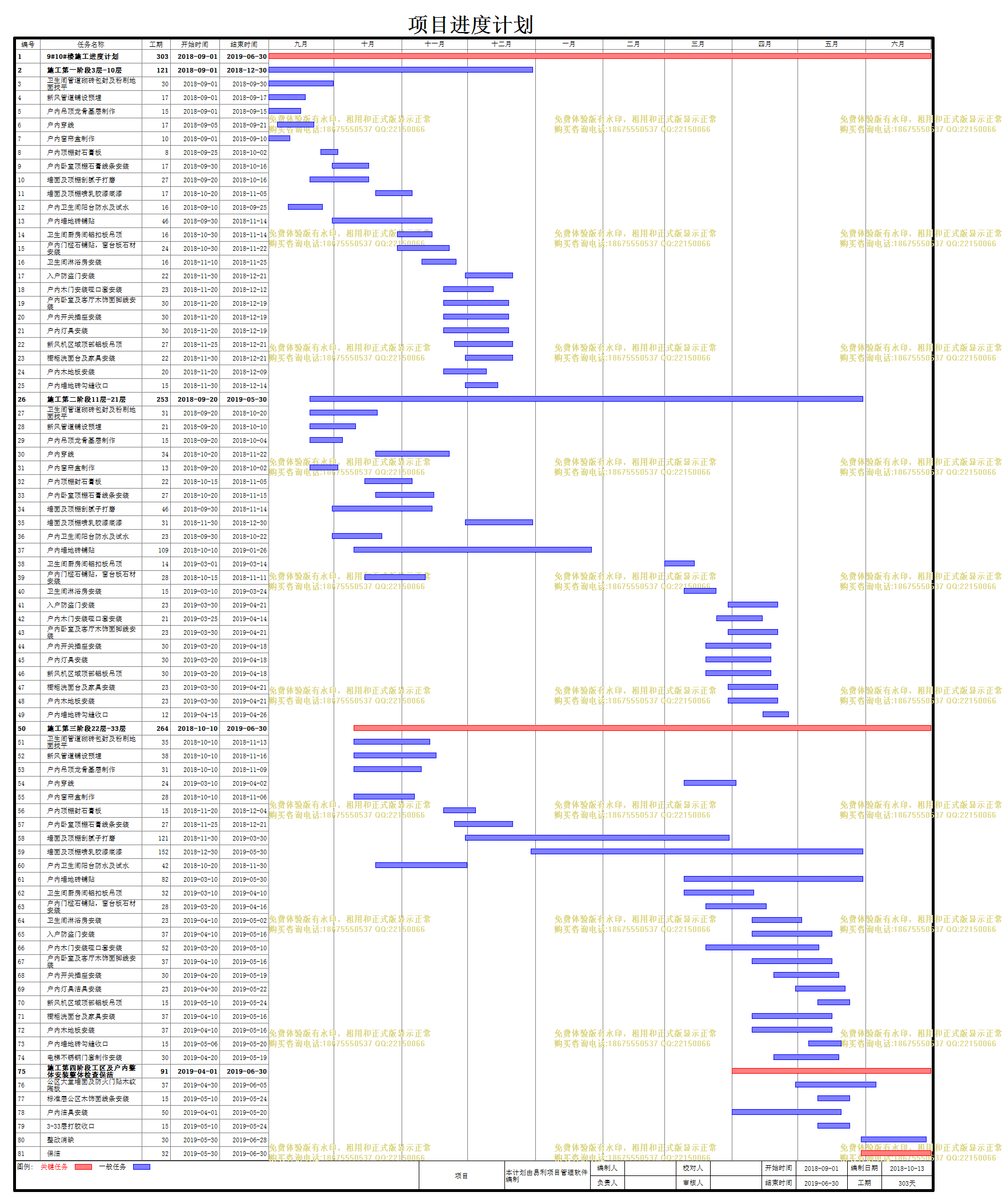

| 项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | 9#10#楼施工进度计划 |
303天 | 2018-09-01 | 2019-06-30 | ||
| 2 | 施工第一阶段3层-10层 |
121天 | 2018-09-01 | 2018-12-30 | ||
| 3 | 卫生间管道砌砖包封及粉刷地面找平 |
30天 | 2018-09-01 | 2018-09-30 | ||
| 4 | 新风管道铺设预埋 |
17天 | 2018-09-01 | 2018-09-17 | ||
| 5 | 户内吊顶龙骨基层制作 |
15天 | 2018-09-01 | 2018-09-15 | ||
| 6 | 户内穿线 |
17天 | 2018-09-05 | 2018-09-21 | ||
| 7 | 户内窗帘盒制作 |
10天 | 2018-09-01 | 2018-09-10 | ||
| 8 | 户内顶棚封石膏板 |
8天 | 2018-09-25 | 2018-10-02 | ||
| 9 | 户内卧室顶棚石膏线条安装 |
17天 | 2018-09-30 | 2018-10-16 | ||
| 10 | 墙面及顶棚刮腻子打磨 |
27天 | 2018-09-20 | 2018-10-16 | ||
| 11 | 墙面及顶棚喷乳胶漆底漆 |
17天 | 2018-10-20 | 2018-11-05 | ||
| 12 | 户内卫生间阳台防水及试水 |
16天 | 2018-09-10 | 2018-09-25 | ||
| 13 | 户内墙地砖铺贴 |
46天 | 2018-09-30 | 2018-11-14 | ||
| 14 | 卫生间厨房间铝扣板吊顶 |
16天 | 2018-10-30 | 2018-11-14 | ||
| 15 | 户内门槛石铺贴,窗台板石材安装 |
24天 | 2018-10-30 | 2018-11-22 | ||
| 16 | 卫生间淋浴房安装 |
16天 | 2018-11-10 | 2018-11-25 | ||
| 17 | 入户防盗门安装 |
22天 | 2018-11-30 | 2018-12-21 | ||
| 18 | 户内木门安装哑口套安装 |
23天 | 2018-11-20 | 2018-12-12 | ||
| 19 | 户内卧室及客厅木饰面脚线安装 |
30天 | 2018-11-20 | 2018-12-19 | ||
| 20 | 户内开关插座安装 |
30天 | 2018-11-20 | 2018-12-19 | ||
| 21 | 户内灯具安装 |
30天 | 2018-11-20 | 2018-12-19 | ||
| 22 | 新风机区域顶部铝板吊顶 |
27天 | 2018-11-25 | 2018-12-21 | ||
| 23 | 橱柜洗面台及家具安装 |
22天 | 2018-11-30 | 2018-12-21 | ||
| 24 | 户内木地板安装 |
20天 | 2018-11-20 | 2018-12-09 | ||
| 25 | 户内墙地砖勾缝收口 |
15天 | 2018-11-30 | 2018-12-14 | ||
| 26 | 施工第二阶段11层-21层 |
253天 | 2018-09-20 | 2019-05-30 | ||
| 27 | 卫生间管道砌砖包封及粉刷地面找平 |
31天 | 2018-09-20 | 2018-10-20 | ||
| 28 | 新风管道铺设预埋 |
21天 | 2018-09-20 | 2018-10-10 | ||
| 29 | 户内吊顶龙骨基层制作 |
15天 | 2018-09-20 | 2018-10-04 | ||
| 30 | 户内穿线 |
34天 | 2018-10-20 | 2018-11-22 | ||
| 31 | 户内窗帘盒制作 |
13天 | 2018-09-20 | 2018-10-02 | ||
| 32 | 户内顶棚封石膏板 |
22天 | 2018-10-15 | 2018-11-05 | ||
| 33 | 户内卧室顶棚石膏线条安装 |
27天 | 2018-10-20 | 2018-11-15 | ||
| 34 | 墙面及顶棚刮腻子打磨 |
46天 | 2018-09-30 | 2018-11-14 | ||
| 35 | 墙面及顶棚喷乳胶漆底漆 |
31天 | 2018-11-30 | 2018-12-30 | ||
| 36 | 户内卫生间阳台防水及试水 |
23天 | 2018-09-30 | 2018-10-22 | ||
| 37 | 户内墙地砖铺贴 |
109天 | 2018-10-10 | 2019-01-26 | ||
| 38 | 卫生间厨房间铝扣板吊顶 |
14天 | 2019-03-01 | 2019-03-14 | ||
| 39 | 户内门槛石铺贴,窗台板石材安装 |
28天 | 2018-10-15 | 2018-11-11 | ||
| 40 | 卫生间淋浴房安装 |
15天 | 2019-03-10 | 2019-03-24 | ||
| 41 | 入户防盗门安装 |
23天 | 2019-03-30 | 2019-04-21 | ||
| 42 | 户内木门安装哑口套安装 |
21天 | 2019-03-25 | 2019-04-14 | ||
| 43 | 户内卧室及客厅木饰面脚线安装 |
23天 | 2019-03-30 | 2019-04-21 | ||
| 44 | 户内开关插座安装 |
30天 | 2019-03-20 | 2019-04-18 | ||
| 45 | 户内灯具安装 |
30天 | 2019-03-20 | 2019-04-18 | ||
| 46 | 新风机区域顶部铝板吊顶 |
30天 | 2019-03-20 | 2019-04-18 | ||
| 47 | 橱柜洗面台及家具安装 |
23天 | 2019-03-30 | 2019-04-21 | ||
| 48 | 户内木地板安装 |
23天 | 2019-03-30 | 2019-04-21 | ||
| 49 | 户内墙地砖勾缝收口 |
12天 | 2019-04-15 | 2019-04-26 | ||
| 50 | 施工第三阶段22层-33层 |
264天 | 2018-10-10 | 2019-06-30 | ||
| 51 | 卫生间管道砌砖包封及粉刷地面找平 |
35天 | 2018-10-10 | 2018-11-13 | ||
| 52 | 新风管道铺设预埋 |
38天 | 2018-10-10 | 2018-11-16 | ||
| 53 | 户内吊顶龙骨基层制作 |
31天 | 2018-10-10 | 2018-11-09 | ||
| 54 | 户内穿线 |
24天 | 2019-03-10 | 2019-04-02 | ||
| 55 | 户内窗帘盒制作 |
28天 | 2018-10-10 | 2018-11-06 | ||
| 56 | 户内顶棚封石膏板 |
15天 | 2018-11-20 | 2018-12-04 | ||
| 57 | 户内卧室顶棚石膏线条安装 |
27天 | 2018-11-25 | 2018-12-21 | ||
| 58 | 墙面及顶棚刮腻子打磨 |
121天 | 2018-11-30 | 2019-03-30 | ||
| 59 | 墙面及顶棚喷乳胶漆底漆 |
152天 | 2018-12-30 | 2019-05-30 | ||
| 60 | 户内卫生间阳台防水及试水 |
42天 | 2018-10-20 | 2018-11-30 | ||
| 61 | 户内墙地砖铺贴 |
82天 | 2019-03-10 | 2019-05-30 | ||
| 62 | 卫生间厨房间铝扣板吊顶 |
32天 | 2019-03-10 | 2019-04-10 | ||
| 63 | 户内门槛石铺贴,窗台板石材安装 |
28天 | 2019-03-20 | 2019-04-16 | ||
| 64 | 卫生间淋浴房安装 |
23天 | 2019-04-10 | 2019-05-02 | ||
| 65 | 入户防盗门安装 |
37天 | 2019-04-10 | 2019-05-16 | ||
| 66 | 户内木门安装哑口套安装 |
52天 | 2019-03-20 | 2019-05-10 | ||
| 67 | 户内卧室及客厅木饰面脚线安装 |
37天 | 2019-04-10 | 2019-05-16 | ||
| 68 | 户内开关插座安装 |
30天 | 2019-04-20 | 2019-05-19 | ||
| 69 | 户内灯具洁具安装 |
23天 | 2019-04-30 | 2019-05-22 | ||
| 70 | 新风机区域顶部铝板吊顶 |
15天 | 2019-05-10 | 2019-05-24 | ||
| 71 | 橱柜洗面台及家具安装 |
37天 | 2019-04-10 | 2019-05-16 | ||
| 72 | 户内木地板安装 |
37天 | 2019-04-10 | 2019-05-16 | ||
| 73 | 户内墙地砖勾缝收口 |
15天 | 2019-05-06 | 2019-05-20 | ||
| 74 | 电梯不锈钢门套制作安装 |
30天 | 2019-04-20 | 2019-05-19 | ||
| 75 | 施工第四阶段工区及户内整体安装整体检查保洁 |
91天 | 2019-04-01 | 2019-06-30 | ||
| 76 | 公区大堂墙面及防火门贴木纹陶板 |
37天 | 2019-04-30 | 2019-06-05 | ||
| 77 | 标准层公区木饰面线条安装 |
15天 | 2019-05-10 | 2019-05-24 | ||
| 78 | 户内洁具安装 |
50天 | 2019-04-01 | 2019-05-20 | ||
| 79 | 3-33层打胶收口 |
15天 | 2019-05-10 | 2019-05-24 | ||
| 80 | 整改消缺 |
30天 | 2019-05-30 | 2019-06-28 | ||
| 81 | 保洁 |
32天 | 2019-05-30 | 2019-06-30 |
