 铁路专用线工程

铁路专用线工程

文件编号 3614 工期 34天 开始时间 2015-09-01 结束时间 2015-10-04
任务数 24K 整理日期 2019/5/17 下载次数 3888
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

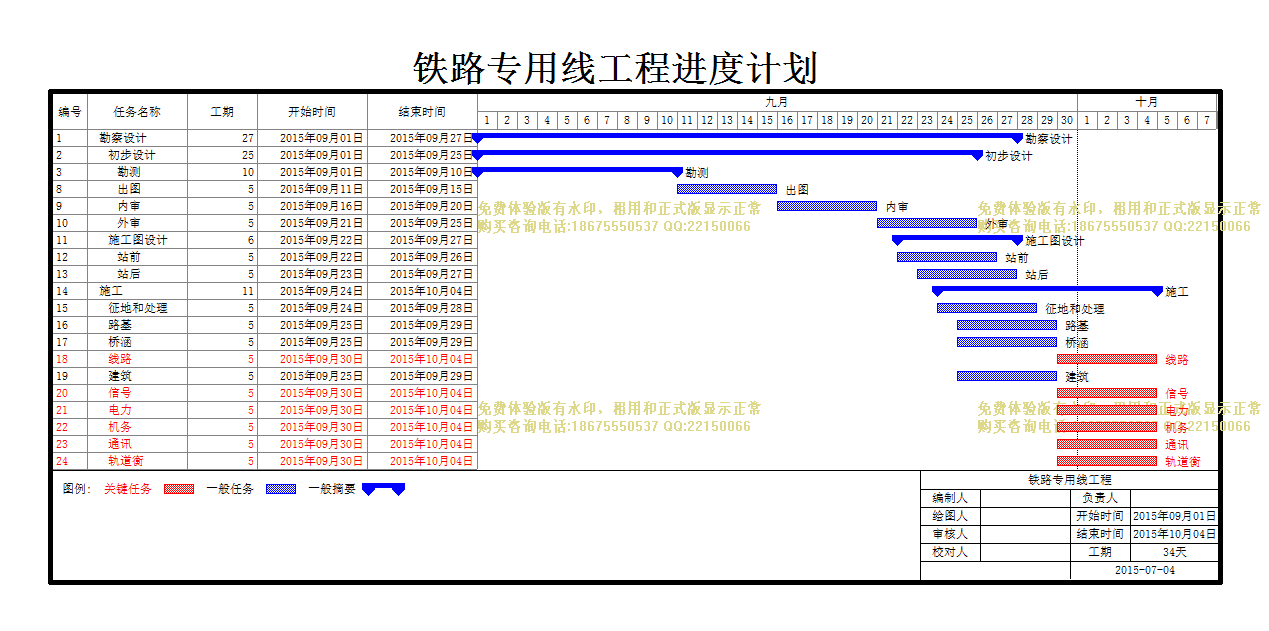

铁路专用线工程

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
勘察设计
27天 2015年09月01日 2015年09月27日
2
初步设计
25天 2015年09月01日 2015年09月25日
3
勘测
10天 2015年09月01日 2015年09月10日
4
复测
5天 2015年09月01日 2015年09月05日
5
放线
5天 2015年09月06日 2015年09月10日
6
地形图
5天 2015年09月06日 2015年09月10日
7
断面
5天 2015年09月06日 2015年09月10日
8
出图
5天 2015年09月11日 2015年09月15日
9
内审
5天 2015年09月16日 2015年09月20日
10
外审
5天 2015年09月21日 2015年09月25日
11
施工图设计
6天 2015年09月22日 2015年09月27日
12
站前
5天 2015年09月22日 2015年09月26日
13
站后
5天 2015年09月23日 2015年09月27日
14
施工
11天 2015年09月24日 2015年10月04日
15
征地和处理
5天 2015年09月24日 2015年09月28日
16
路基
5天 2015年09月25日 2015年09月29日
17
桥涵
5天 2015年09月25日 2015年09月29日
18
线路
5天 2015年09月30日 2015年10月04日
19
建筑
5天 2015年09月25日 2015年09月29日
20
信号
5天 2015年09月30日 2015年10月04日
21
电力
5天 2015年09月30日 2015年10月04日
22
机务
5天 2015年09月30日 2015年10月04日
23
通讯
5天 2015年09月30日 2015年10月04日
24
轨道衡
5天 2015年09月30日 2015年10月04日

局部效果预览,详细内容请下载附件查看
