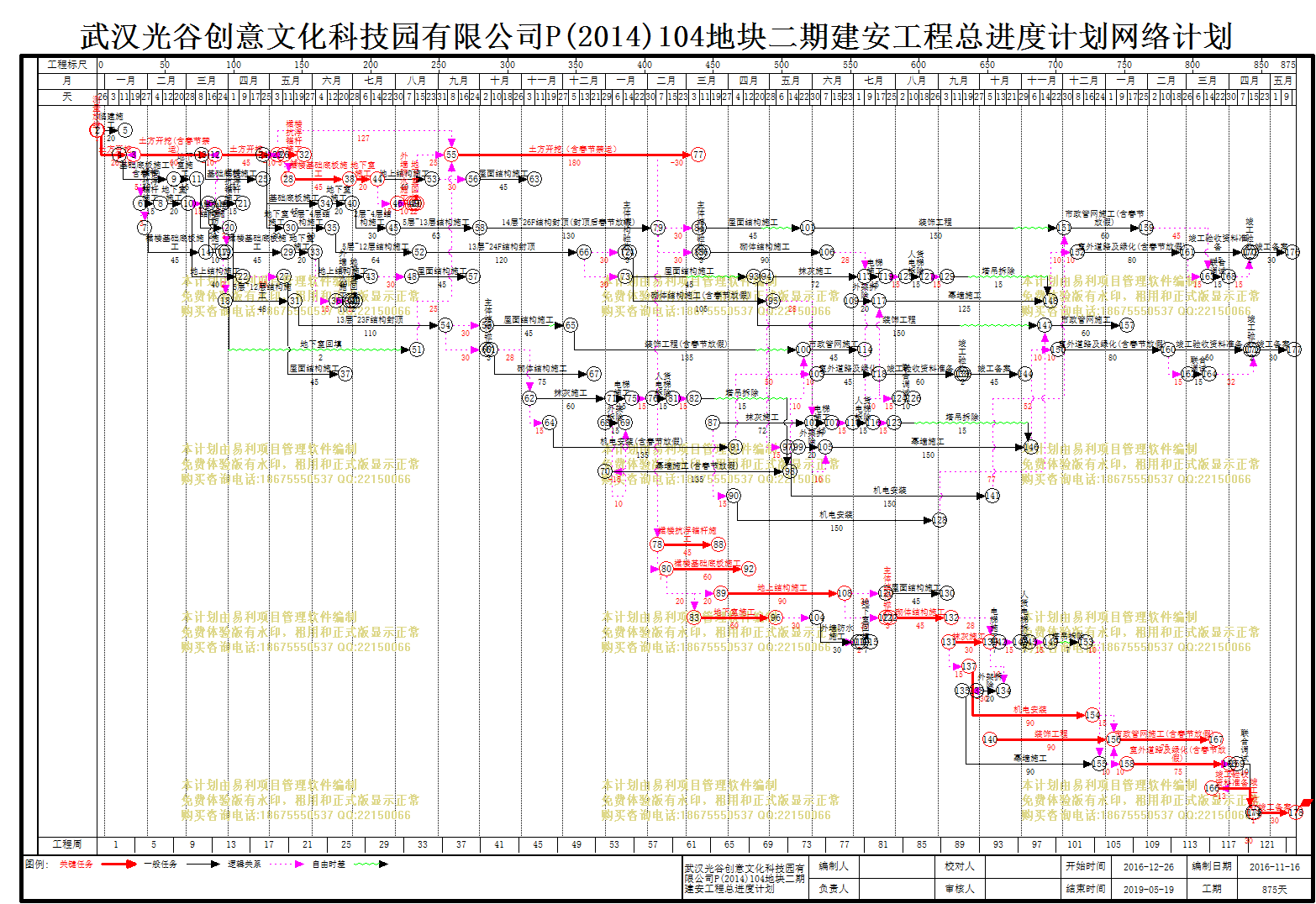

武汉光谷创意文化科技园有限公司P(2014)104地块二期建安工程总进度计划| 文件编号 | 3599 | 工期 | 875天 | 开始时间 | 2016-12-26 | 结束时间 | 2019-05-19 |
| 任务数 | 125K | 整理日期 | 2019/5/17 | 下载次数 | 3892次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
| 武汉光谷创意文化科技园有限公司P(2014)104地块二期建安工程总进度计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | 施工准备 |
21天 | 2016-12-26 | 2017-01-15 | ||
| 2 | 测量放线 |
1天 | 2016-12-26 | 2016-12-26 | ||
| 3 | 临建施工 |
20天 | 2016-12-27 | 2017-01-15 | 2 | |
| 4 | A1区(5#高层)施工 |
677天 | 2016-12-27 | 2018-11-03 | ||
| 5 | 土方开挖 |
26天 | 2016-12-27 | 2017-01-21 | 2 | |
| 6 | 基础底板施工(含春节) |
40天 | 2017-01-12 | 2017-02-20 | 5[FS-10] | |
| 7 | 地下室施工 |
16天 | 2017-02-21 | 2017-03-08 | 6 | |
| 8 | 2层~4层结构施工 |
24天 | 2017-03-09 | 2017-04-01 | 7 | |
| 9 | 5层~12层结构施工 |
48天 | 2017-04-02 | 2017-05-19 | 8 | |
| 10 | 13层~23F结构封顶 |
110天 | 2017-05-20 | 2017-09-06 | 9 | |
| 11 | 屋面结构施工 |
45天 | 2017-10-07 | 2017-11-20 | 10[FS+30] | |
| 12 | 主体结构验收 |
3天 | 2017-10-07 | 2017-10-09 | 10[FS+30] | |
| 13 | 砌体结构施工 |
75天 | 2017-10-10 | 2017-12-23 | 12 | |
| 14 | 抹灰施工 |
60天 | 2017-11-07 | 2018-01-05 | 13[SS+28] | |
| 15 | 外架拆除 |
15天 | 2018-01-01 | 2018-01-15 | 14[FF+10] | |
| 16 | 电梯施工 |
15天 | 2018-01-06 | 2018-01-20 | 14 | |
| 17 | 人货电梯拆除 |
15天 | 2018-02-05 | 2018-02-19 | 16[FS+15] | |
| 18 | 塔吊拆除 |
15天 | 2018-03-07 | 2018-03-21 | 17[FS+15] | |
| 19 | 幕墙施工(含春节放假) |
135天 | 2018-01-01 | 2018-05-15 | 18[FF],15[FS-15] | |
| 20 | 机电安装(含春节放假) |
135天 | 2017-11-22 | 2018-04-05 | 14[SS+15] | |
| 21 | 装饰工程(含春节放假) |
135天 | 2017-12-07 | 2018-04-20 | 11,20[FF+15] | |
| 22 | 市政管网施工 |
45天 | 2018-05-26 | 2018-07-09 | 21,19[FS+10] | |
| 23 | 室外道路及绿化 |
45天 | 2018-06-05 | 2018-07-19 | 22[SS+10] | |
| 24 | 联合调试 |
10天 | 2018-08-04 | 2018-08-13 | 23[FS+15] | |
| 25 | 竣工验收资料准备 |
60天 | 2018-07-20 | 2018-09-17 | 23 | |
| 26 | 竣工验收 |
2天 | 2018-09-18 | 2018-09-19 | 25 | |
| 27 | 竣工备案 |
45天 | 2018-09-20 | 2018-11-03 | 26 | |
| 28 | A2区(5#-C)施工 |
150天 | 2017-01-27 | 2017-06-25 | ||
| 29 | 裙楼抗浮锚杆施工 |
15天 | 2017-01-27 | 2017-02-10 | 5[FS+5] | |
| 30 | 裙楼基础底板施工 |
45天 | 2017-01-30 | 2017-03-15 | 29[SS+3] | |
| 31 | 地下室施工 |
20天 | 2017-02-11 | 2017-03-02 | 29 | |
| 32 | 地上结构施工 |
40天 | 2017-03-03 | 2017-04-11 | 31 | |
| 33 | 屋面结构施工 |
45天 | 2017-05-12 | 2017-06-25 | 32[FS+30] | |
| 34 | 外墙防水施工 |
10天 | 2017-03-18 | 2017-03-27 | 31[FS+15] | |
| 35 | 地下室回填 |
2天 | 2017-03-30 | 2017-03-31 | 34[FS+2] | |
| 36 | C4区(8#-B高层)施工 |
847天 | 2017-01-22 | 2019-05-18 | ||
| 37 | 土方开挖(含春节禁运) |
60天 | 2017-01-22 | 2017-03-22 | 5 | |
| 38 | 基础底板施工 |
45天 | 2017-03-13 | 2017-04-26 | 37[FS-10] | |
| 39 | 地下室施工 |
20天 | 2017-04-27 | 2017-05-16 | 38 | |
| 40 | 2层~4层结构施工 |
30天 | 2017-05-17 | 2017-06-15 | 39 | |
| 41 | 5层~12层结构施工 |
64天 | 2017-06-16 | 2017-08-18 | 40 | |
| 42 | 13层~24F结构封顶 |
120天 | 2017-08-19 | 2017-12-16 | 41 | |
| 43 | 屋面结构施工 |
45天 | 2018-01-16 | 2018-03-01 | 42[FS+30] | |
| 44 | 主体结构验收 |
3天 | 2018-01-16 | 2018-01-18 | 42[FS+30] | |
| 45 | 砌体结构施工(含春节放假) |
105天 | 2018-01-19 | 2018-05-03 | 44 | |
| 46 | 抹灰施工 |
72天 | 2018-03-21 | 2018-05-31 | 45[FF+28] | |
| 47 | 外架拆除 |
20天 | 2018-05-22 | 2018-06-10 | 46[FF+10] | |
| 48 | 电梯施工 |
15天 | 2018-06-01 | 2018-06-15 | 46 | |
| 49 | 人货电梯拆除 |
15天 | 2018-07-01 | 2018-07-15 | 48[FS+15] | |
| 50 | 塔吊拆除 |
15天 | 2018-07-31 | 2018-08-14 | 49[FS+15] | |
| 51 | 幕墙施工 |
150天 | 2018-06-11 | 2018-11-07 | 50[FF],47 | |
| 52 | 机电安装 |
150天 | 2018-04-05 | 2018-09-01 | 46[SS+15] | |
| 53 | 装饰工程 |
150天 | 2018-04-20 | 2018-09-16 | 43,52[FF+15] | |
| 54 | 市政管网施工 |
60天 | 2018-11-18 | 2019-01-16 | 53,51[FS+10] | |
| 55 | 室外道路及绿化(含春节放假) |
80天 | 2018-11-28 | 2019-02-15 | 54[SS+10] | |
| 56 | 联合调试 |
15天 | 2019-03-03 | 2019-03-17 | 55[FS+15] | |
| 57 | 竣工验收资料准备 |
60天 | 2019-02-16 | 2019-04-16 | 55 | |
| 58 | 竣工验收 |
2天 | 2019-04-17 | 2019-04-18 | 57 | |
| 59 | 竣工备案 |
30天 | 2019-04-19 | 2019-05-18 | 56[FS+32],58 | |
| 60 | C5、B3、B6、B9区施工 |
183天 | 2017-03-28 | 2017-09-26 | ||
| 61 | 裙楼抗浮锚杆施工 |
15天 | 2017-03-28 | 2017-04-11 | 37[FS+5] | |
| 62 | 裙楼基础底板施工 |
45天 | 2017-03-31 | 2017-05-14 | 61[SS+3] | |
| 63 | 地下室施工 |
20天 | 2017-05-15 | 2017-06-03 | 62 | |
| 64 | 地上结构施工 |
40天 | 2017-06-04 | 2017-07-13 | 63 | |
| 65 | 屋面结构施工 |
45天 | 2017-08-13 | 2017-09-26 | 64[FS+30] | |
| 66 | 外墙防水施工 |
10天 | 2017-06-19 | 2017-06-28 | 63[FS+15] | |
| 67 | 地下室回填 |
2天 | 2017-07-01 | 2017-07-02 | 66[FS+2] | |
| 68 | C2区(8#-A高层)施工 |
786天 | 2017-03-23 | 2019-05-17 | ||
| 69 | 土方开挖 |
45天 | 2017-03-23 | 2017-05-06 | 37 | |
| 70 | 基础底板施工 |
45天 | 2017-04-27 | 2017-06-10 | 69[FS-10] | |
| 71 | 地下室施工 |
20天 | 2017-06-11 | 2017-06-30 | 70 | |
| 72 | 2层~4层结构施工 |
30天 | 2017-07-01 | 2017-07-30 | 71 | |
| 73 | 5层~13层结构施工 |
63天 | 2017-07-31 | 2017-10-01 | 72 | |
| 74 | 14层~26F结构封顶(封顶后春节放假) |
130天 | 2017-10-02 | 2018-02-08 | 73 | |
| 75 | 屋面结构施工 |
45天 | 2018-03-11 | 2018-04-24 | 74[FS+30] | |
| 76 | 主体结构验收 |
3天 | 2018-03-11 | 2018-03-13 | 74[FS+30] | |
| 77 | 砌体结构施工 |
90天 | 2018-03-14 | 2018-06-11 | 76 | |
| 78 | 抹灰施工 |
72天 | 2018-04-29 | 2018-07-09 | 77[FF+28] | |
| 79 | 外架拆除 |
20天 | 2018-06-30 | 2018-07-19 | 78[FF+10] | |
| 80 | 电梯施工 |
15天 | 2018-07-10 | 2018-07-24 | 78 | |
| 81 | 人货电梯拆除 |
15天 | 2018-08-09 | 2018-08-23 | 80[FS+15] | |
| 82 | 塔吊拆除 |
15天 | 2018-09-08 | 2018-09-22 | 81[FS+15] | |
| 83 | 幕墙施工 |
125天 | 2018-07-20 | 2018-11-21 | 82[FF],79 | |
| 84 | 机电安装 |
150天 | 2018-05-14 | 2018-10-10 | 78[SS+15] | |
| 85 | 装饰工程 |
150天 | 2018-05-29 | 2018-10-25 | 84[FF+15],75 | |
| 86 | 市政管网施工(含春节放假) |
60天 | 2018-12-02 | 2019-01-30 | 85,83[FS+10] | |
| 87 | 室外道路及绿化(含春节放假) |
80天 | 2018-12-12 | 2019-03-01 | 86[SS+10] | |
| 88 | 联合调试 |
15天 | 2019-03-17 | 2019-03-31 | 86[FS+45],87[FS+15] | |
| 89 | 竣工验收资料准备 |
45天 | 2019-03-02 | 2019-04-15 | 87 | |
| 90 | 竣工验收 |
2天 | 2019-04-16 | 2019-04-17 | 88[FS+15],89 | |
| 91 | 竣工备案 |
30天 | 2019-04-18 | 2019-05-17 | 90 | |
| 92 | C3、C5(8#楼裙楼)、B3、B6、B9区施工 |
183天 | 2017-05-12 | 2017-11-10 | ||
| 93 | 裙楼抗浮锚杆施工 |
15天 | 2017-05-12 | 2017-05-26 | 69[FS+5] | |
| 94 | 裙楼基础底板施工 |
45天 | 2017-05-15 | 2017-06-28 | 93[SS+3] | |
| 95 | 地下室施工 |
20天 | 2017-06-29 | 2017-07-18 | 94 | |
| 96 | 地上结构施工 |
40天 | 2017-07-19 | 2017-08-27 | 95 | |
| 97 | 屋面结构施工 |
45天 | 2017-09-27 | 2017-11-10 | 96[FS+30] | |
| 98 | 外墙防水施工 |
10天 | 2017-08-03 | 2017-08-12 | 95[FS+15] | |
| 99 | 地下室回填 |
2天 | 2017-08-15 | 2017-08-16 | 98[FS+2] | |
| 100 | 剩余区段(临时道路部分) |
362天 | 2017-09-11 | 2018-09-07 | ||
| 101 | 土方开挖(含春节禁运) |
180天 | 2017-09-11 | 2018-03-09 | 35[FS+25],99[FS+25],69 | |
| 102 | 裙楼抗浮锚杆施工 |
45天 | 2018-02-08 | 2018-03-24 | 101[FS-30] | |
| 103 | 裙楼基础底板施工 |
60天 | 2018-02-15 | 2018-04-15 | 102[SS+7] | |
| 104 | 地下室施工 |
60天 | 2018-03-07 | 2018-05-05 | 103[SS+20] | |
| 105 | 地上结构施工 |
90天 | 2018-03-27 | 2018-06-24 | 104[SS+20] | |
| 106 | 屋面结构施工 |
45天 | 2018-07-25 | 2018-09-07 | 105[FS+30] | |
| 107 | 外墙防水施工 |
30天 | 2018-06-05 | 2018-07-04 | 104[FS+30] | |
| 108 | 地下室回填 |
7天 | 2018-07-07 | 2018-07-13 | 107[FS+2] | |
| 109 | 商铺及其他主体结构后续施工 |
299天 | 2018-07-25 | 2019-05-19 | ||
| 110 | 主体结构验收 |
3天 | 2018-07-25 | 2018-07-27 | 105[FS+30] | |
| 111 | 砌体结构施工 |
45天 | 2018-07-28 | 2018-09-10 | 110 | |
| 112 | 抹灰施工 |
30天 | 2018-09-09 | 2018-10-08 | 111[FF+28] | |
| 113 | 外架拆除 |
20天 | 2018-09-29 | 2018-10-18 | 112[FF+10] | |
| 114 | 电梯施工 |
7天 | 2018-10-09 | 2018-10-15 | 112 | |
| 115 | 人货电梯拆除 |
7天 | 2018-10-31 | 2018-11-06 | 114[FS+15] | |
| 116 | 塔吊拆除 |
7天 | 2018-11-22 | 2018-11-28 | 115[FS+15] | |
| 117 | 幕墙施工 |
90天 | 2018-09-19 | 2018-12-17 | 116[FF],113[FS-30] | |
| 118 | 机电安装 |
90天 | 2018-09-24 | 2018-12-22 | 112[SS+15] | |
| 119 | 装饰工程 |
90天 | 2018-10-09 | 2019-01-06 | 118[FF+15] | |
| 120 | 市政管网施工(含春节放假) |
75天 | 2019-01-07 | 2019-03-22 | 119,117[FS+10] | |
| 121 | 室外道路及绿化(含春节放假) |
75天 | 2019-01-17 | 2019-04-01 | 120[SS+10] | |
| 122 | 联合调试 |
10天 | 2019-04-07 | 2019-04-16 | 121[FS+5] | |
| 123 | 竣工验收资料准备 |
30天 | 2019-03-20 | 2019-04-18 | 121[FS-13] | |
| 124 | 竣工验收 |
1天 | 2019-04-19 | 2019-04-19 | 122,123 | |
| 125 | 竣工备案 |
30天 | 2019-04-20 | 2019-05-19 | 124 |
