珑璟轩四期东侧| 文件编号 | 3576 | 工期 | 279天 | 开始时间 | 2015-03-11 | 结束时间 | 2015-12-14 |
| 任务数 | 66K | 整理日期 | 2019/5/17 | 下载次数 | 3893次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

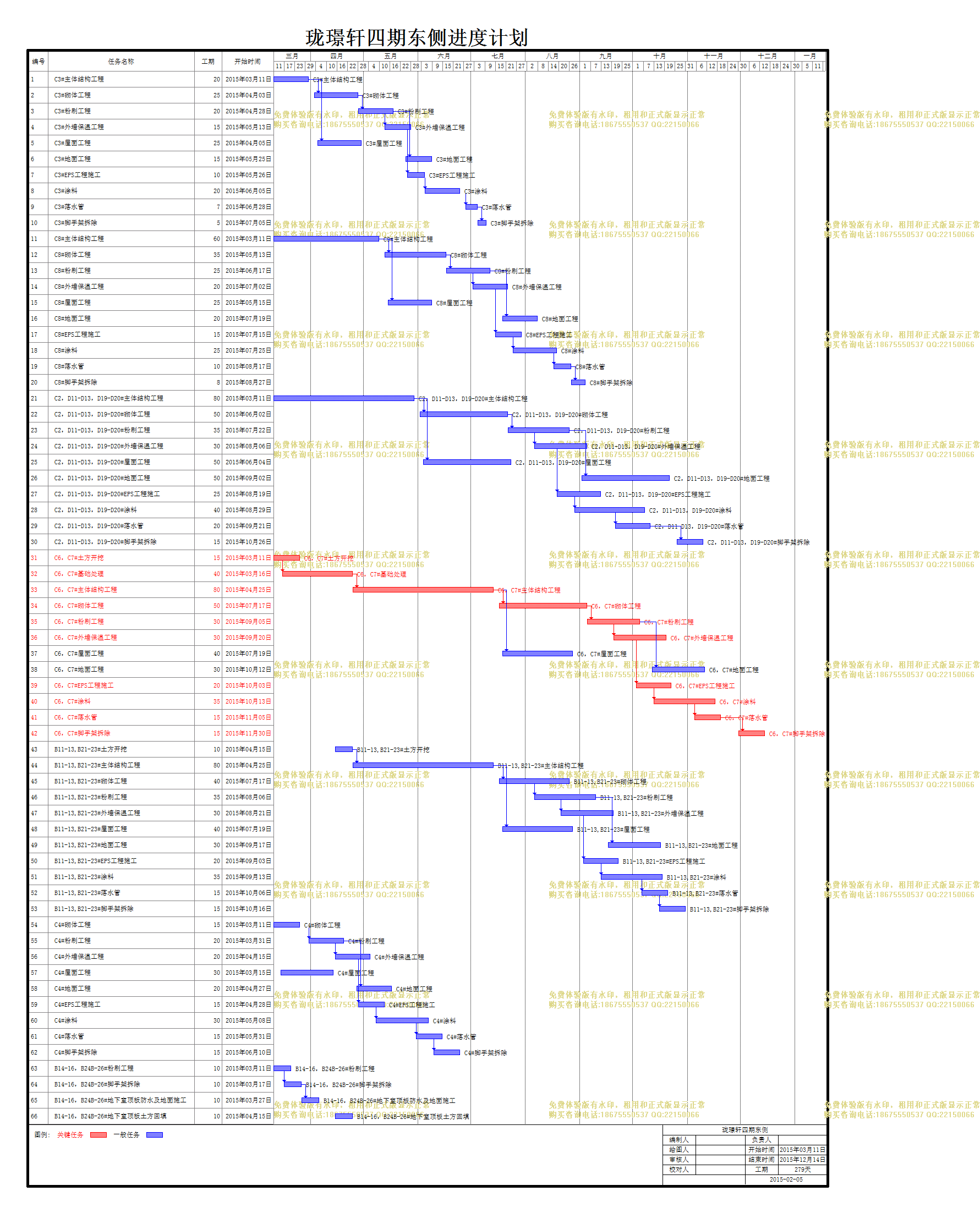

| 珑璟轩四期东侧 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | C3#主体结构工程 |
20天 | 2015年03月11日 | 2015年03月30日 | ||
| 2 | C3#砌体工程 |
25天 | 2015年04月03日 | 2015年04月27日 | 1[FS+3] | |
| 3 | C3#粉刷工程 |
20天 | 2015年04月28日 | 2015年05月17日 | 2 | |
| 4 | C3#外墙保温工程 |
15天 | 2015年05月13日 | 2015年05月27日 | 3[SS+15] | |
| 5 | C3#屋面工程 |
25天 | 2015年04月05日 | 2015年04月29日 | 1[FS+5] | |
| 6 | C3#地面工程 |
15天 | 2015年05月25日 | 2015年06月08日 | 3[FS+7] | |
| 7 | C3#EPS工程施工 |
10天 | 2015年05月26日 | 2015年06月04日 | 4[SS+13] | |
| 8 | C3#涂料 |
20天 | 2015年06月05日 | 2015年06月24日 | 7[SS+10] | |
| 9 | C3#落水管 |
7天 | 2015年06月28日 | 2015年07月04日 | 8[SS+23] | |
| 10 | C3#脚手架拆除 |
5天 | 2015年07月05日 | 2015年07月09日 | 9 | |
| 11 | C8#主体结构工程 |
60天 | 2015年03月11日 | 2015年05月09日 | ||
| 12 | C8#砌体工程 |
35天 | 2015年05月13日 | 2015年06月16日 | 11[FS+3] | |
| 13 | C8#粉刷工程 |
25天 | 2015年06月17日 | 2015年07月11日 | 12 | |
| 14 | C8#外墙保温工程 |
20天 | 2015年07月02日 | 2015年07月21日 | 13[SS+15] | |
| 15 | C8#屋面工程 |
25天 | 2015年05月15日 | 2015年06月08日 | 11[FS+5] | |
| 16 | C8#地面工程 |
20天 | 2015年07月19日 | 2015年08月07日 | 13[FS+7] | |
| 17 | C8#EPS工程施工 |
15天 | 2015年07月15日 | 2015年07月29日 | 14[SS+13] | |
| 18 | C8#涂料 |
25天 | 2015年07月25日 | 2015年08月18日 | 17[SS+10] | |
| 19 | C8#落水管 |
10天 | 2015年08月17日 | 2015年08月26日 | 18[SS+23] | |
| 20 | C8#脚手架拆除 |
8天 | 2015年08月27日 | 2015年09月03日 | 19 | |
| 21 | C2,D11-D13,D19-D20#主体结构工程 |
80天 | 2015年03月11日 | 2015年05月29日 | ||
| 22 | C2,D11-D13,D19-D20#砌体工程 |
50天 | 2015年06月02日 | 2015年07月21日 | 21[FS+3] | |
| 23 | C2,D11-D13,D19-D20#粉刷工程 |
35天 | 2015年07月22日 | 2015年08月25日 | 22 | |
| 24 | C2,D11-D13,D19-D20#外墙保温工程 |
30天 | 2015年08月06日 | 2015年09月04日 | 23[SS+15] | |
| 25 | C2,D11-D13,D19-D20#屋面工程 |
50天 | 2015年06月04日 | 2015年07月23日 | 21[FS+5] | |
| 26 | C2,D11-D13,D19-D20#地面工程 |
50天 | 2015年09月02日 | 2015年10月21日 | 23[FS+7] | |
| 27 | C2,D11-D13,D19-D20#EPS工程施工 |
25天 | 2015年08月19日 | 2015年09月12日 | 24[SS+13] | |
| 28 | C2,D11-D13,D19-D20#涂料 |
40天 | 2015年08月29日 | 2015年10月07日 | 27[SS+10] | |
| 29 | C2,D11-D13,D19-D20#落水管 |
20天 | 2015年09月21日 | 2015年10月10日 | 28[SS+23] | |
| 30 | C2,D11-D13,D19-D20#脚手架拆除 |
15天 | 2015年10月26日 | 2015年11月09日 | 29[FS+15] | |
| 31 | C6,C7#土方开挖 |
15天 | 2015年03月11日 | 2015年03月25日 | ||
| 32 | C6,C7#基础处理 |
40天 | 2015年03月16日 | 2015年04月24日 | 31[SS+5] | |
| 33 | C6,C7#主体结构工程 |
80天 | 2015年04月25日 | 2015年07月13日 | 32 | |
| 34 | C6,C7#砌体工程 |
50天 | 2015年07月17日 | 2015年09月04日 | 33[FS+3] | |
| 35 | C6,C7#粉刷工程 |
30天 | 2015年09月05日 | 2015年10月04日 | 34 | |
| 36 | C6,C7#外墙保温工程 |
30天 | 2015年09月20日 | 2015年10月19日 | 35[SS+15] | |
| 37 | C6,C7#屋面工程 |
40天 | 2015年07月19日 | 2015年08月27日 | 33[FS+5] | |
| 38 | C6,C7#地面工程 |
30天 | 2015年10月12日 | 2015年11月10日 | 35[FS+7] | |
| 39 | C6,C7#EPS工程施工 |
20天 | 2015年10月03日 | 2015年10月22日 | 36[SS+13] | |
| 40 | C6,C7#涂料 |
35天 | 2015年10月13日 | 2015年11月16日 | 39[SS+10] | |
| 41 | C6,C7#落水管 |
15天 | 2015年11月05日 | 2015年11月19日 | 40[SS+23] | |
| 42 | C6,C7#脚手架拆除 |
15天 | 2015年11月30日 | 2015年12月14日 | 41[FS+10] | |
| 43 | B11-13,B21-23#土方开挖 |
10天 | 2015年04月15日 | 2015年04月24日 | ||
| 44 | B11-13,B21-23#主体结构工程 |
80天 | 2015年04月25日 | 2015年07月13日 | 43 | |
| 45 | B11-13,B21-23#砌体工程 |
40天 | 2015年07月17日 | 2015年08月25日 | 44[FS+3] | |
| 46 | B11-13,B21-23#粉刷工程 |
35天 | 2015年08月06日 | 2015年09月09日 | 45[SS+20] | |
| 47 | B11-13,B21-23#外墙保温工程 |
30天 | 2015年08月21日 | 2015年09月19日 | 46[SS+15] | |
| 48 | B11-13,B21-23#屋面工程 |
40天 | 2015年07月19日 | 2015年08月27日 | 44[FS+5] | |
| 49 | B11-13,B21-23#地面工程 |
30天 | 2015年09月17日 | 2015年10月16日 | 46[FS+7] | |
| 50 | B11-13,B21-23#EPS工程施工 |
20天 | 2015年09月03日 | 2015年09月22日 | 47[SS+13] | |
| 51 | B11-13,B21-23#涂料 |
35天 | 2015年09月13日 | 2015年10月17日 | 50[SS+10] | |
| 52 | B11-13,B21-23#落水管 |
15天 | 2015年10月06日 | 2015年10月20日 | 51[SS+23] | |
| 53 | B11-13,B21-23#脚手架拆除 |
15天 | 2015年10月16日 | 2015年10月30日 | 52[SS+10] | |
| 54 | C4#砌体工程 |
15天 | 2015年03月11日 | 2015年03月25日 | ||
| 55 | C4#粉刷工程 |
20天 | 2015年03月31日 | 2015年04月19日 | 54[SS+20] | |
| 56 | C4#外墙保温工程 |
20天 | 2015年04月15日 | 2015年05月04日 | 55[SS+15] | |
| 57 | C4#屋面工程 |
30天 | 2015年03月15日 | 2015年04月13日 | ||
| 58 | C4#地面工程 |
20天 | 2015年04月27日 | 2015年05月16日 | 55[FS+7] | |
| 59 | C4#EPS工程施工 |
15天 | 2015年04月28日 | 2015年05月12日 | 56[SS+13] | |
| 60 | C4#涂料 |
30天 | 2015年05月08日 | 2015年06月06日 | 59[SS+10] | |
| 61 | C4#落水管 |
15天 | 2015年05月31日 | 2015年06月14日 | 60[SS+23] | |
| 62 | C4#脚手架拆除 |
15天 | 2015年06月10日 | 2015年06月24日 | 61[SS+10] | |
| 63 | B14-16,B24B-26#粉刷工程 |
10天 | 2015年03月11日 | 2015年03月20日 | ||
| 64 | B14-16,B24B-26#脚手架拆除 |
10天 | 2015年03月17日 | 2015年03月26日 | 63[SS+5] | |
| 65 | B14-16,B24B-26#地下室顶板防水及地面施工 |
10天 | 2015年03月27日 | 2015年04月05日 | 64 | |
| 66 | B14-16,B24B-26#地下室顶板土方回填 |
10天 | 2015年04月15日 | 2015年04月24日 |
