文件编号 | 3571 | 工期 | 365天 | 开始时间 | 2014-08-20 | 结束时间 | 2015-08-19 |
任务数 | 25K | 整理日期 | 2019/5/17 | 下载次数 | 3888次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

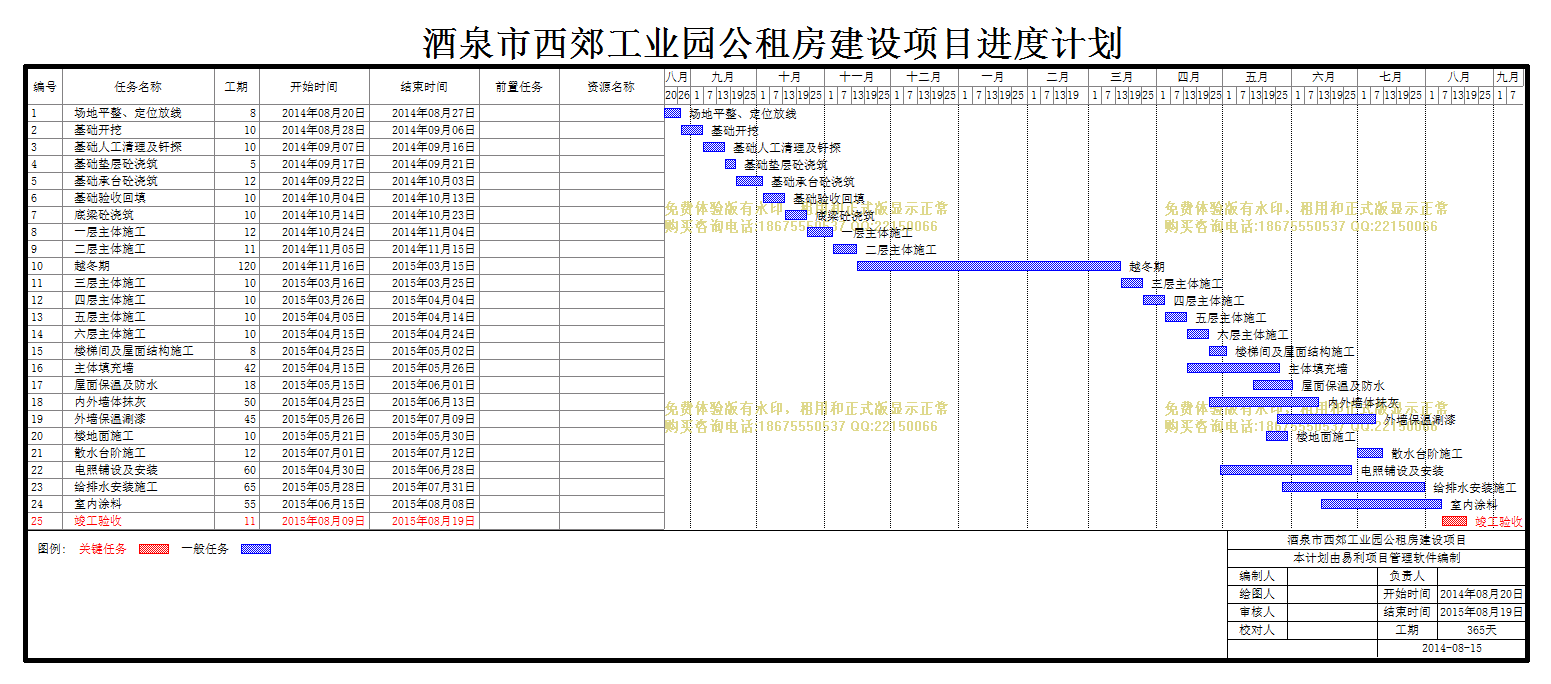

酒泉市西郊工业园公租房建设项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 场地平整、定位放线 |
8天 | 2014年08月20日 | 2014年08月27日 | ||
2 | 基础开挖 |
10天 | 2014年08月28日 | 2014年09月06日 | ||
3 | 基础人工清理及钎探 |
10天 | 2014年09月07日 | 2014年09月16日 | ||
4 | 基础垫层砼浇筑 |
5天 | 2014年09月17日 | 2014年09月21日 | ||
5 | 基础承台砼浇筑 |
12天 | 2014年09月22日 | 2014年10月03日 | ||
6 | 基础验收回填 |
10天 | 2014年10月04日 | 2014年10月13日 | ||
7 | 底梁砼浇筑 |
10天 | 2014年10月14日 | 2014年10月23日 | ||
8 | 一层主体施工 |
12天 | 2014年10月24日 | 2014年11月04日 | ||
9 | 二层主体施工 |
11天 | 2014年11月05日 | 2014年11月15日 | ||
10 | 越冬期 |
120天 | 2014年11月16日 | 2015年03月15日 | ||
11 | 三层主体施工 |
10天 | 2015年03月16日 | 2015年03月25日 | ||
12 | 四层主体施工 |
10天 | 2015年03月26日 | 2015年04月04日 | ||
13 | 五层主体施工 |
10天 | 2015年04月05日 | 2015年04月14日 | ||
14 | 六层主体施工 |
10天 | 2015年04月15日 | 2015年04月24日 | ||
15 | 楼梯间及屋面结构施工 |
8天 | 2015年04月25日 | 2015年05月02日 | ||
16 | 主体填充墙 |
42天 | 2015年04月15日 | 2015年05月26日 | ||
17 | 屋面保温及防水 |
18天 | 2015年05月15日 | 2015年06月01日 | ||
18 | 内外墙体抹灰 |
50天 | 2015年04月25日 | 2015年06月13日 | ||
19 | 外墙保温涮漆 |
45天 | 2015年05月26日 | 2015年07月09日 | ||
20 | 楼地面施工 |
10天 | 2015年05月21日 | 2015年05月30日 | ||
21 | 散水台阶施工 |
12天 | 2015年07月01日 | 2015年07月12日 | ||
22 | 电照铺设及安装 |
60天 | 2015年04月30日 | 2015年06月28日 | ||
23 | 给排水安装施工 |
65天 | 2015年05月28日 | 2015年07月31日 | ||
24 | 室内涂料 |
55天 | 2015年06月15日 | 2015年08月08日 | ||
25 | 竣工验收 |
11天 | 2015年08月09日 | 2015年08月19日 |
