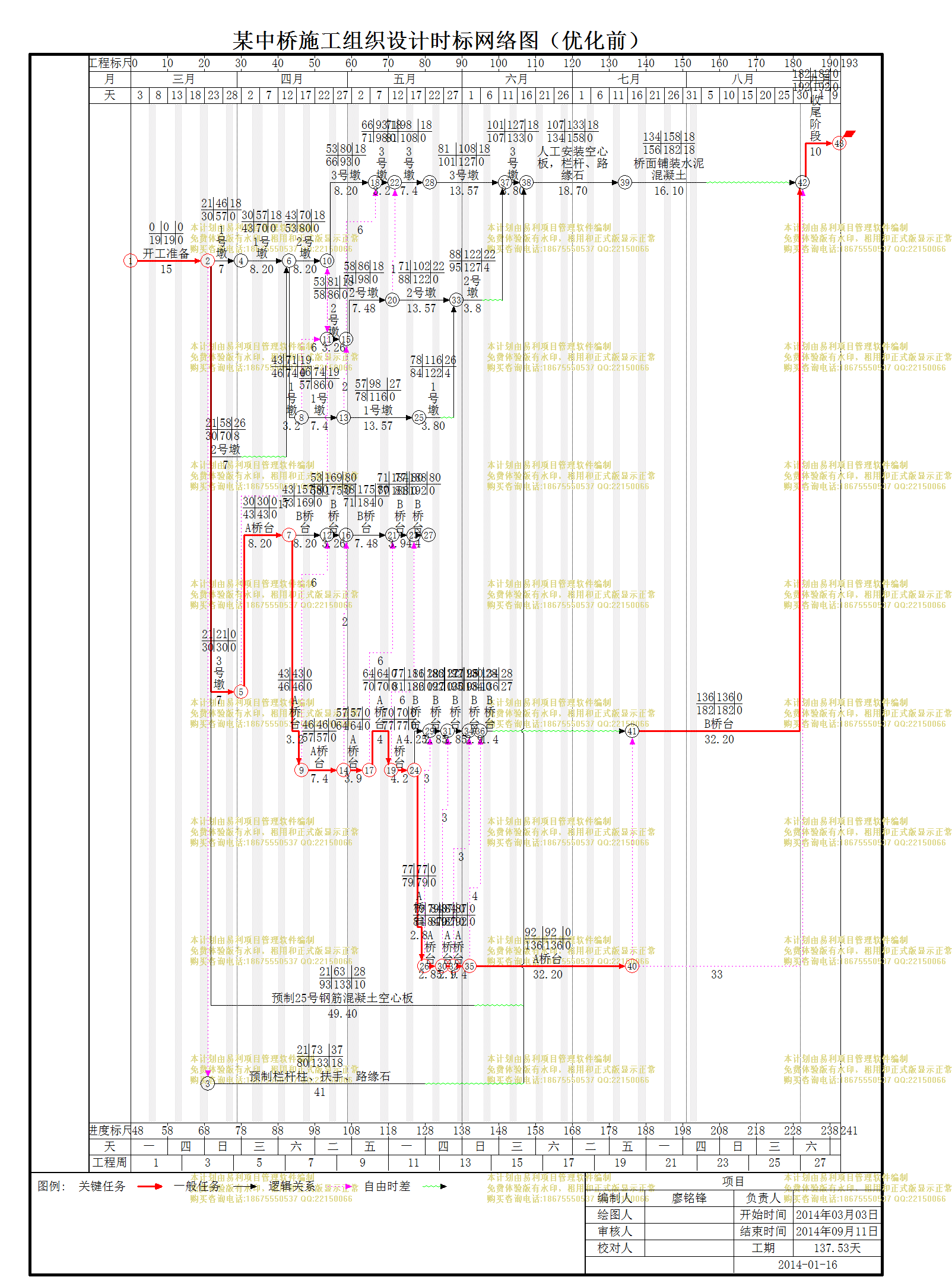

文件编号 | 3544 | 工期 | 137.53天 | 开始时间 | 2014-03-03 | 结束时间 | 2014-09-11 |
任务数 | 60K | 整理日期 | 2019/5/17 | 下载次数 | 3888次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |
项目 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 开工准备 |
15天 | 2014年03月03日 | 2014年03月21日 | 人工汇总[50] | |
2 | 围堰 |
7天 | 2014年03月24日 | 2014年04月01日 | 1 | 人工汇总[36] |
3 | 1号墩 |
7天 | 2014年03月24日 | 2014年04月01日 | 1 | 人工汇总[12] |
4 | 2号墩 |
7天 | 2014年03月24日 | 2014年04月01日 | 1 | 人工汇总[12] |
5 | 3号墩 |
7天 | 2014年03月24日 | 2014年04月01日 | 1 | 人工汇总[12] |
6 | 人工挖硬土 |
24.53天 | 2014年04月02日 | 2014年05月08日 | 5 | 人工汇总[36] |
7 | A桥台 |
8.20天 | 2014年04月02日 | 2014年04月15日 | 5 | 人工汇总[18] |
8 | B桥台 |
8.20天 | 2014年04月15日 | 2014年04月25日 | 7 | 人工汇总[18] |
9 | 1号墩 |
8.20天 | 2014年04月02日 | 2014年04月15日 | 3 | 人工汇总[18] |
10 | 2号墩 |
8.20天 | 2014年04月15日 | 2014年04月25日 | 4,9 | 人工汇总[18] |
11 | 3号墩 |
8.20天 | 2014年04月25日 | 2014年05月08日 | 5,10 | 人工汇总[18] |
12 | 5号浆砌块石基础 |
20.00天 | 2014年04月15日 | 2014年05月13日 | 7 | 人工汇总[8] |
13 | A桥台 |
3.26天 | 2014年04月15日 | 2014年04月18日 | 7 | 人工汇总[4] |
14 | B桥台 |
3.26天 | 2014年04月25日 | 2014年04月30日 | 13,8 | 人工汇总[4] |
15 | 1号墩 |
3.26天 | 2014年04月15日 | 2014年04月18日 | 9 | 人工汇总[4] |
16 | 2号墩 |
3.26天 | 2014年04月25日 | 2014年04月30日 | 15,10 | 人工汇总[4] |
17 | 3号墩 |
3.26天 | 2014年05月08日 | 2014年05月13日 | 16,11 | 人工汇总[4] |
18 | 人工回填基坑 |
23.63天 | 2014年04月18日 | 2014年05月23日 | 13 | 人工汇总[35] |
19 | A桥台 |
7.48天 | 2014年04月18日 | 2014年04月29日 | 13 | 人工汇总[7] |
20 | B桥台 |
7.48天 | 2014年04月30日 | 2014年05月13日 | 19,14 | 人工汇总[7] |
21 | 1号墩 |
7.48天 | 2014年04月18日 | 2014年04月29日 | 15 | 人工汇总[7] |
22 | 2号墩 |
7.48天 | 2014年04月30日 | 2014年05月13日 | 21,16 | 人工汇总[7] |
23 | 3号墩 |
7.48天 | 2014年05月13日 | 2014年05月23日 | 22,17 | 人工汇总[7] |
24 | 5号浆砌块石台身 |
12天 | 2014年04月29日 | 2014年05月19日 | 19 | 人工汇总[40] |
25 | A桥台 |
3.94天 | 2014年04月29日 | 2014年05月06日 | 19 | 人工汇总[20] |
26 | B桥台 |
3.94天 | 2014年05月13日 | 2014年05月19日 | 25,20 | 人工汇总[20] |
27 | 20号混凝土台帽 |
12天 | 2014年05月06日 | 2014年05月23日 | 25 | 人工汇总[5] |
28 | A桥台 |
4天 | 2014年05月06日 | 2014年05月12日 | 25 | 人工汇总[3] |
29 | B桥台 |
4天 | 2014年05月19日 | 2014年05月23日 | 28,26 | 人工汇总[2] |
30 | 5号浆砌块石墩身 |
30.00天 | 2014年04月29日 | 2014年06月12日 | 21 | 人工汇总[16] |
31 | 1号墩 |
13.57天 | 2014年04月29日 | 2014年05月20日 | 21 | 人工汇总[6] |
32 | 2号墩 |
13.57天 | 2014年05月13日 | 2014年05月30日 | 22 | 人工汇总[5] |
33 | 3号墩 |
13.57天 | 2014年05月23日 | 2014年06月12日 | 23 | 人工汇总[5] |
34 | 20号混凝土墩帽 |
20.35天 | 2014年05月20日 | 2014年06月18日 | 31 | 人工汇总[16] |
35 | 1号墩 |
3.80天 | 2014年05月20日 | 2014年05月26日 | 31 | 人工汇总[6] |
36 | 2号墩 |
3.80天 | 2014年05月30日 | 2014年06月06日 | 35,32 | 人工汇总[5] |
37 | 3号墩 |
3.80天 | 2014年06月12日 | 2014年06月18日 | 33,36 | 人工汇总[5] |
38 | 预制25号钢筋混凝土空心板 |
49.40天 | 2014年03月24日 | 2014年06月04日 | 1 | 人工汇总[40] |
39 | 预制栏杆柱、扶手、路缘石 |
41天 | 2014年03月24日 | 2014年05月21日 | 1 | 人工汇总[32] |
40 | 人工安装空心板,栏杆、路缘石 |
18.70天 | 2014年06月18日 | 2014年07月15日 | 39,38,37 | 人工汇总[30] |
41 | 桥面铺装水泥混凝土 |
16.10天 | 2014年07月15日 | 2014年08月06日 | 40 | 人工汇总[12] |
42 | 锥坡挖基硬土 |
8.13天 | 2014年05月12日 | 2014年05月23日 | 28 | 人工汇总[20] |
43 | A桥台 |
4.25天 | 2014年05月12日 | 2014年05月19日 | 28 | 人工汇总[10] |
44 | B桥台 |
4.25天 | 2014年05月19日 | 2014年05月23日 | 43 | 人工汇总[10] |
45 | 5号浆砌块石锥坡挡墙 |
7天 | 2014年05月19日 | 2014年05月28日 | 43 | 人工汇总[20] |
46 | A桥台 |
2.85天 | 2014年05月19日 | 2014年05月21日 | 43 | 人工汇总[10] |
47 | B桥台 |
2.85天 | 2014年05月23日 | 2014年05月28日 | 44,46 | 人工汇总[10] |
48 | 5号浆砌片石锥坡 |
7天 | 2014年05月21日 | 2014年06月03日 | 46 | 人工汇总[20] |
49 | A桥台 |
2.85天 | 2014年05月21日 | 2014年05月26日 | 46 | 人工汇总[10] |
50 | B桥台 |
2.85天 | 2014年05月28日 | 2014年06月03日 | 49,47 | 人工汇总[10] |
51 | 人工回填锥坡填心 |
7天 | 2014年05月26日 | 2014年06月06日 | 49 | 人工汇总[30] |
52 | A桥台 |
2.95天 | 2014年05月26日 | 2014年05月29日 | 49 | 人工汇总[15] |
53 | B桥台 |
2.95天 | 2014年06月03日 | 2014年06月06日 | 52,50 | 人工汇总[15] |
54 | 人工回填锥坡基坑 |
5.33天 | 2014年05月29日 | 2014年06月09日 | 52 | 人工汇总[12] |
55 | A桥台 |
1.42天 | 2014年05月29日 | 2014年06月03日 | 52 | 人工汇总[6] |
56 | B桥台 |
1.42天 | 2014年06月06日 | 2014年06月09日 | 55,53 | 人工汇总[6] |
57 | 桥头引道路基土石方 |
64.53天 | 2014年06月03日 | 2014年09月01日 | 55 | 人工汇总[80] |
58 | A桥台 |
32.20天 | 2014年06月03日 | 2014年07月17日 | 55 | 人工汇总[40] |
59 | B桥台 |
32.20天 | 2014年07月17日 | 2014年09月01日 | 58,56 | 人工汇总[40] |
60 | 收尾阶段 |
10天 | 2014年09月01日 | 2014年09月11日 | 41,58,59 | 人工汇总[30] |
