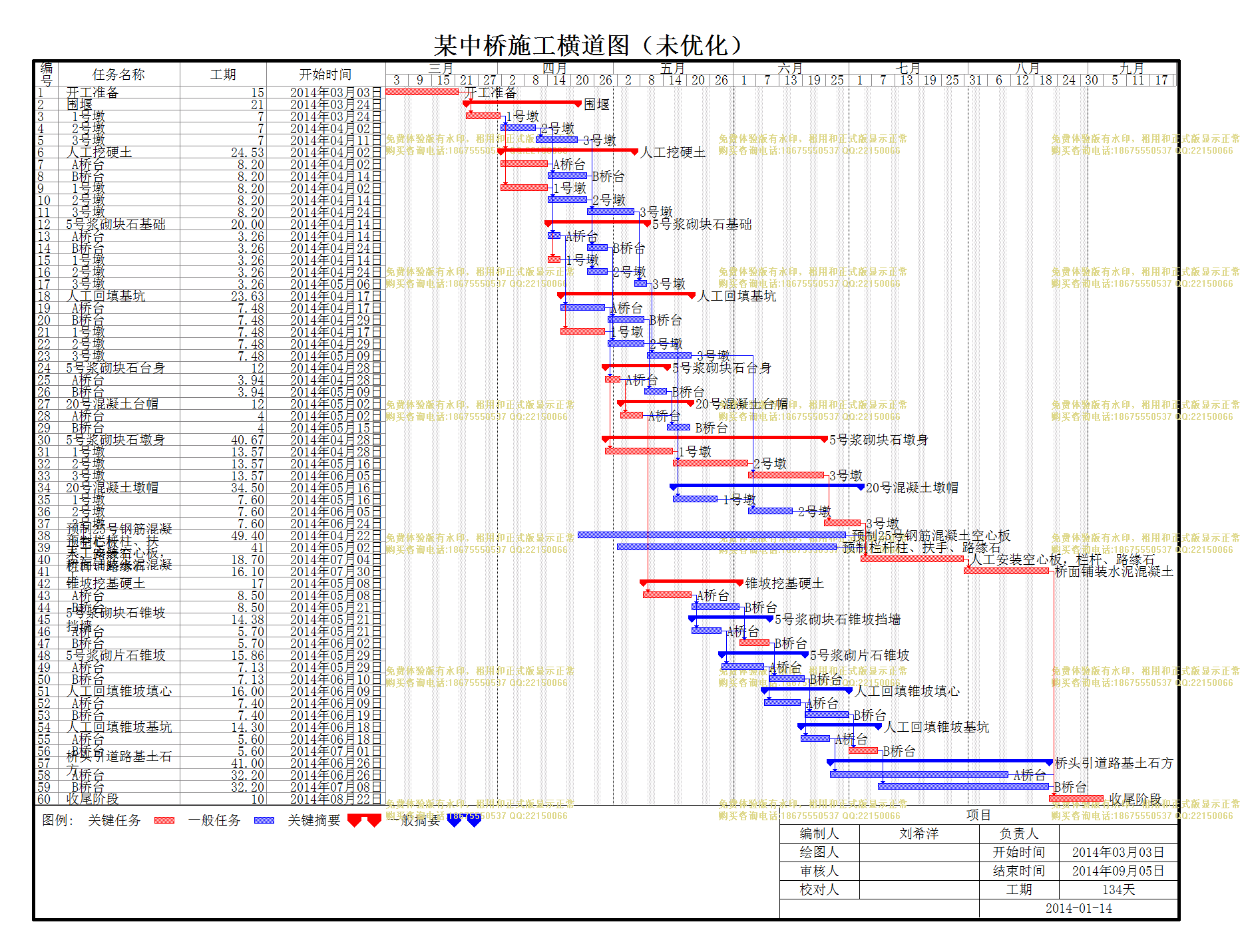

项目| 文件编号 | 3542 | 工期 | 134天 | 开始时间 | 2014-03-03 | 结束时间 | 2014-09-05 |
| 任务数 | 60K | 整理日期 | 2019/5/17 | 下载次数 | 3894次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
| 项目 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | 开工准备 |
15天 | 2014年03月03日 | 2014年03月21日 | 人工汇总[50] | |
| 2 | 围堰 |
21天 | 2014年03月24日 | 2014年04月21日 | 1 | 人工汇总 |
| 3 | 1号墩 |
7天 | 2014年03月24日 | 2014年04月01日 | 1 | 人工汇总[4] |
| 4 | 2号墩 |
7天 | 2014年04月02日 | 2014年04月10日 | 3 | 人工汇总[4] |
| 5 | 3号墩 |
7天 | 2014年04月11日 | 2014年04月21日 | 4 | 人工汇总[4] |
| 6 | 人工挖硬土 |
24.53天 | 2014年04月02日 | 2014年05月06日 | 3 | 人工汇总 |
| 7 | A桥台 |
8.20天 | 2014年04月02日 | 2014年04月14日 | 人工汇总[18] | |
| 8 | B桥台 |
8.20天 | 2014年04月14日 | 2014年04月24日 | 7 | 人工汇总[18] |
| 9 | 1号墩 |
8.20天 | 2014年04月02日 | 2014年04月14日 | 3 | 人工汇总[18] |
| 10 | 2号墩 |
8.20天 | 2014年04月14日 | 2014年04月24日 | 4,9 | 人工汇总[18] |
| 11 | 3号墩 |
8.20天 | 2014年04月24日 | 2014年05月06日 | 10,5 | 人工汇总[18] |
| 12 | 5号浆砌块石基础 |
20.00天 | 2014年04月14日 | 2014年05月09日 | 人工汇总 | |
| 13 | A桥台 |
3.26天 | 2014年04月14日 | 2014年04月17日 | 7 | 人工汇总[4] |
| 14 | B桥台 |
3.26天 | 2014年04月24日 | 2014年04月29日 | 13,8 | 人工汇总[4] |
| 15 | 1号墩 |
3.26天 | 2014年04月14日 | 2014年04月17日 | 9 | 人工汇总[4] |
| 16 | 2号墩 |
3.26天 | 2014年04月24日 | 2014年04月29日 | 15,10 | 人工汇总[4] |
| 17 | 3号墩 |
3.26天 | 2014年05月06日 | 2014年05月09日 | 16,11 | 人工汇总[4] |
| 18 | 人工回填基坑 |
23.63天 | 2014年04月17日 | 2014年05月21日 | 人工汇总 | |
| 19 | A桥台 |
7.48天 | 2014年04月17日 | 2014年04月28日 | 13 | 人工汇总[7] |
| 20 | B桥台 |
7.48天 | 2014年04月29日 | 2014年05月09日 | 19,14 | 人工汇总[7] |
| 21 | 1号墩 |
7.48天 | 2014年04月17日 | 2014年04月28日 | 15 | 人工汇总[7] |
| 22 | 2号墩 |
7.48天 | 2014年04月29日 | 2014年05月09日 | 21,16 | 人工汇总[7] |
| 23 | 3号墩 |
7.48天 | 2014年05月09日 | 2014年05月21日 | 22,17 | 人工汇总[7] |
| 24 | 5号浆砌块石台身 |
12天 | 2014年04月28日 | 2014年05月15日 | 人工汇总 | |
| 25 | A桥台 |
3.94天 | 2014年04月28日 | 2014年05月02日 | 19 | 人工汇总[20] |
| 26 | B桥台 |
3.94天 | 2014年05月09日 | 2014年05月15日 | 25,20 | 人工汇总[20] |
| 27 | 20号混凝土台帽 |
12天 | 2014年05月02日 | 2014年05月21日 | 人工汇总 | |
| 28 | A桥台 |
4天 | 2014年05月02日 | 2014年05月08日 | 25 | 人工汇总[3] |
| 29 | B桥台 |
4天 | 2014年05月15日 | 2014年05月21日 | 28,26 | 人工汇总[2] |
| 30 | 5号浆砌块石墩身 |
40.67天 | 2014年04月28日 | 2014年06月24日 | 人工汇总 | |
| 31 | 1号墩 |
13.57天 | 2014年04月28日 | 2014年05月16日 | 21 | 人工汇总[6] |
| 32 | 2号墩 |
13.57天 | 2014年05月16日 | 2014年06月05日 | 31,22 | 人工汇总[5] |
| 33 | 3号墩 |
13.57天 | 2014年06月05日 | 2014年06月24日 | 32,23 | 人工汇总[5] |
| 34 | 20号混凝土墩帽 |
34.50天 | 2014年05月16日 | 2014年07月04日 | 人工汇总 | |
| 35 | 1号墩 |
7.60天 | 2014年05月16日 | 2014年05月28日 | 31 | 人工汇总[2] |
| 36 | 2号墩 |
7.60天 | 2014年06月05日 | 2014年06月16日 | 35,32 | 人工汇总[2] |
| 37 | 3号墩 |
7.60天 | 2014年06月24日 | 2014年07月04日 | 33,36 | 人工汇总[2] |
| 38 | 预制25号钢筋混凝土空心板 |
49.40天 | 2014年04月22日 | 2014年06月30日 | 人工汇总[40] | |
| 39 | 预制栏杆柱、扶手、路缘石 |
41天 | 2014年05月02日 | 2014年06月27日 | 人工汇总[32] | |
| 40 | 人工安装空心板,栏杆、路缘石 |
18.70天 | 2014年07月04日 | 2014年07月30日 | 39,38,37 | 人工汇总[30] |
| 41 | 桥面铺装水泥混凝土 |
16.10天 | 2014年07月30日 | 2014年08月22日 | 40 | 人工汇总[12] |
| 42 | 锥坡挖基硬土 |
17天 | 2014年05月08日 | 2014年06月02日 | 人工汇总 | |
| 43 | A桥台 |
8.50天 | 2014年05月08日 | 2014年05月21日 | 28 | 人工汇总[5] |
| 44 | B桥台 |
8.50天 | 2014年05月21日 | 2014年06月02日 | 43 | 人工汇总[5] |
| 45 | 5号浆砌块石锥坡挡墙 |
14.38天 | 2014年05月21日 | 2014年06月10日 | 人工汇总 | |
| 46 | A桥台 |
5.70天 | 2014年05月21日 | 2014年05月29日 | 43 | 人工汇总[5] |
| 47 | B桥台 |
5.70天 | 2014年06月02日 | 2014年06月10日 | 44,46 | 人工汇总[5] |
| 48 | 5号浆砌片石锥坡 |
15.86天 | 2014年05月29日 | 2014年06月19日 | 人工汇总 | |
| 49 | A桥台 |
7.13天 | 2014年05月29日 | 2014年06月09日 | 46 | 人工汇总[4] |
| 50 | B桥台 |
7.13天 | 2014年06月10日 | 2014年06月19日 | 49,47 | 人工汇总[4] |
| 51 | 人工回填锥坡填心 |
16.00天 | 2014年06月09日 | 2014年07月01日 | 人工汇总 | |
| 52 | A桥台 |
7.40天 | 2014年06月09日 | 2014年06月18日 | 49 | 人工汇总[6] |
| 53 | B桥台 |
7.40天 | 2014年06月19日 | 2014年07月01日 | 52,50 | 人工汇总[6] |
| 54 | 人工回填锥坡基坑 |
14.30天 | 2014年06月18日 | 2014年07月08日 | 人工汇总 | |
| 55 | A桥台 |
5.60天 | 2014年06月18日 | 2014年06月26日 | 52 | 人工汇总[3] |
| 56 | B桥台 |
5.60天 | 2014年07月01日 | 2014年07月08日 | 55,53 | 人工汇总[3] |
| 57 | 桥头引道路基土石方 |
41.00天 | 2014年06月26日 | 2014年08月21日 | 人工汇总 | |
| 58 | A桥台 |
32.20天 | 2014年06月26日 | 2014年08月11日 | 55 | 人工汇总[40] |
| 59 | B桥台 |
32.20天 | 2014年07月08日 | 2014年08月21日 | 56 | 人工汇总[40] |
| 60 | 收尾阶段 |
10天 | 2014年08月22日 | 2014年09月05日 | 41,58,59 | 人工汇总[30] |
