文件编号 | 3526 | 工期 | 131天 | 开始时间 | 2013-03-01 | 结束时间 | 2013-08-30 |
任务数 | 47K | 整理日期 | 2019/5/17 | 下载次数 | 3888次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

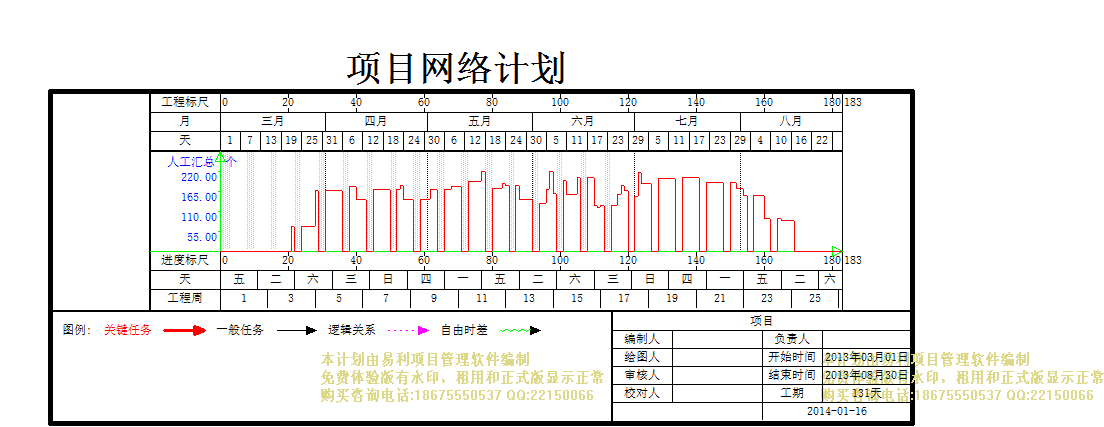

项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 开始准备 |
15天 | 2013年03月01日 | 2013年03月21日 | ||
2 | 挖硬土A |
11天 | 2013年03月22日 | 2013年04月05日 | 1 | 人工汇总[70] |
3 | 围堰1 |
2天 | 2013年03月29日 | 2013年04月01日 | 1 | 人工汇总[35] |
4 | 预制25号钢筋混凝土空心板 |
52天 | 2013年03月29日 | 2013年06月10日 | 1[FS+5] | 人工汇总[38] |
5 | 预制栏杆扶手路缘石 |
51天 | 2013年03月29日 | 2013年06月07日 | 1[FS+5] | 人工汇总[26] |
6 | 围堰2 |
4天 | 2013年04月02日 | 2013年04月05日 | 3 | 人工汇总[35] |
7 | 5号浆砌块石基础A |
5天 | 2013年04月08日 | 2013年04月12日 | 2 | 人工汇总[11] |
8 | 挖硬土1 |
11天 | 2013年04月08日 | 2013年04月22日 | 3,2 | 人工汇总[70] |
9 | 围堰3 |
2天 | 2013年04月08日 | 2013年04月09日 | 6 | 人工汇总[35] |
10 | 人工回填基坑A |
7天 | 2013年04月15日 | 2013年04月23日 | 7 | 人工汇总[38] |
11 | 5号浆砌块石基础1 |
7天 | 2013年04月23日 | 2013年05月01日 | 8,7 | 人工汇总[11] |
12 | 挖硬土2 |
11天 | 2013年04月23日 | 2013年05月07日 | 8,6 | 人工汇总[70] |
13 | 人工回填基坑1 |
7天 | 2013年05月02日 | 2013年05月10日 | 10,11 | 人工汇总[38] |
14 | 5号浆砌块石基础2 |
7天 | 2013年05月08日 | 2013年05月16日 | 12,11 | 人工汇总[11] |
15 | 挖硬土3 |
11天 | 2013年05月08日 | 2013年05月22日 | 12 | 人工汇总[67] |
16 | 5号浆砌块石墩身1 |
5天 | 2013年05月13日 | 2013年05月17日 | 13 | 人工汇总[51] |
17 | 人工回填基坑2 |
7天 | 2013年05月17日 | 2013年05月27日 | 13,14 | 人工汇总[38] |
18 | 20号混凝土墩帽1 |
4天 | 2013年05月20日 | 2013年05月23日 | 16 | 人工汇总[6] |
19 | 5号浆砌块石基础3 |
7天 | 2013年05月23日 | 2013年05月31日 | 15,14 | 人工汇总[11] |
20 | 挖硬土B |
11天 | 2013年05月23日 | 2013年06月06日 | 9,15 | 人工汇总[70] |
21 | 人工回填基坑3 |
7天 | 2013年06月05日 | 2013年06月13日 | 17,19 | 人工汇总[38] |
22 | 5号浆砌块石墩身2 |
6天 | 2013年06月06日 | 2013年06月13日 | 17,16 | 人工汇总[48] |
23 | 5号浆砌块石基础B |
5天 | 2013年06月07日 | 2013年06月13日 | 20,19 | 人工汇总[10] |
24 | 5号浆砌块石台身A |
7天 | 2013年06月10日 | 2013年06月18日 | 10 | 人工汇总[62] |
25 | 20号混凝土墩帽2 |
4天 | 2013年06月14日 | 2013年06月19日 | 22,18 | 人工汇总[6] |
26 | 5号浆砌块石墩身3 |
5天 | 2013年06月14日 | 2013年06月20日 | 21,22 | 人工汇总[51] |
27 | 人工回填基坑B |
3天 | 2013年06月14日 | 2013年06月18日 | 21,23 | 人工汇总[87] |
28 | 20号混凝土台帽A |
2天 | 2013年06月19日 | 2013年06月20日 | 24 | 人工汇总[10] |
29 | 5号浆砌块石台身B |
7天 | 2013年06月19日 | 2013年06月27日 | 27,24 | 人工汇总[62] |
30 | 桥头引道路基土石方A |
34天 | 2013年06月21日 | 2013年08月07日 | 28 | 人工汇总[60] |
31 | 20号混凝土墩帽3 |
4天 | 2013年06月21日 | 2013年06月26日 | 26,25 | 人工汇总[6] |
32 | 锥坡挖基硬土A |
3天 | 2013年06月26日 | 2013年06月28日 | 24 | 人工汇总[30] |
33 | 空心板安装 |
18天 | 2013年06月27日 | 2013年07月22日 | 4[FS+5],31 | 人工汇总[30] |
34 | 20号混凝土台帽B |
2天 | 2013年06月28日 | 2013年07月01日 | 29,28 | 人工汇总[20] |
35 | 锥坡挖基硬土B |
3天 | 2013年06月28日 | 2013年07月02日 | 29 | 人工汇总[30] |
36 | 5号浆砌块石锥坡挡墙A |
5天 | 2013年07月01日 | 2013年07月05日 | 32 | 人工汇总[12] |
37 | 桥头引道路基土石方B |
34天 | 2013年07月02日 | 2013年08月16日 | 34 | 人工汇总[87] |
38 | 5号浆砌片石锥坡A |
5天 | 2013年07月08日 | 2013年07月12日 | 36 | 人工汇总[12] |
39 | 5号浆砌块石锥坡挡墙B |
5天 | 2013年07月08日 | 2013年07月12日 | 35,36 | 人工汇总[12] |
40 | 回填锥坡填心A |
6天 | 2013年07月15日 | 2013年07月22日 | 38 | 人工汇总[15] |
41 | 5号浆砌片石锥坡B |
5天 | 2013年07月15日 | 2013年07月19日 | 38,39 | 人工汇总[12] |
42 | 回填锥坡基坑A |
6天 | 2013年07月23日 | 2013年07月30日 | 40 | 人工汇总[3] |
43 | 桥面铺装 |
8天 | 2013年07月23日 | 2013年08月01日 | 33 | 人工汇总[25] |
44 | 回填锥坡填心B |
6天 | 2013年07月23日 | 2013年07月30日 | 40,41 | 人工汇总[15] |
45 | 回填锥坡基坑B |
6天 | 2013年07月31日 | 2013年08月07日 | 44,42 | 人工汇总[3] |
46 | 栏杆路缘石安装 |
7天 | 2013年08月02日 | 2013年08月12日 | 5,43 | 人工汇总[4] |
47 | 结束工作 |
10天 | 2013年08月19日 | 2013年08月30日 | 30,45,46,37 |
